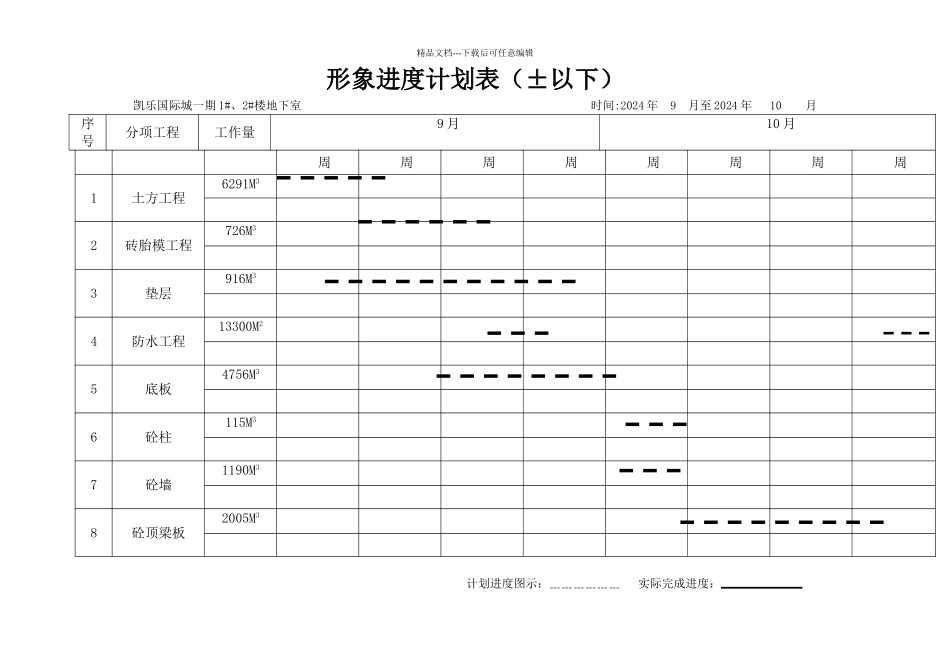

精品文档---下载后可任意编辑形象进度计划表(±以下)凯乐国际城一期 1#、2#楼地下室 时间:2024 年 9 月至 2024 年 10 月 序号分项工程工作量 9 月 10 月 周 周 周 周 周 周 周 周1土方工程6291M32砖胎模工程726M33垫层916M34防水工程13300M25底板4756M36砼柱115M37砼墙1190M38砼顶梁板2005M3 计划进度图示:﹍﹍﹍﹍﹍﹍ 实际完成进度: 精品文档---下载后可任意编辑形象进度计划表(±以下)凯乐国际城一期地下室 时间:2024 年 10 月 19 日至 2024 年 10 月 25 日 序号分项工程工作量星期一星期二星期三星期四星期五星期六星期日1土方工程2砖胎模工程3垫层4防水工程5底板6砼柱7砼墙8砼顶梁板 计划进度图示:﹍﹍﹍﹍﹍﹍ 实际完成进度: 精品文档---下载后可任意编辑凯乐国际城一期地下室形象进度计划表(±以下)凯乐国际城一期地下室 时间:2024 年 10 月 19 日至 2024 年 10 月 25 日 序号分项工程工作量星期一星期二星期三星期四星期五星期六星期日12#楼底板砼1424
10M322#楼外墙内侧模123M23车库东底板钢筋42#楼底板钢筋51#楼底板钢筋6车库西底板钢筋71#楼外墙侧模129
5 M2 计划进度图示:﹍﹍﹍﹍﹍﹍ 实际完成进度: 精品文档---下载后可任意编辑凯乐国际城一期地下室形象进度计划表(±以下)凯乐国际城一期地下室 时间:2024 年 10 月 26 日至 2024 年 11 月 01 日 序号分项工程工作量星期一星期二星期三星期四星期五星期六星期日12#楼底板砼1424
10M322#楼内外墙模2168M23车库东底板钢筋42#楼柱、墙钢筋51#楼底板钢筋6车库西底板钢筋7车库中底板钢筋81#楼外墙侧模 计划进度图示:﹍﹍﹍﹍﹍﹍ 实际完
