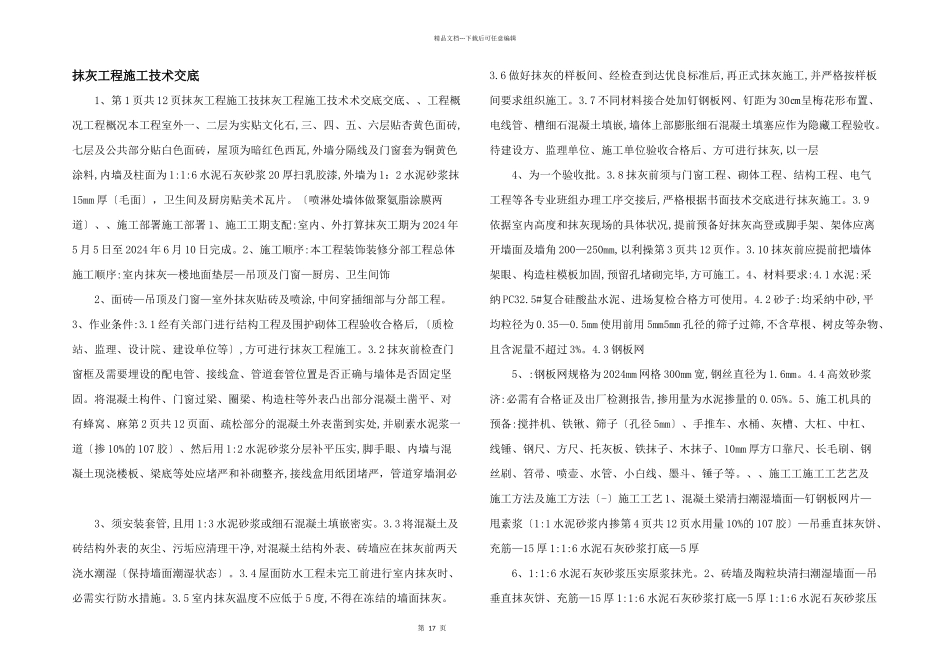

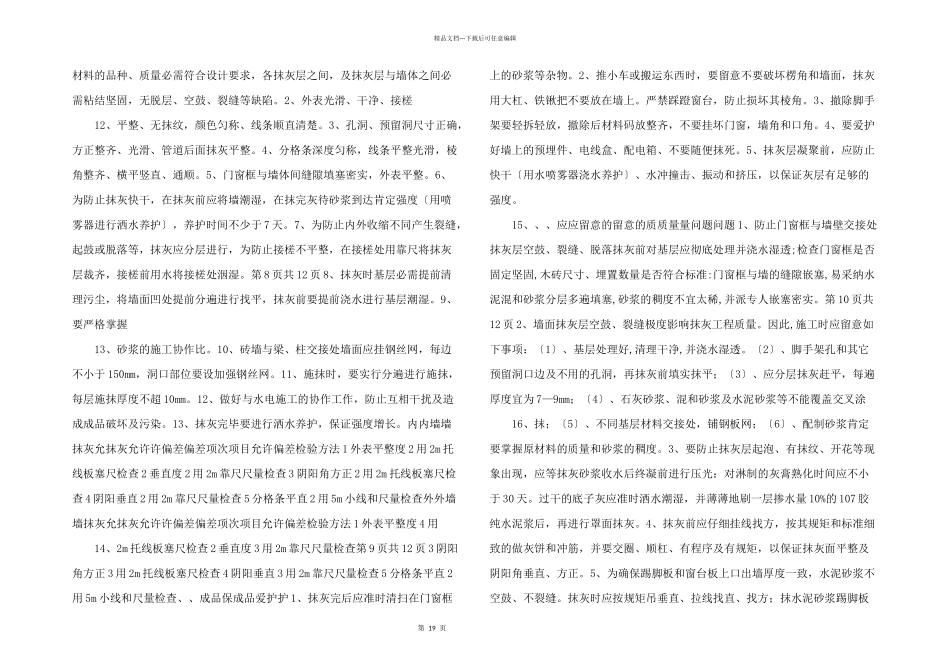

第 17 页精品文档---下载后可任意编辑抹灰工程施工技术交底 1、第 1 页共 12 页抹灰工程施工技抹灰工程施工技术术交底交底、、工程概况工程概况本工程室外一、二层为实贴文化石,三、四、五、六层贴杏黄色面砖,七层及公共部分贴白色面砖,屋顶为暗红色西瓦,外墙分隔线及门窗套为铜黄色涂料,内墙及柱面为 1:1:6 水泥石灰砂浆 20 厚扫乳胶漆,外墙为 1:2 水泥砂浆抹15mm 厚〔毛面〕,卫生间及厨房贴美术瓦片。〔喷淋处墙体做聚氨脂涂膜两道〕、、施工部署施工部署 1、施工工期支配:室内、外打算抹灰工期为 2024 年5 月 5 日至 2024 年 6 月 10 日完成。2、施工顺序:本工程装饰装修分部工程总体施工顺序:室内抹灰—楼地面垫层—吊顶及门窗—厨房、卫生间饰 2、面砖—吊顶及门窗—室外抹灰贴砖及喷涂,中间穿插细部与分部工程。3、作业条件:3.1 经有关部门进行结构工程及围护砌体工程验收合格后,〔质检站、监理、设计院、建设单位等〕,方可进行抹灰工程施工。3.2 抹灰前检查门窗框及需要埋设的配电管、接线盒、管道套管位置是否正确与墙体是否固定坚固。将混凝土构件、门窗过梁、圈梁、构造柱等外表凸出部分混凝土凿平、对有蜂窝、麻第 2 页共 12 页面、疏松部分的混凝土外表凿到实处,并刷素水泥浆一道〔掺 10%的 107 胶〕、然后用 1:2 水泥砂浆分层补平压实,脚手眼、内墙与混凝土现浇楼板、梁底等处应堵严和补砌整齐,接线盒用纸团堵严,管道穿墙洞必 3、须安装套管,且用 1:3 水泥砂浆或细石混凝土填嵌密实。3.3 将混凝土及砖结构外表的灰尘、污垢应清理干净,对混凝土结构外表、砖墙应在抹灰前两天浇水潮湿〔保持墙面潮湿状态〕。3.4 屋面防水工程未完工前进行室内抹灰时、必需实行防水措施。3.5 室内抹灰温度不应低于 5 度,不得在冻结的墙面抹灰。3.6 做好抹灰的样板间、经检查到达优良标准后,再正式抹灰施工,并严格按样板间要求组织施工。3.7 不同材料接合处加钉钢板网、钉距为 30㎝呈梅花形布置、电线管、槽细石混凝土填嵌,墙体上部膨胀细石混凝土填塞应作为隐藏工程验收。待建设方、监理单位、施工单位验收合格后、方可进行抹灰,以一层 4、为一个验收批。3.8 抹灰前须与门窗工程、砌体工程、结构工程、电气工程等各专业班组办理工序交接后,严格根据书面技术交底进行抹灰施工。3.9依据室内高度和抹灰现场的具体状况,提前预备好抹灰高登或脚手架、架体应离开墙面及墙角 200—250mm,以利操第 3 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

抹灰工程施工技术交底

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
