施工进度计划报告

施工进度计划报告_第1页
1/1

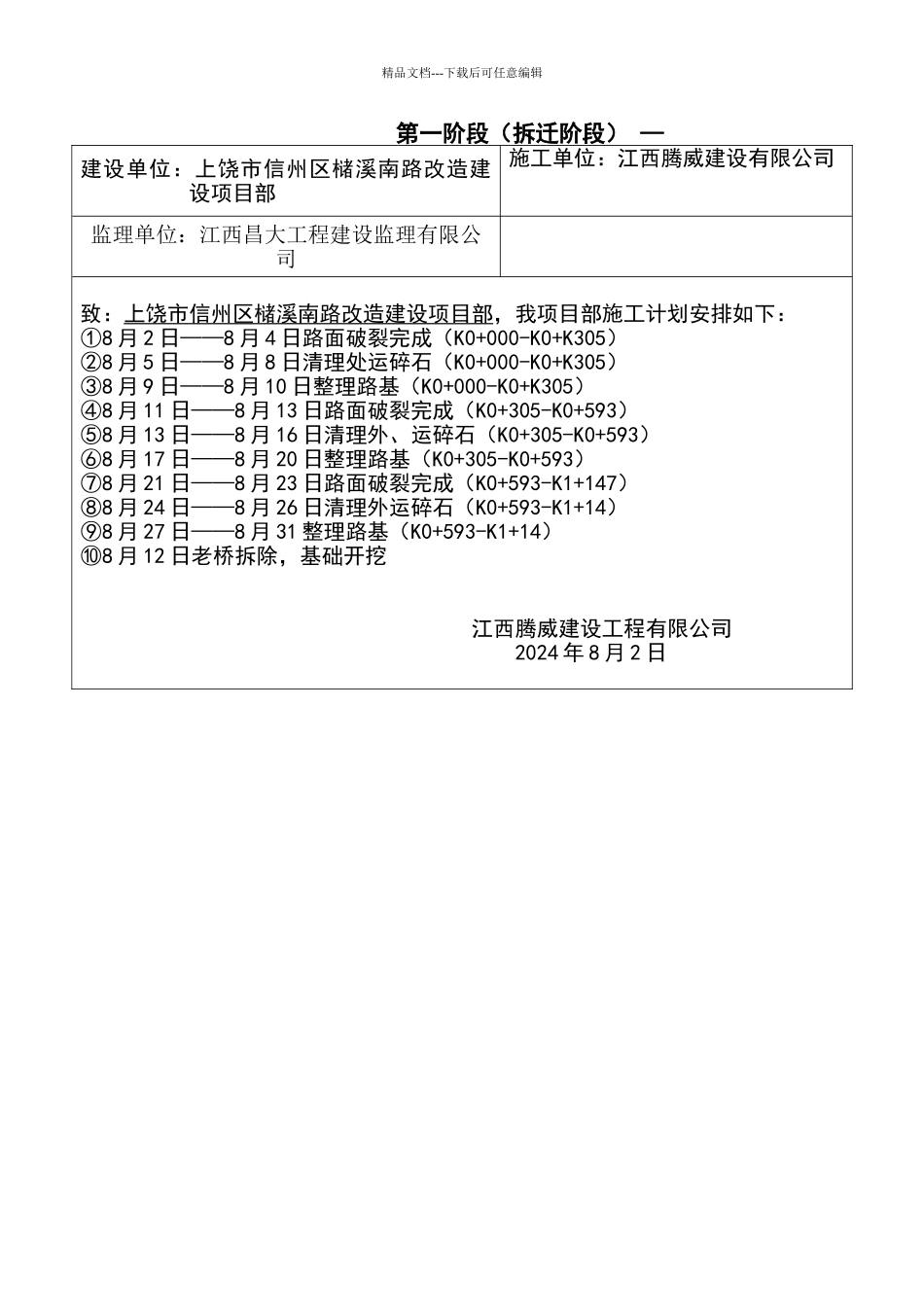

精品文档---下载后可任意编辑第一阶段(拆迁阶段) —建设单位:上饶市信州区槠溪南路改造建设项目部施工单位:江西腾威建设有限公司监理单位:江西昌大工程建设监理有限公司致:上饶市信州区槠溪南路改造建设项目部,我项目部施工计划安排如下:①8 月 2 日——8 月 4 日路面破裂完成(K0+000-K0+K305)②8 月 5 日——8 月 8 日清理处运碎石(K0+000-K0+K305)③8 月 9 日——8 月 10 日整理路基(K0+000-K0+K305)④8 月 11 日——8 月 13 日路面破裂完成(K0+305-K0+593)⑤8 月 13 日——8 月 16 日清理外、运碎石(K0+305-K0+593)⑥8 月 17 日——8 月 20 日整理路基(K0+305-K0+593)⑦8 月 21 日——8 月 23 日路面破裂完成(K0+593-K1+147)⑧8 月 24 日——8 月 26 日清理外运碎石(K0+593-K1+14)⑨8 月 27 日——8 月 31 整理路基(K0+593-K1+14)⑩8 月 12 日老桥拆除,基础开挖江西腾威建设工程有限公司2024 年 8 月 2 日
