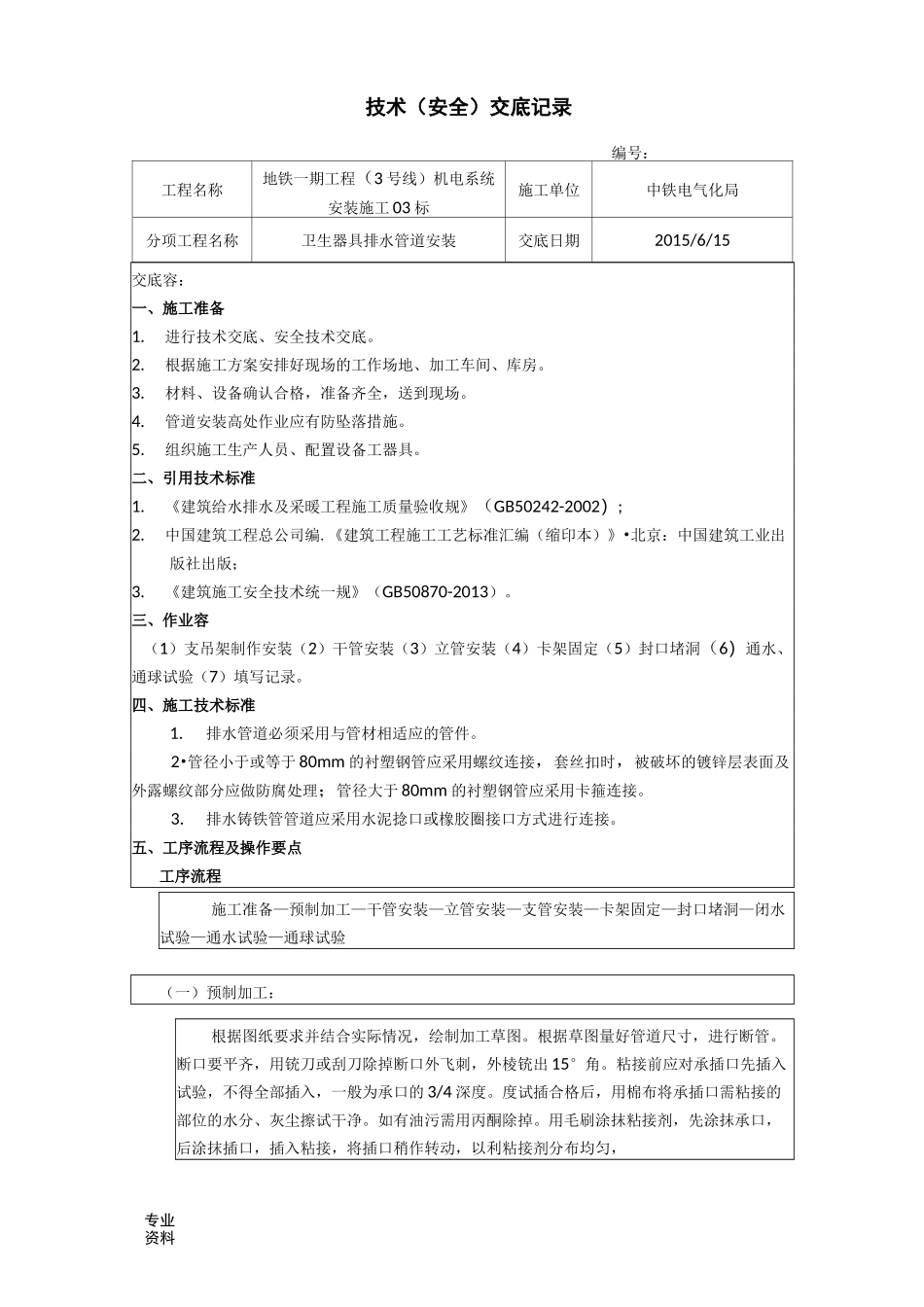

专业资料技术(安全)交底记录编号:工程名称地铁一期工程(3 号线)机电系统安装施工 03 标施工单位中铁电气化局分项工程名称卫生器具排水管道安装交底日期2015/6/15交底容:一、施工准备1
进行技术交底、安全技术交底
根据施工方案安排好现场的工作场地、加工车间、库房
材料、设备确认合格,准备齐全,送到现场
管道安装高处作业应有防坠落措施
组织施工生产人员、配置设备工器具
二、引用技术标准1
《建筑给水排水及采暖工程施工质量验收规》(GB50242-2002);2
中国建筑工程总公司编
《建筑工程施工工艺标准汇编(缩印本)》•北京:中国建筑工业出版社出版;3
《建筑施工安全技术统一规》(GB50870-2013)
三、作业容(1)支吊架制作安装(2)干管安装(3)立管安装(4)卡架固定(5)封口堵洞(6)通水、通球试验(7)填写记录
四、施工技术标准1
排水管道必须采用与管材相适应的管件
2•管径小于或等于 80mm 的衬塑钢管应采用螺纹连接,套丝扣时,被破坏的镀锌层表面及外露螺纹部分应做防腐处理;管径大于 80mm 的衬塑钢管应采用卡箍连接
排水铸铁管管道应采用水泥捻口或橡胶圈接口方式进行连接
五、工序流程及操作要点工序流程施工准备—预制加工—干管安装—立管安装—支管安装—卡架固定—封口堵洞—闭水试验—通水试验—通球试验(一)预制加工:根据图纸要求并结合实际情况,绘制加工草图
根据草图量好管道尺寸,进行断管
断口要平齐,用铳刀或刮刀除掉断口外飞刺,外棱铳出 15°角
粘接前应对承插口先插入试验,不得全部插入,一般为承口的 3/4 深度
度试插合格后,用棉布将承插口需粘接的部位的水分、灰尘擦试干净
如有油污需用丙酮除掉

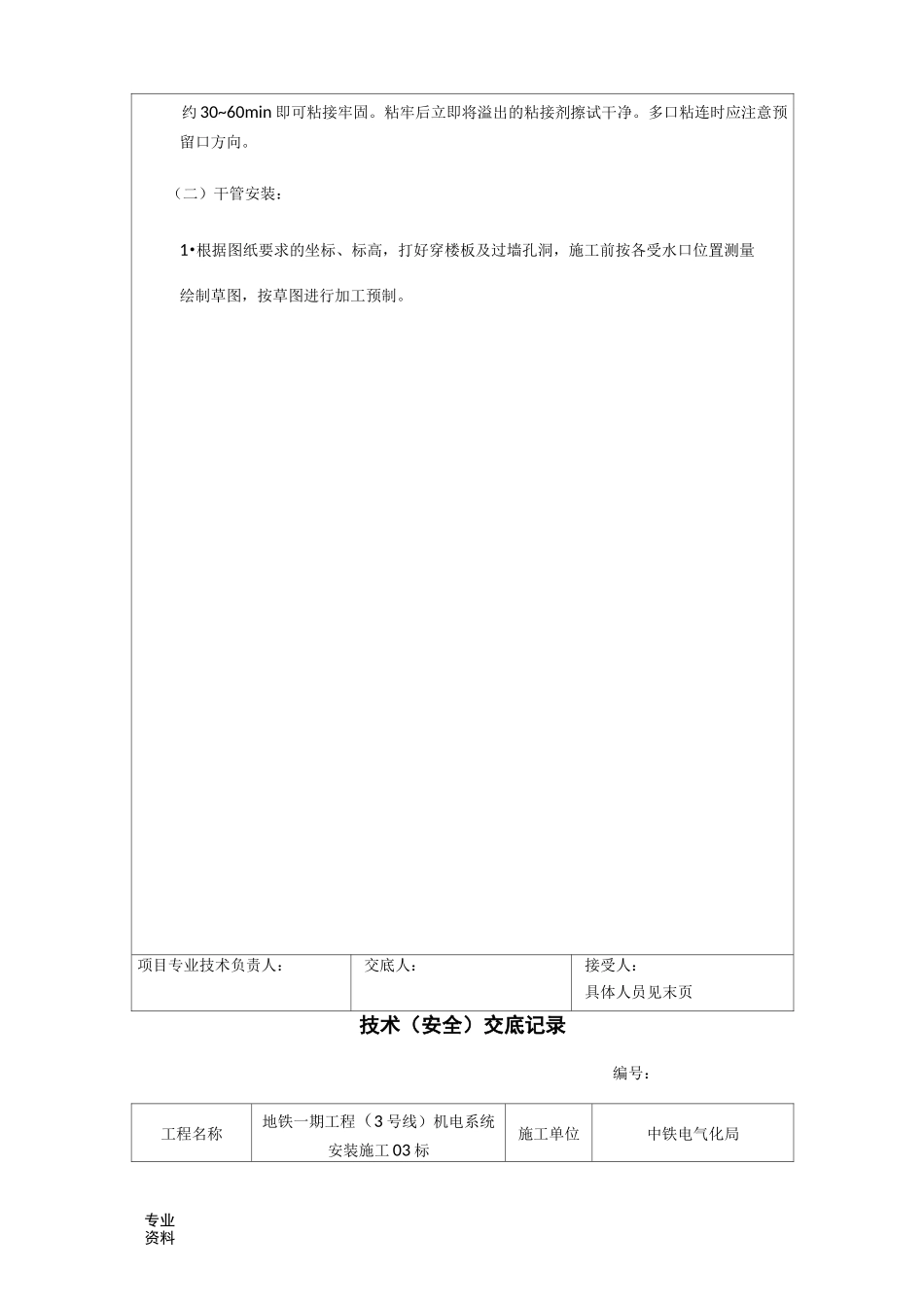

用毛刷涂抹粘接剂,先涂抹承口,后涂抹插口,插入粘接,将插口稍作转动,以利粘接剂分布均匀,专业资料约 30~60min 即可粘接牢固
