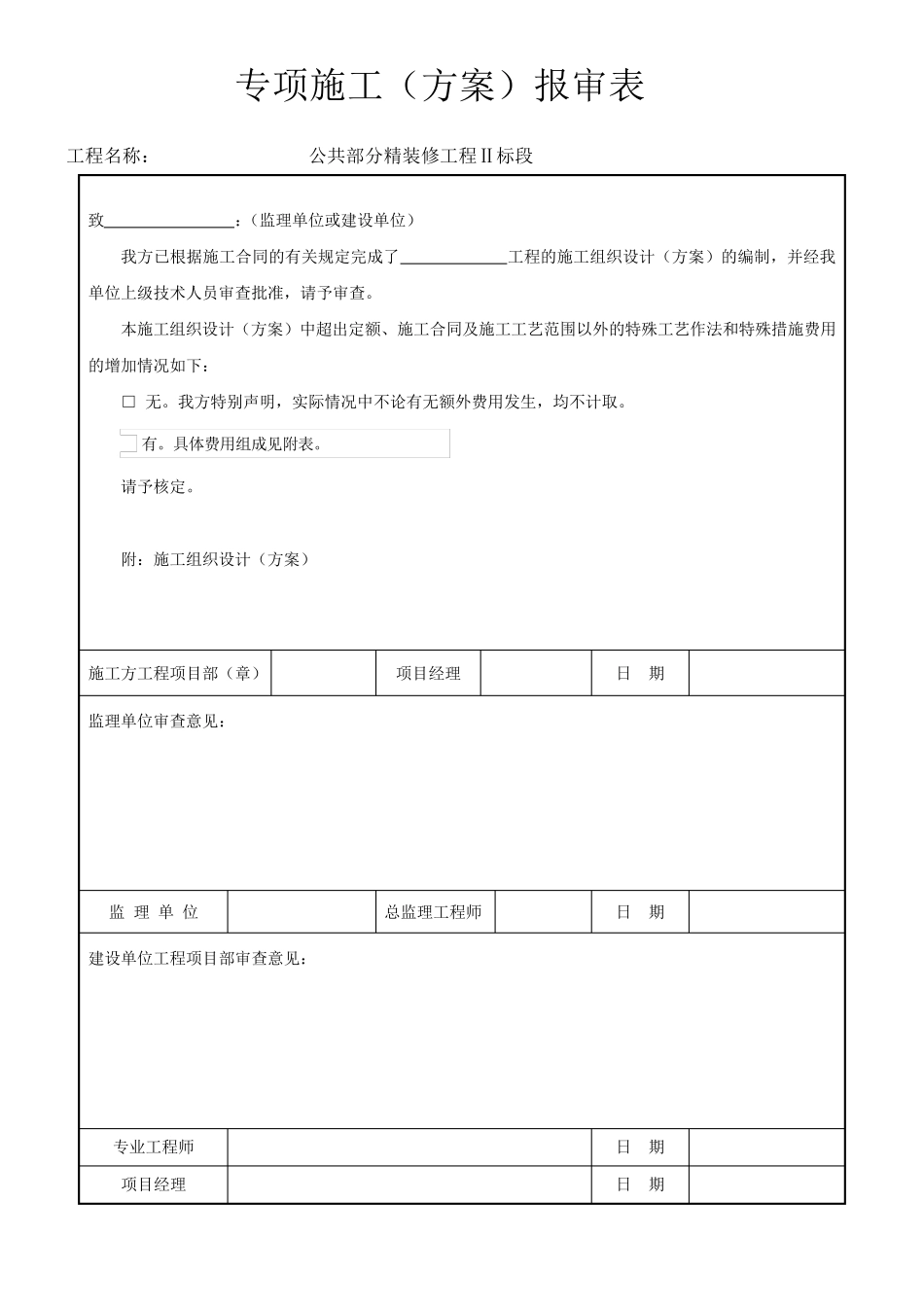

专项施工(方案)报审表 工程名称: 公共部分精装修工程Ⅱ标段 致 :(监理单位或建设单位) 我方已根据施工合同的有关规定完成了 工程的施工组织设计(方案)的编制,并经我单位上级技术人员审查批准,请予审查
本施工组织设计(方案)中超出定额、施工合同及施工工艺范围以外的特殊工艺作法和特殊措施费用的增加情况如下: □ 无
我方特别声明,实际情况中不论有无额外费用发生,均不计取
具体费用组成见附表

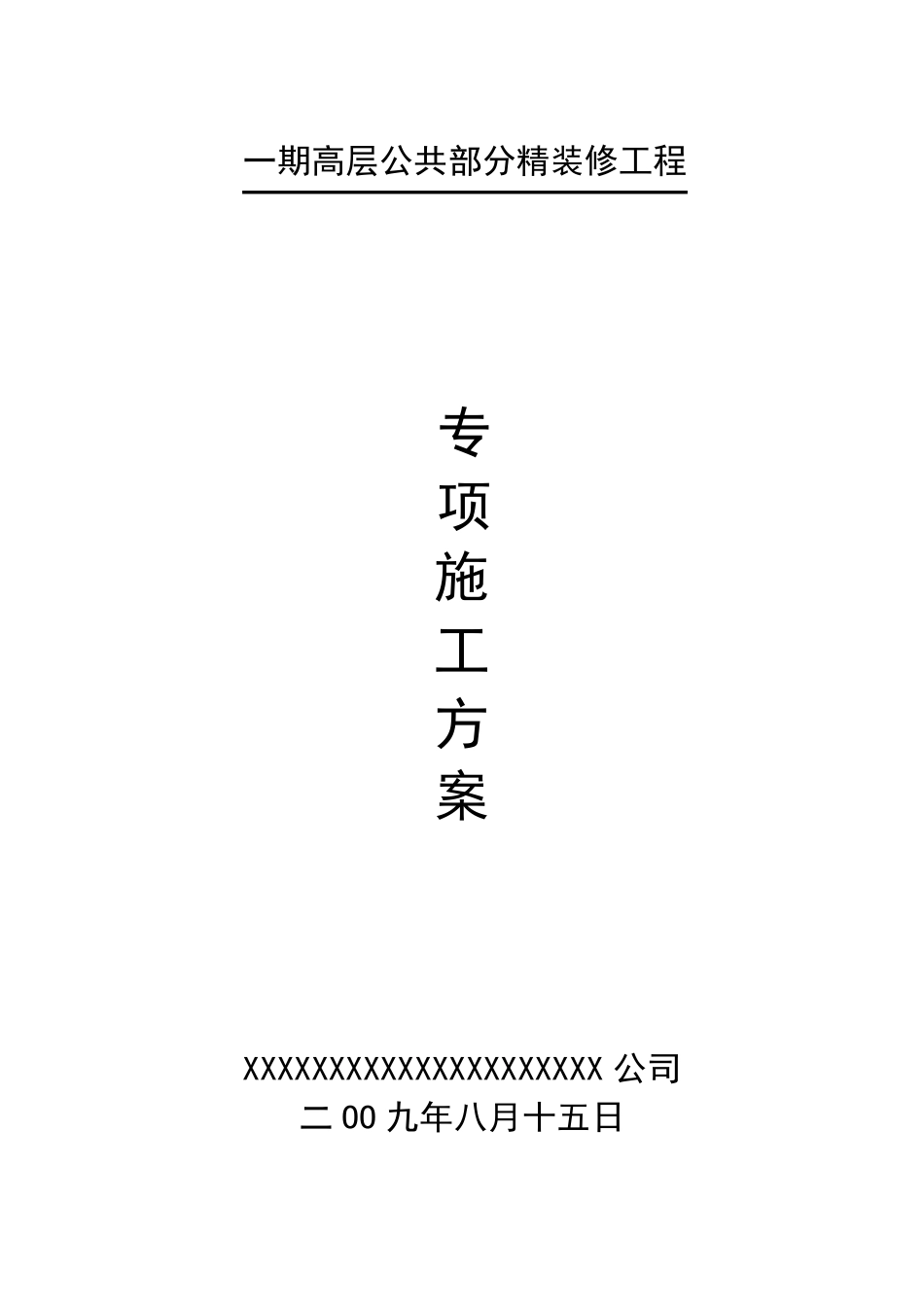

附:施工组织设计(方案) 施工方工程项目部(章) 项目经理 日 期 监理单位审查意见: 监 理 单 位 总监理工程师 日 期 建设单位工程项目部审查意见: 专业工程师 日 期 项目经理 日 期 专项施工(方案)增加费用表 费项及明细: 1、加班费:40元/人/夜×178人×26夜=185120元 (每夜加班6小时) 2、夜餐+清凉饮料+车费:25元/人/夜×178人×26夜=115700元 3、加班增加设备,措施费:1000元/夜×26夜=26000元 4、管理人员加班费:50元/夜/人×8人×26夜=10400元 合计:337220 元 施工单位造价员 日 期 承包单位(章) 施工单位项目经理 日 期 建设单位项目造价组审核意见 造价工程师 日 期 造价组组长 日 期 造价采购部领导审批意见 日 期: 一期高层公共部分精装修工程 专 项 施 工 方 案 XXXXXXXXXXXXXXXXXXXXX 公司 二 OO 九年八月十五日 我司承建的 一期高层公共部分精装修工期为2009 年5月5 日—2009年8 月30 日,我方通过招标文件第二章投标须知中工程概况一项提供的土建移交精装饰进场时间:1-3 栋 5 月30 完成;1-8 栋 5 月30 日;1-9 栋 1 单元 5 月30 日;1-9栋 2、3 单元 4 月5 日
并承诺土建与安装基本退出,无交叉作业,因此制
