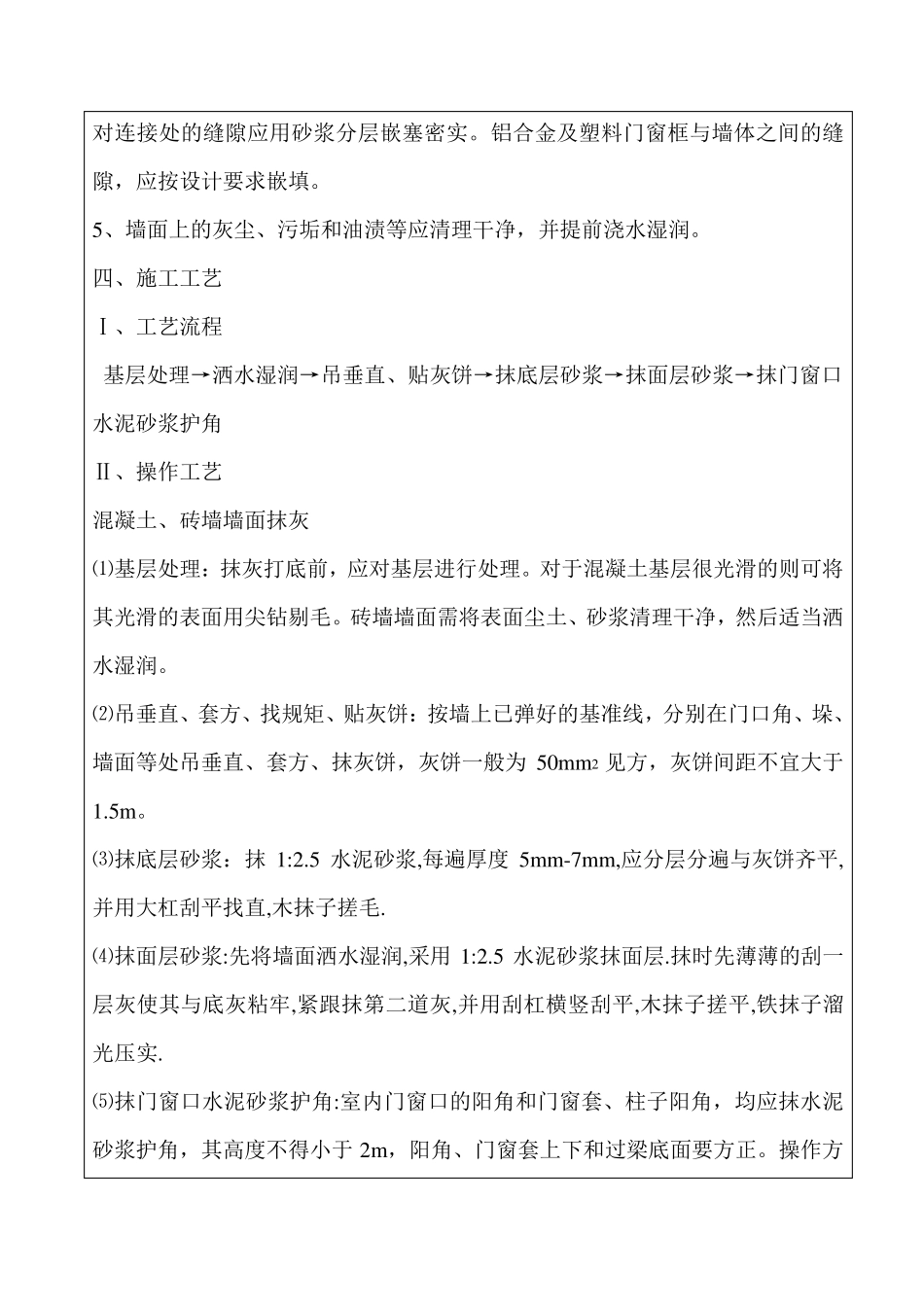

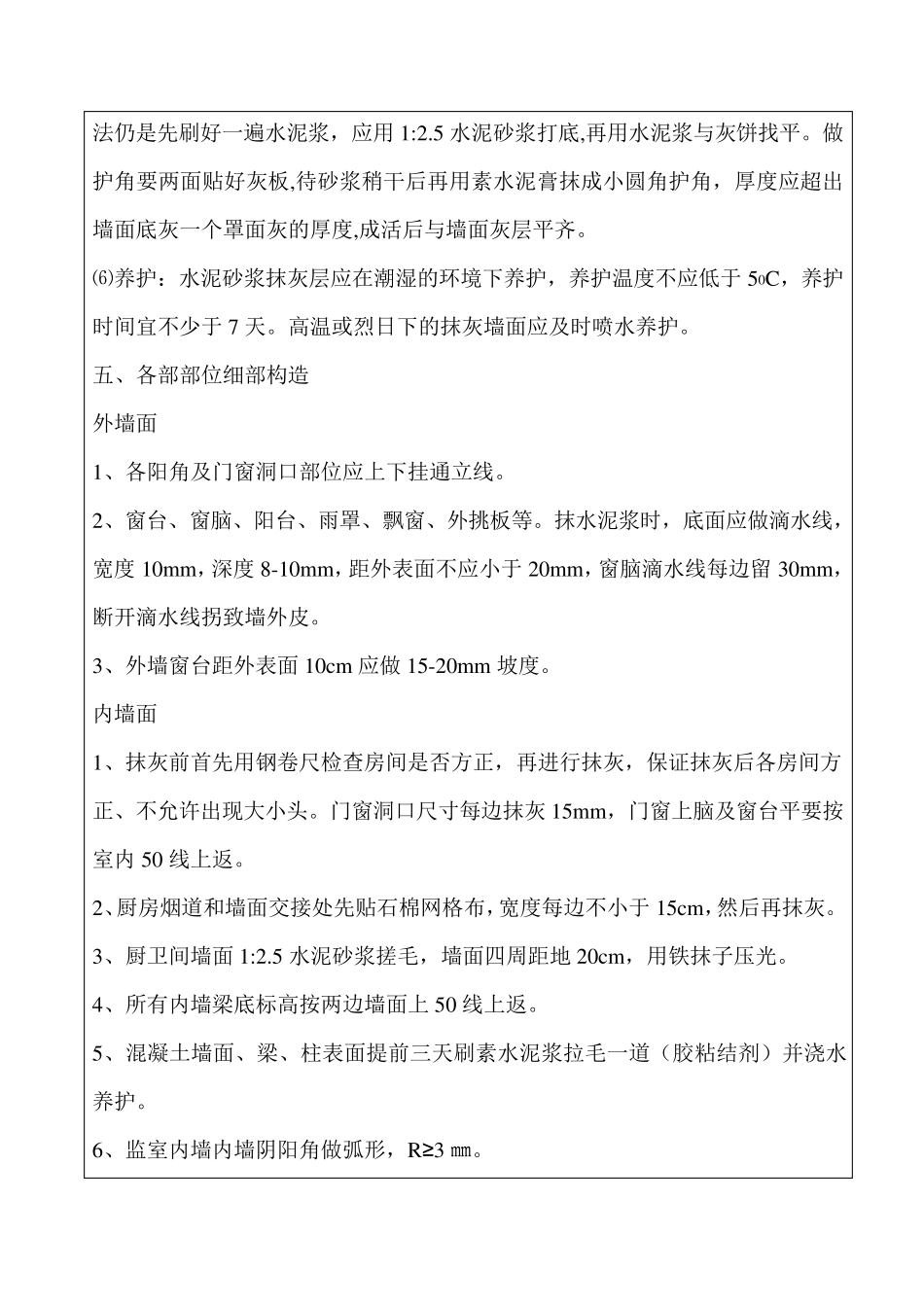

抹灰施工技术交底 工程名称 泸西县看守所拘留所建设项目 工序名称 一般抹灰 交底人 接受交底人 交底内容 一、材料要求 1、水泥:一般采用强度等级为 32
5 的复合硅酸盐水泥
水泥应有出厂合格证及性能检测报告
水泥进场需核查其品种、规格、强度等级、出厂日期等,并进行外观检查,作好进场验收记录
水泥进场后,应对其凝结时间、安定性和抗压强度进行复检
2、砂:中砂,平均粒径为 0
5mm,砂的颗粒要求坚硬洁净,不得含有粘土、草根、树皮等其他杂质
砂在使用前应根据使用要求用不同孔径的筛子过筛
二、主要机具 砂浆搅拌机、5mm 孔径筛子、平锹、软毛刷、粉线袋、水壶、水桶、米厘条、分格条、扫帚、锤子、錾子等
三、作业条件 1、抹灰工程必须在混凝土结构工程、砌体工程全部完成后,经有关部门验收合格方可施工
2、抹灰工程施工的环境温度不应低于 50C,当必须在低于 50C 的气温下施工时,应在保证工程质量的有效措施下施工
3、室内抹灰之前,首先应作好屋面防水及室内的封闭、保温工作
4、抹灰前,应检查抹灰面上的门窗框安装位置是否正确,与墙体连接是否牢固,对连接处的缝隙应用砂浆分层嵌塞密实
铝合金及塑料门窗框与墙体之间的缝隙,应按设计要求嵌填
5、墙面上的灰尘、污垢和油渍等应清理干净,并提前浇水湿润
四、施工工艺 Ⅰ、工艺流程 基层处理→洒水湿润→吊垂直、贴灰饼→抹底层砂浆→抹面层砂浆→抹门窗口水泥砂浆护角 Ⅱ、操作工艺 混凝土、砖墙墙面抹灰 ⑴基层处理:抹灰打底前,应对基层进行处理
对于混凝土基层很光滑的则可将其光滑的表面用尖钻剔毛
砖墙墙面需将表面尘土、砂浆清理干净,然后适当洒水湿润
⑵吊垂直、套方、找规矩、贴灰饼:按墙上已弹好的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼,灰饼一般为 50m m 2 见方,灰饼间距不宜大于1
⑶抹底层砂浆:
