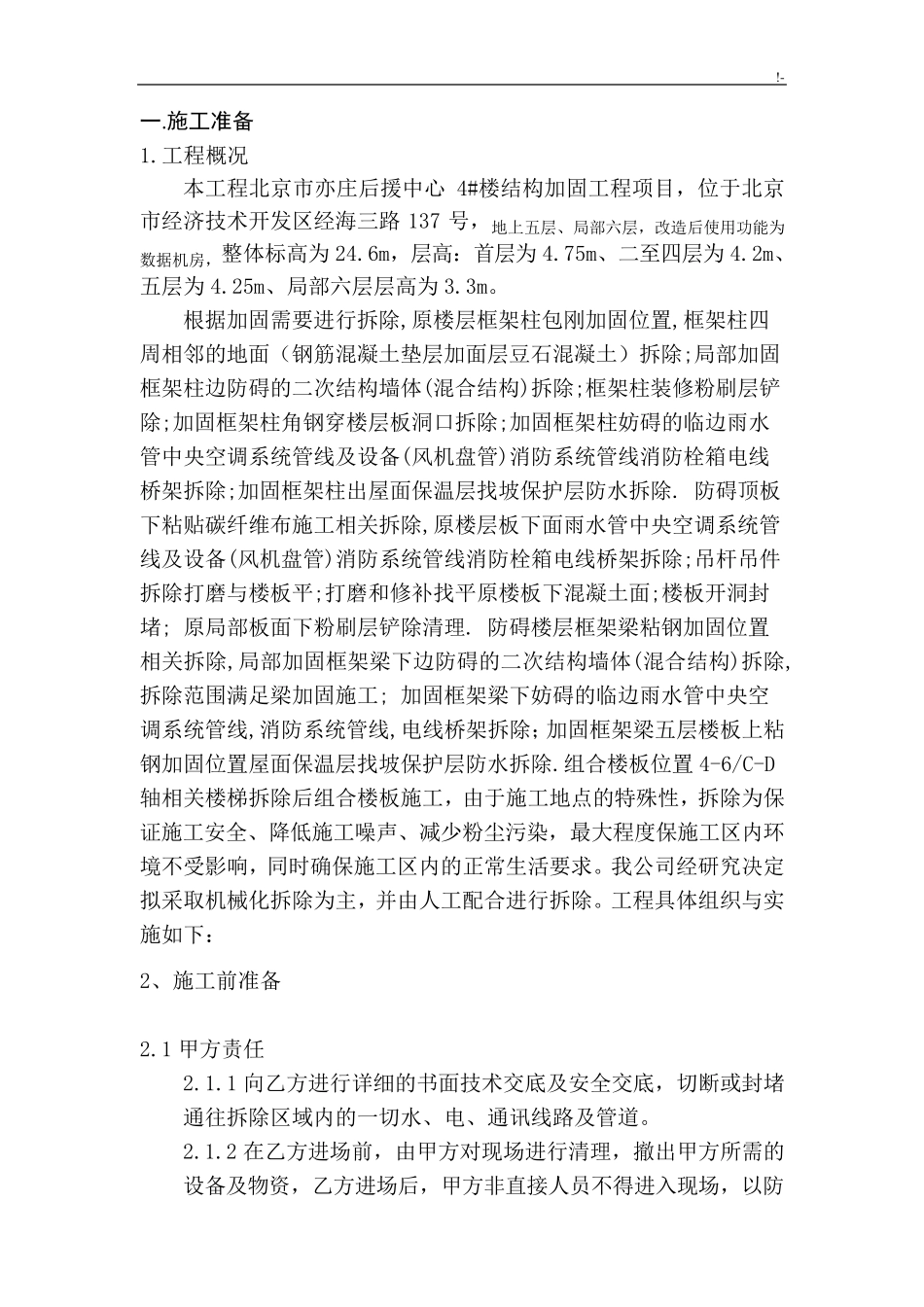

!- 一.施工准备 1.工程概况 本工程北京市亦庄后援中心4#楼结构加固工程项目,位于北京市经济技术开发区经海三路137 号,地上五层、局部六层,改造后使用功能为数据机房,整体标高为 24.6m,层高:首层为 4.75m、二至四层为 4.2m、五层为 4.25m、局部六层层高为 3.3m。 根据加固需要进行拆除,原楼层框架柱包刚加固位置,框架柱四周相邻的地面(钢筋混凝土垫层加面层豆石混凝土)拆除;局部加固框架柱边防碍的二次结构墙体(混合结构)拆除;框架柱装修粉刷层铲除;加固框架柱角钢穿楼层板洞口拆除;加固框架柱妨碍的临边雨水管中央空调系统管线及设备(风机盘管)消防系统管线消防栓箱电线桥架拆除;加固框架柱出屋面保温层找坡保护层防水拆除. 防碍顶板下粘贴碳纤维布施工相关拆除,原楼层板下面雨水管中央空调系统管线及设备(风机盘管)消防系统管线消防栓箱电线桥架拆除;吊杆吊件拆除打磨与楼板平;打磨和修补找平原楼板下混凝土面;楼板开洞封堵; 原局部板面下粉刷层铲除清理. 防碍楼层框架梁 粘钢加固位置相关拆除,局部加固框架梁 下边防碍的二次结构墙体(混合结构)拆除,拆除范 围 满 足 梁 加固施工; 加固框架梁 下妨碍的临边雨水管中央空调系统管线,消防系统管线,电线桥架拆除; 加固框架梁 五层楼板上粘钢加固位置屋面保温层找坡保护层防水拆除.组 合楼板位置 4-6/C-D轴 相关楼梯 拆除后组 合楼板施工,由 于施工地点 的特 殊 性 ,拆除为保证 施工安 全 、降 低 施工噪 声 、减 少 粉尘 污 染 ,最 大 程度 保施工区内 环境 不 受 影 响 ,同 时 确 保施工区内 的正 常 生 活 要求 。我 公 司 经研 究 决 定拟 采 取 机械 化 拆除为主 ,并 由 人 工配 合进行拆除。工程具 体组 织 与实施如 下: 2、施工前 准 备 2.1 甲 方 责 任 2.1.1 向 乙 方 进行详 细 的书 面技术交 底 及安 全 交 底 ,切 断 或 封堵通 往 拆除区域 内 的一 切 水、电、通 讯 线路及管道 。 2.1.2 在 乙 方 进场 前 ,由 甲 方 对 现 场 进行清理,撤 出甲 方 所 需的设备及物 资 ,乙 方 进场 后,甲 方 非 直 接 人 员 不 得 进入 现 场 ,以 防!- 安全事故发生。 2.1.3 开工前,协助办理有关城建、市容、环卫、交通等开工 手续并指派代表常驻现场,配合乙方拆除施工。 2.1.4 提供现场施工用电及降尘用水,...
