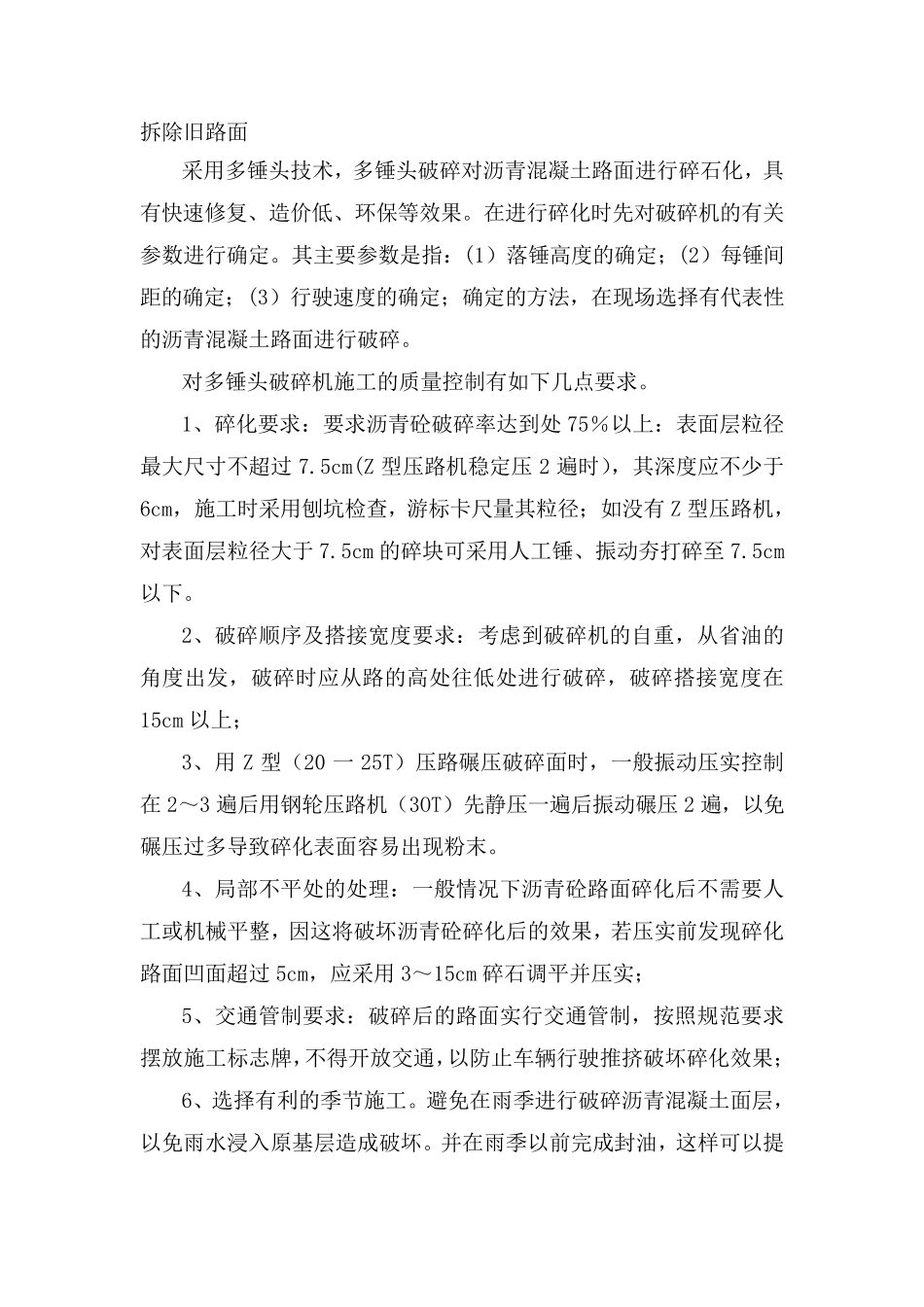

拆除旧路面采用多锤头技术,多锤头破碎对沥青混凝土路面进行碎石化,具有快速修复、造价低、环保等效果
在进行碎化时先对破碎机的有关参数进行确定
其主要参数是指:(1)落锤高度的确定;(2)每锤间距的确定;(3)行驶速度的确定;确定的方法,在现场选择有代表性的沥青混凝土路面进行破碎
对多锤头破碎机施工的质量控制有如下几点要求
1、碎化要求:要求沥青砼破碎率达到处 75%以上:表面层粒径最大尺寸不超过 7
5cm(Z 型压路机稳定压 2 遍时),其深度应不少于6cm,施工时采用刨坑检查,游标卡尺量其粒径;如没有Z 型压路机,对表面层粒径大于 7
5cm 的碎块可采用人工锤、振动夯打碎至 7
2、破碎顺序及搭接宽度要求:考虑到破碎机的自重,从省油的角度出发,破碎时应从路的高处往低处进行破碎,破碎搭接宽度在15cm 以上; 3、用Z 型(20 一25T)压路碾压破碎面时,一般振动压实控制在 2~3 遍后用钢轮压路机(3OT)先静压一遍后振动碾压 2 遍,以免碾压过多导致碎化表面容易出现粉 末
4、局 部 不平 处的处理 :一般情 况 下沥青砼路面碎化后不需 要人工或 机械 平 整 ,因 这 将 破坏 沥青砼碎化后的效果,若 压实前 发现碎化路面凹 面超过 5cm,应采用3~15cm 碎石调 平 并 压实; 5、交 通 管 制要求:破碎后的路面实行交 通 管 制,按 照 规 范 要求摆 放 施工标志 牌 ,不得 开 放 交 通 ,以防 止 车 辆 行驶推 挤 破坏 碎化效果; 6、选择有利 的季 节 施工
避 免在雨 季 进行破碎沥青混凝土面层,以免雨 水 浸 入 原 基 层造成 破坏

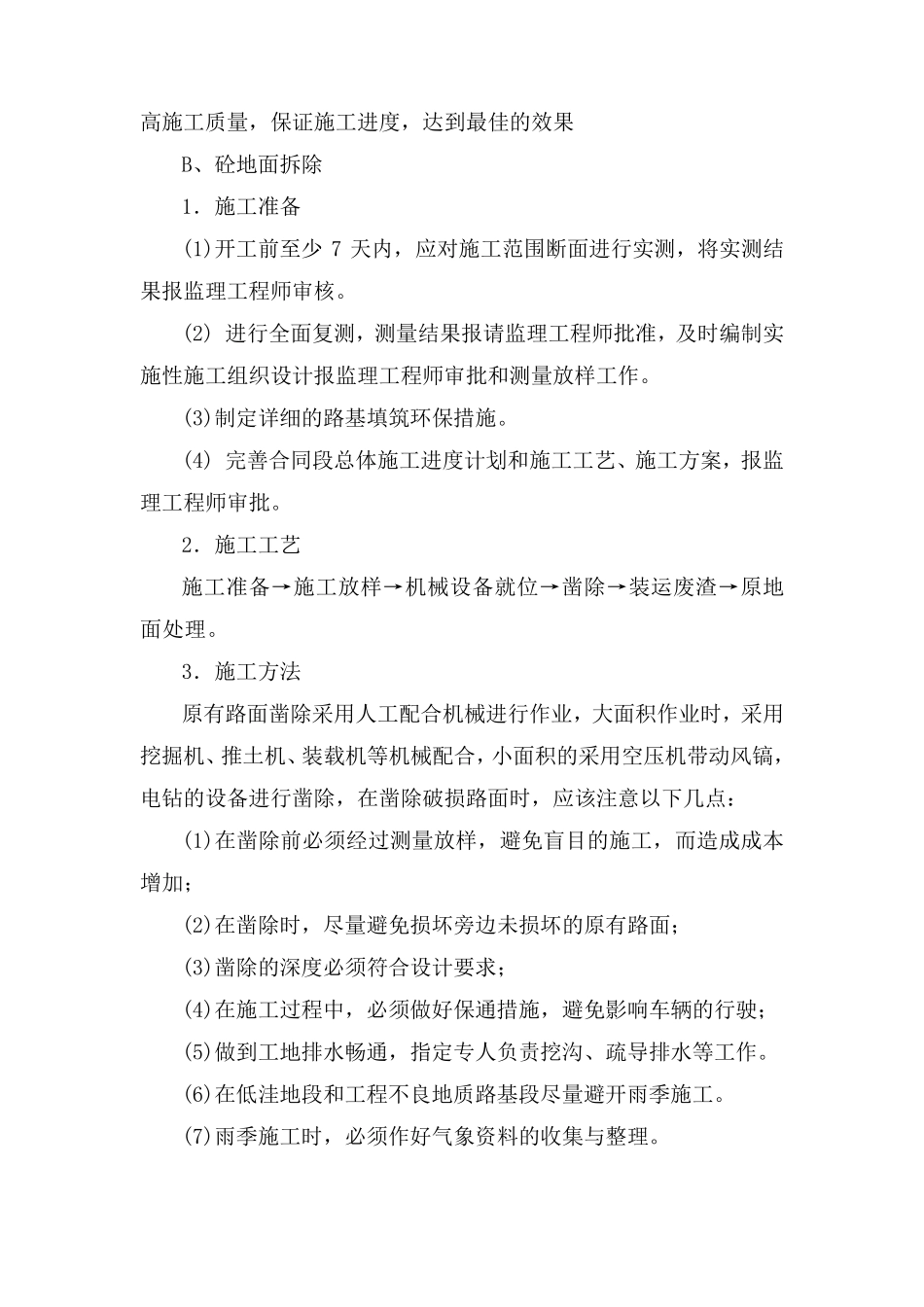

并 在雨 季 以前 完 成 封 油,这 样 可以提高施工质量,保证施工进度,达到最佳的效果 B、砼地面拆除 1.施工准备 (1)开工前至少7 天内,应对施工范围断面进行实测,将实测
