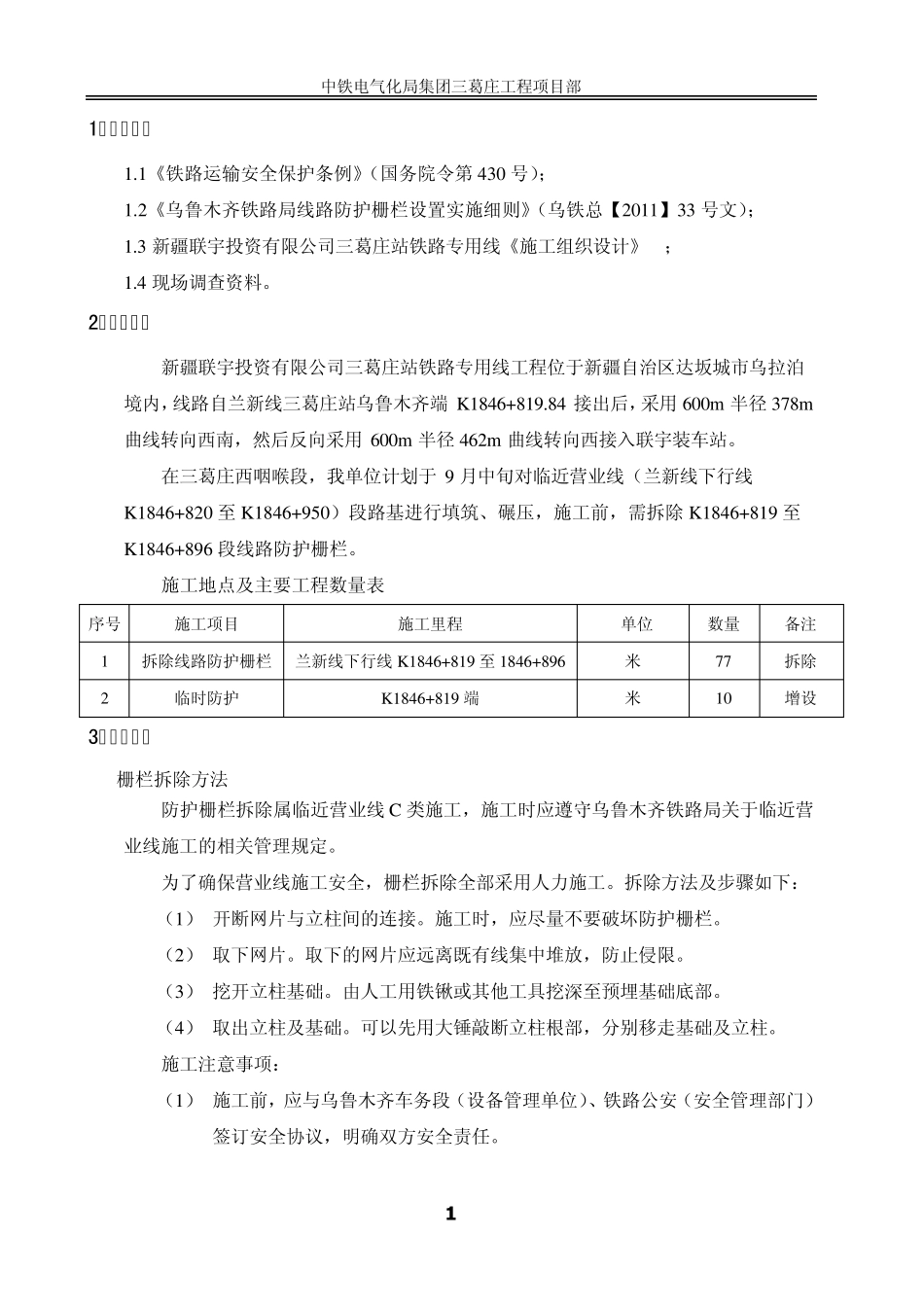

三 葛 庄 站 防护栅栏拆除 施 工 方 案 编 制: 复 核: 批 准: 中铁电气化局集团三葛庄工程项目部 二〇一二年九月十一日 中铁电气化局集团三葛庄工程项目部 1 1、编制依据 1
1《铁路运输安全保护条例》(国务院令第 430 号); 1
2《乌鲁木齐铁路局线路防护栅栏设置实施细则》(乌铁总【2011】33 号文); 1
3 新疆联宇投资有限公司三葛庄站铁路专用线《施工组织设计》 ; 1
4 现场调查资料
2、施工概况 新疆联宇投资有限公司三葛庄站铁路专用线工程位于新疆自治区达坂城市乌拉泊境内,线路自兰新线三葛庄站乌鲁木齐端 K1846+819
84 接出后,采用 600m 半径 378m曲线转向西南,然后反向采用 600m 半径 462m 曲线转向西接入联宇装车站
在三葛庄西咽喉段,我单位计划于 9 月中旬对临近营业线(兰新线下行线K1846+820 至 K1846+950)段路基进行填筑、碾压,施工前,需拆除 K1846+819 至K1846+896 段线路防护栅栏
施工地点及主要工程数量表 序号 施工项目 施工里程 单位 数量 备注 1 拆除线路防护栅栏 兰新线下行线 K1846+819 至 1846+896 米 77 拆除 2 临时防护 K1846+819 端 米 10 增设 3、施工方案 3
1栅栏拆除方法 防护栅栏拆除属临近营业线 C 类施工,施工时应遵守乌鲁木齐铁路局关于临近营业线施工的相关管理规定
为了确保营业线施工安全,栅栏拆除全部采用人力施工
拆除方法及步骤如下: (1) 开断网片与立柱间的连接

施工时,应尽量不要破坏防护栅栏
(2) 取下网片
取下的网片应远离既有线集中堆放,防止侵限
(3) 挖开立柱基础
由人工用铁锹或其他工具挖深至预埋基础底部
(4) 取出立柱及基础
可以先用大锤敲断立柱根部,分别移走基础及立柱
施工注意事项
