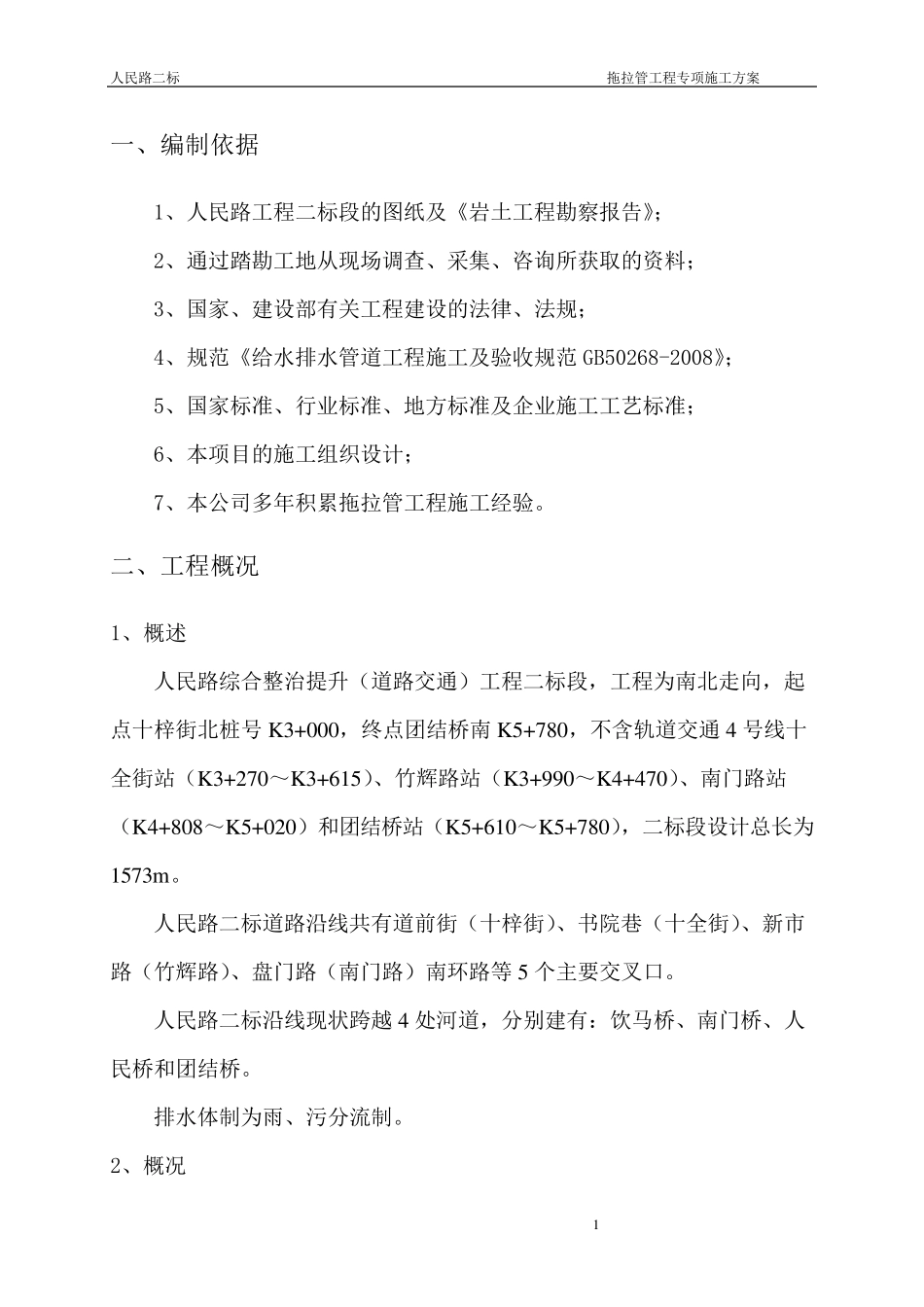

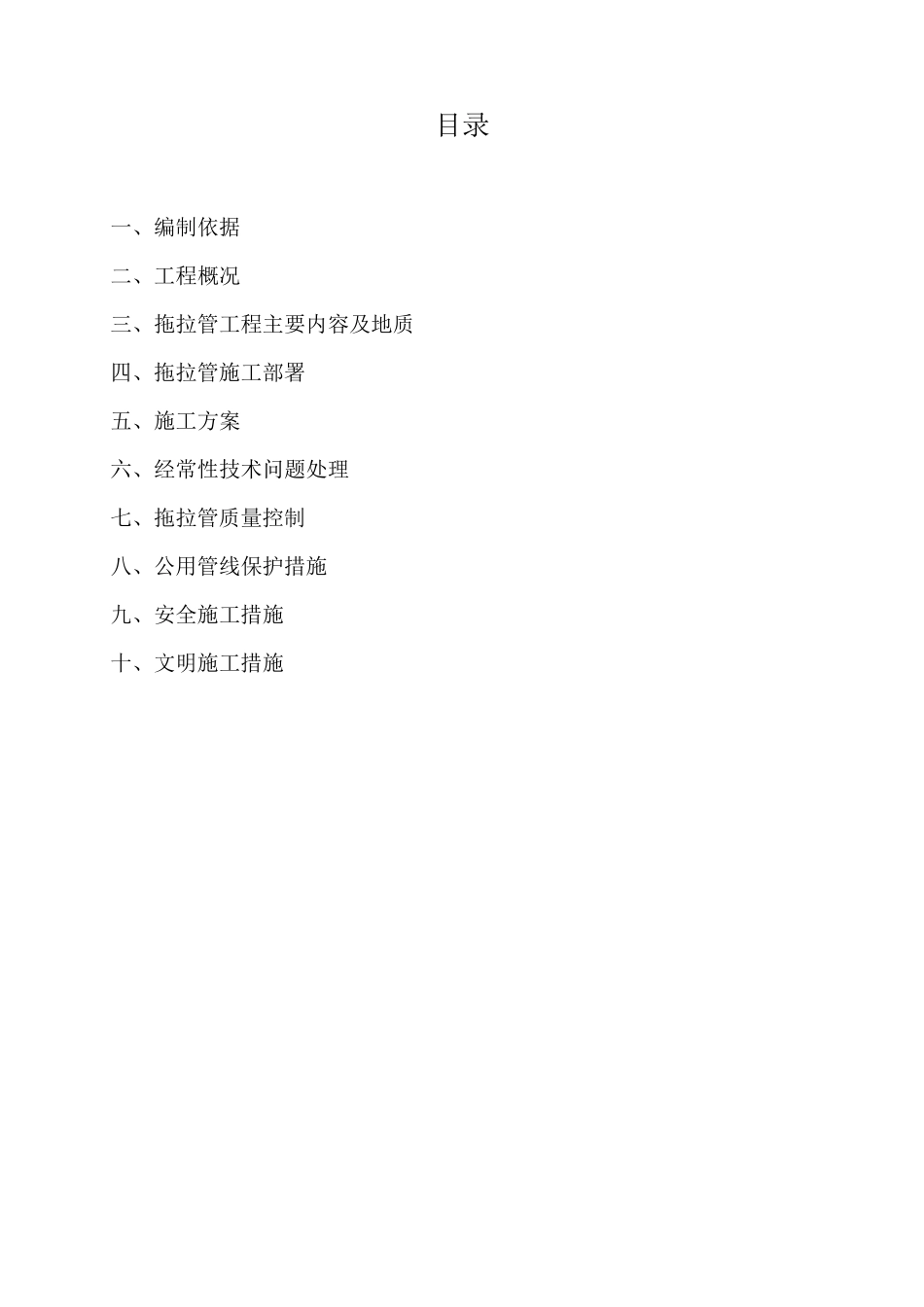

人民路综合整治提升 (道路交通)工程二标段 拖拉管工程专项施工方案 施工单位: 苏州建设(集团)有限责任公司 编制日期: 2016 年 3 月 1 日 目录 一、编制依据 二、工程概况 三、拖拉管工程主要内容及地质 四、拖拉管施工部署 五、施工方案 六、经常性技术问题处理 七、拖拉管质量控制 八、公用管线保护措施 九、安全施工措施 十、文明施工措施人民路二标 拖拉管工程专项施工方案 1 一、编制依据 1、人民路工程二标段的图纸及《岩土工程勘察报告》; 2、通过踏勘工地从现场调查、采集、咨询所获取的资料; 3、国家、建设部有关工程建设的法律、法规; 4、规范《给水排水管道工程施工及验收规范 GB50268-2008》; 5、国家标准、行业标准、地方标准及企业施工工艺标准; 6、本项目的施工组织设计; 7、本公司多年积累拖拉管工程施工经验。 二、工程概况 1、概述 人民路综合整治提升(道路交通)工程二标段,工程为南北走向,起点十梓街北桩号 K3+000,终点团结桥南 K5+780,不含轨道交通 4 号线十全街站(K3+270~K3+615)、竹辉路站(K3+990~K4+470)、南门路站(K4+808~K5+020)和团结桥站(K5+610~K5+780),二标段设计总长为1573m。 人民路二标道路沿线共有道前街(十梓街)、书院巷(十全街)、新市路(竹辉路)、盘门路(南门路)南环路等 5 个主要交叉口。 人民路二标沿线现状跨越 4 处河道,分别建有:饮马桥、南门桥、人民桥和团结桥。 排水体制为雨、污分流制。 2、概况 人民路二标 拖拉管工程专项施工方案 2 本标段污水有2 段需要翻挖新建,分别是: ①十全街~竹辉路:新建DN500 污水管,管道位于道路东侧机动车道下。②端文路~南环路:新建de450 污水管(PE 拖管),管道位于道路西侧非机动车道下。 其他路段翻新或新建DN400 污水支管,其余污水管保留利用。对保留的污水管道需进行清通;保留的污水窨井井面高程随路面标高调整,位于车道下保留的污水窨井井盖更换为圆形钢纤维砼井盖、铸铁座。位于机动车道下的窨井,做好井周加固。主要安排在一期交通分流后进行施工,施工时候注意与沿线污水管的接口。局部需排污的临时接通,待污水管道全部施工结束后接入主管。 人民桥以南段需要进行 de450 PE 直壁管托管施工,项目部将组织专业施工队及专业机械进场施工。 3、工期要求 施工总工期 10 个月,308 个日历天,计划开工日期为 2016 年 2 月27日,开工日...
