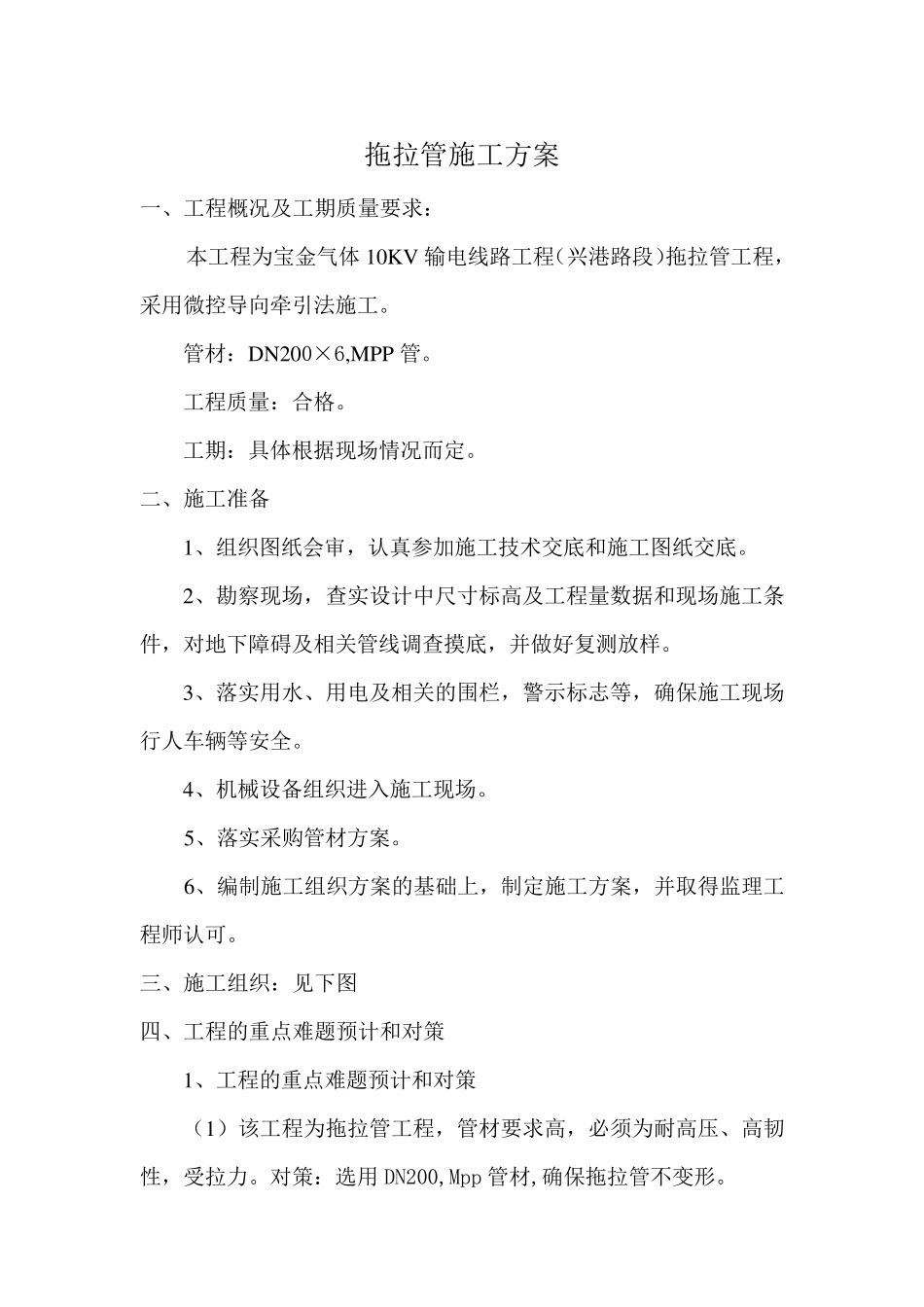

拖拉管施工方案 一、工程概况及工期质量要求: 本工程为宝金气体10KV 输电线路工程(兴港路段)拖拉管工程,采用微控导向牵引法施工
管材:DN200×6,MPP 管
工程质量:合格
工期:具体根据现场情况而定
二、施工准备 1、组织图纸会审,认真参加施工技术交底和施工图纸交底
2、勘察现场,查实设计中尺寸标高及工程量数据和现场施工条件,对地下障碍及相关管线调查摸底,并做好复测放样
3、落实用水、用电及相关的围栏,警示标志等,确保施工现场行人车辆等安全
4、机械设备组织进入施工现场
5、落实采购管材方案
6、编制施工组织方案的基础上,制定施工方案,并取得监理工程师认可

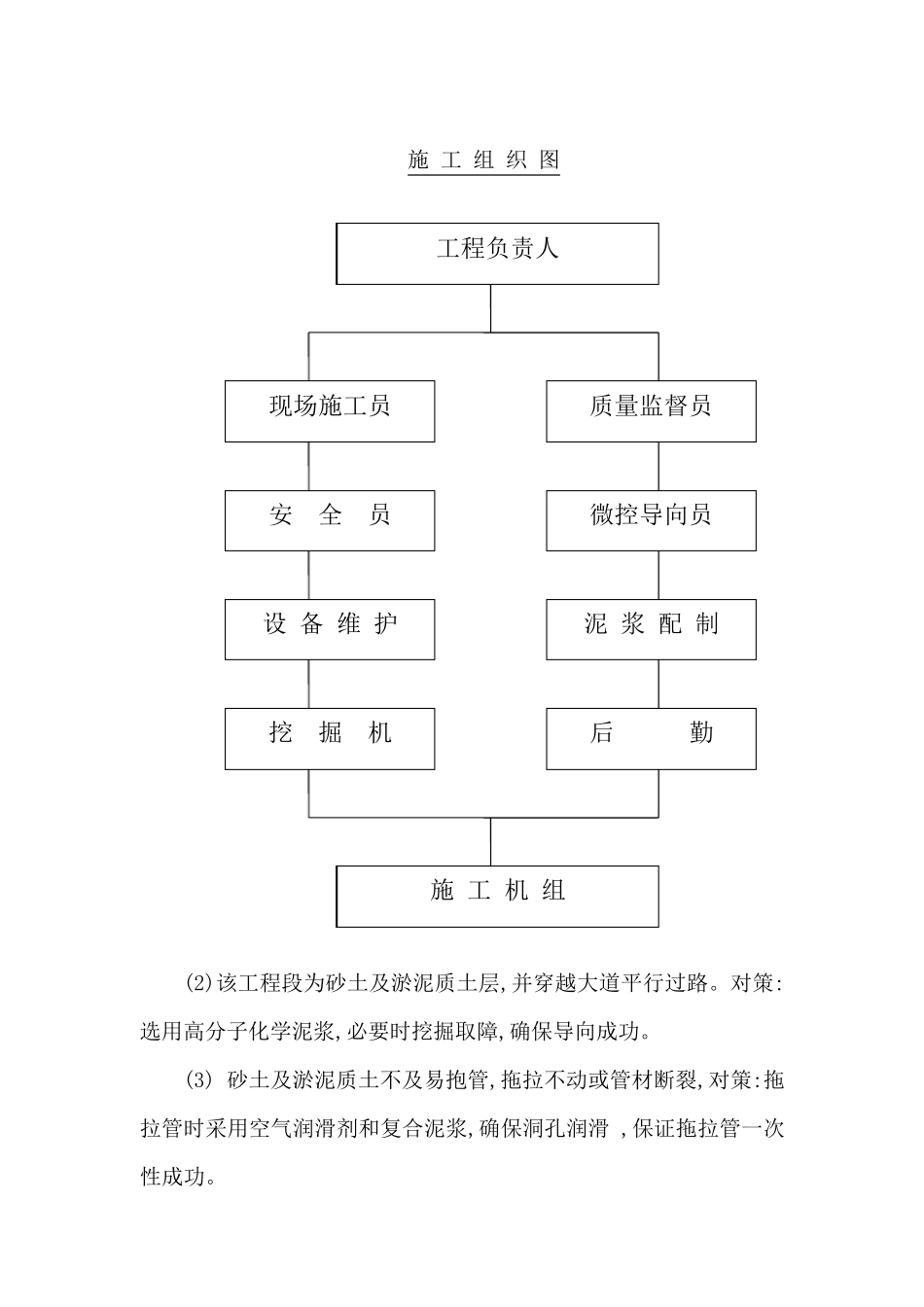

三、施工组织:见下图 四、工程的重点难题预计和对策 1、工程的重点难题预计和对策 (1)该工程为拖拉管工程,管材要求高,必须为耐高压、高韧性,受拉力
对策:选用DN200,Mpp 管材,确保拖拉管不变形
施 工 组 织 图 (2)该工程段为砂土及淤泥质土层,并穿越大道平行过路
对策:选用高分子化学泥浆,必要时挖掘取障,确保导向成功
(3) 砂土及淤泥质土不及易抱管,拖拉不动或管材断裂,对策:拖拉管时采用空气润滑剂和复合泥浆,确保洞孔润滑 ,保证拖拉管一次性成功

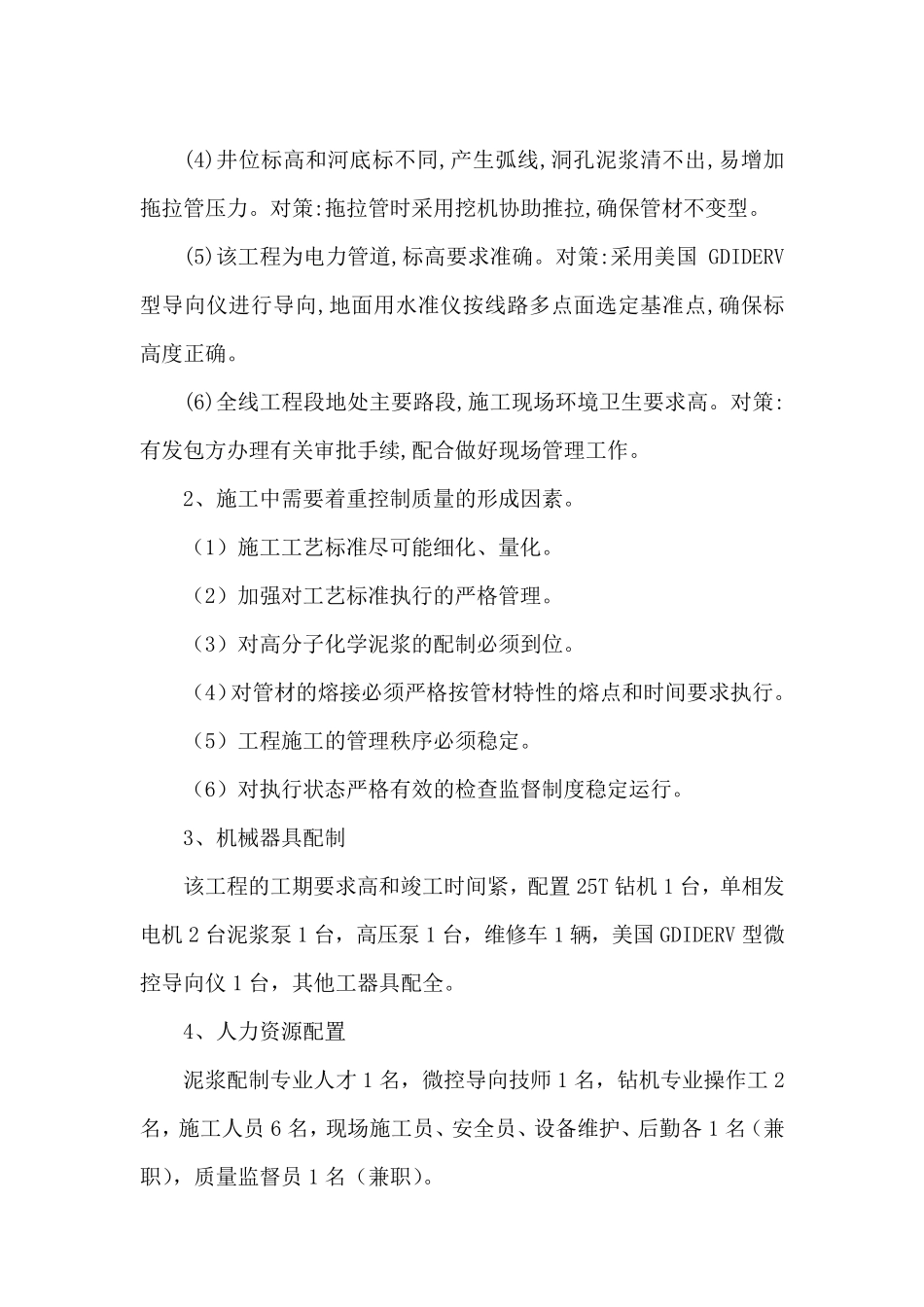

工程负责人 挖 掘 机 安 全 员 质量监督员 设 备 维 护 泥 浆 配 制 微控导向员 现场施工员 后 勤 施 工 机 组 (4)井位标高和河底标不同,产生弧线,洞孔泥浆清不出,易增加拖拉管压力
对策:拖拉管时采用挖机协助推拉,确保管材不变型
(5)该工程为电力管道,标高要求准确
对策:采用美国GDIDERV型导向仪进行导向,地面用水准仪按线路多点面选定基准点,确保标高度正确
(6)全线工程段地处主要路段,施工现场环境卫生要求高
对策:有发包方办理有关审批手续,配合做好现场管理工作
2、施工中需要着重控制质量的形成因素
