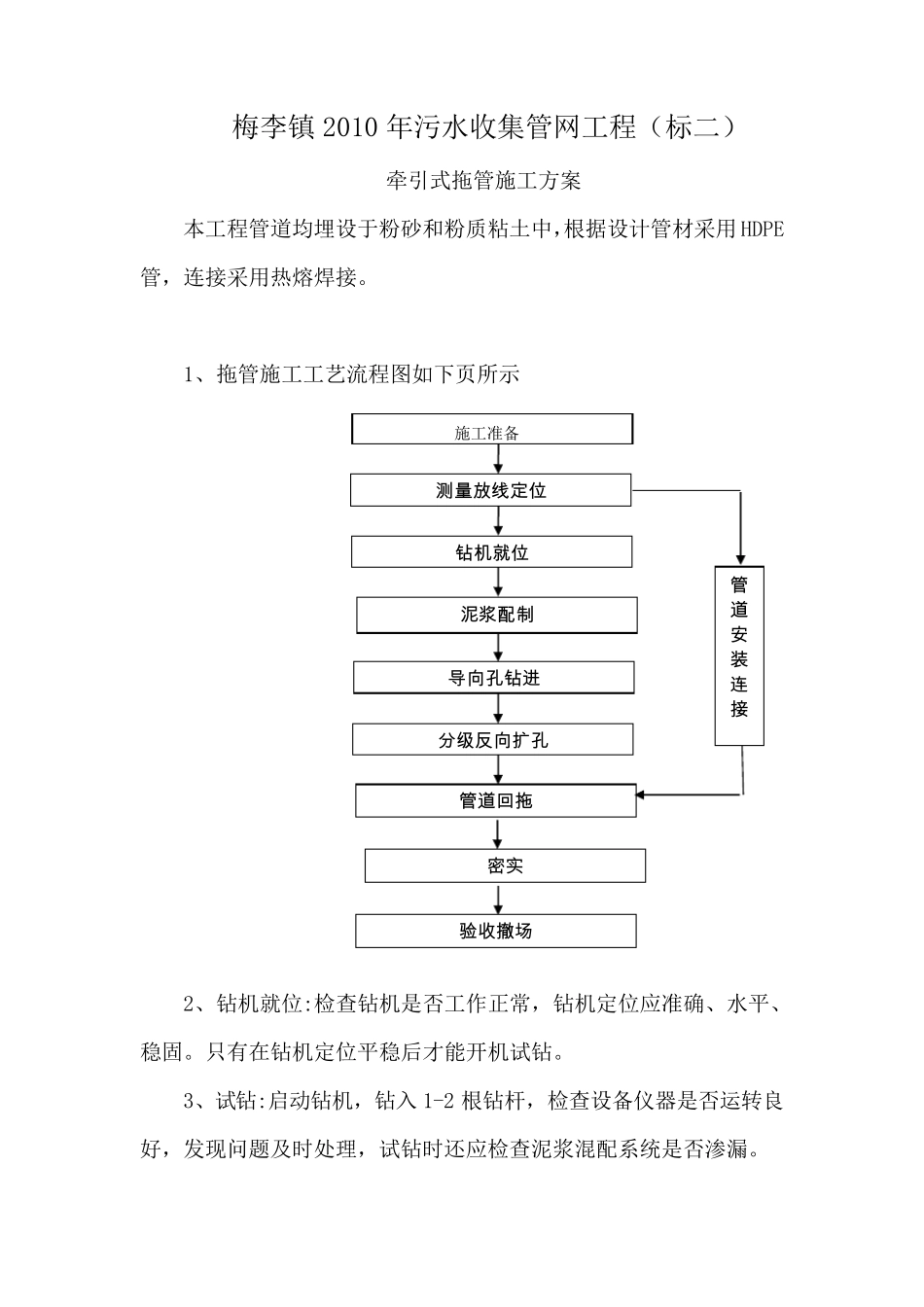

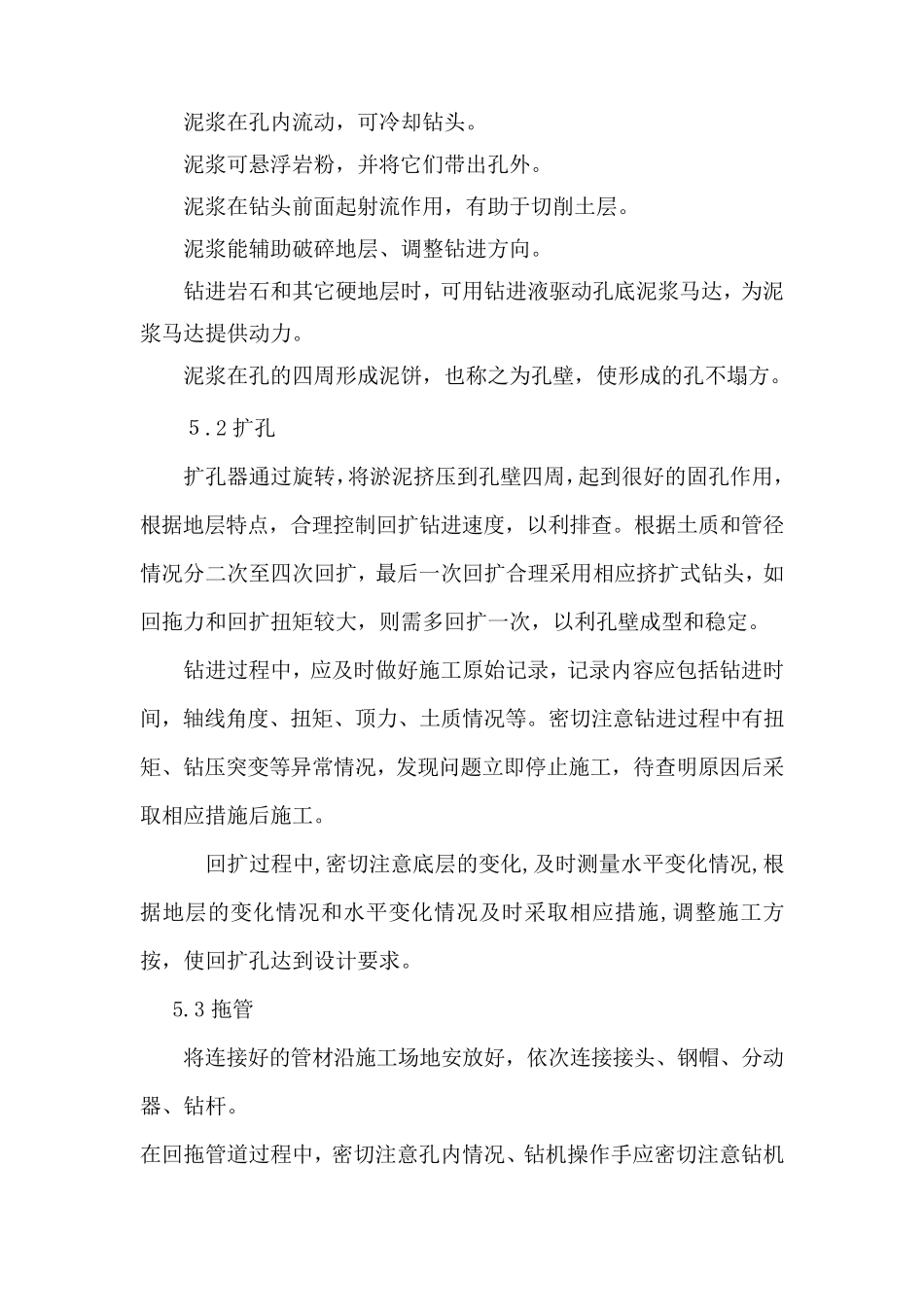

梅李镇2010 年污水收集管网工程(标二) 牵引式拖管施工方案 本工程管道均埋设于粉砂和粉质粘土中,根据设计管材采用HDPE管,连接采用热熔焊接。 1、拖管施工工艺流程图如下页所示 2、钻机就位:检查钻机是否工作正常,钻机定位应准确、水平、稳固。只有在钻机定位平稳后才能开机试钻。 3、试钻:启动钻机,钻入 1-2 根钻杆,检查设备仪器是否运转良好,发现问题及时处理,试钻时还应检查泥浆混配系统是否渗漏。 施工准备 测 量 放 线 定 位 钻机就位 泥浆配制 导向孔钻进 分级反向扩孔 管道回拖 验收撤场 管 道 安 装 连接 密实 4、导向钻孔 在工作坑和接收坑制作后,按照设计顺序安装、调平导向钻机,确保安装牢固,管路连接准备无误,且保正瞄准目标坑。导向施工前必须对管线经过路线进行放线,要求用水平测量导向经过路线的高程,并有详细记录。钻机开动后,必须先进行试运转,确定各部分运转正常后方可钻进;第一根钻杆入土钻进时,应采取轻压慢转的方法,稳定入土点位置,符合设计入土倾角后方可实施钻进;导向孔钻进时,造斜段探测控制点设置频率为每 0.5-1.0m,直线段可按一根钻杆长度设置,并应绘制出钻孔轨迹剖面图;造斜段曲线钻进时,应按地层条件调定推进力,严禁钻杆发生过度弯曲;钻孔的轨迹偏差不得大于终孔直径,超出误差允许范围应退回进行纠偏。直至符合要求。 5、回扩孔,拖管 导向孔完成后,卸下起 始 杆和导向头 ,换 回扩孔钻头 进行回扩。回扩过程中 始 终保持 工作坑内 泥 浆 液 面高度高于地下水位标高。回扩过程中 使 用好 泥 浆 ,扩孔时控制好 泥 浆 各性 能 参 数 ,不定期 进行检 测,按照施工要求及 时调整 泥 浆 性 能 指 标。 定向钻时采用泥 浆 作为钻进液 。利 用泥 浆 配 混 系 数 将 泥 浆 混 合液通 过钻杆注 入回扩器 中 ,通 过回扩器 的旋 转均 匀 地喷 在孔壁 上 。使 用的泥 浆 ( 钻进液 ) 为膨 润 土和水的混 合物 。膨 润 土采用专 用土粉 ,稀释 后性 能 指 标为,粘 度: 4 5 s ~ 5 0 s ,比 重 : 1 .2 ~ 1 .3 。 5、1 泥 浆 的主 要作用: 泥 浆 能 使 钻杆和钻头 得到 良 好 的润 滑 ,在管道 顶 进时能 润 滑 管道 ,减 少 阻 力。 泥浆在孔内流动,可冷却钻头。 泥浆可悬浮岩粉,并将它们带出孔外。 泥浆在钻头前...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

拖管施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
