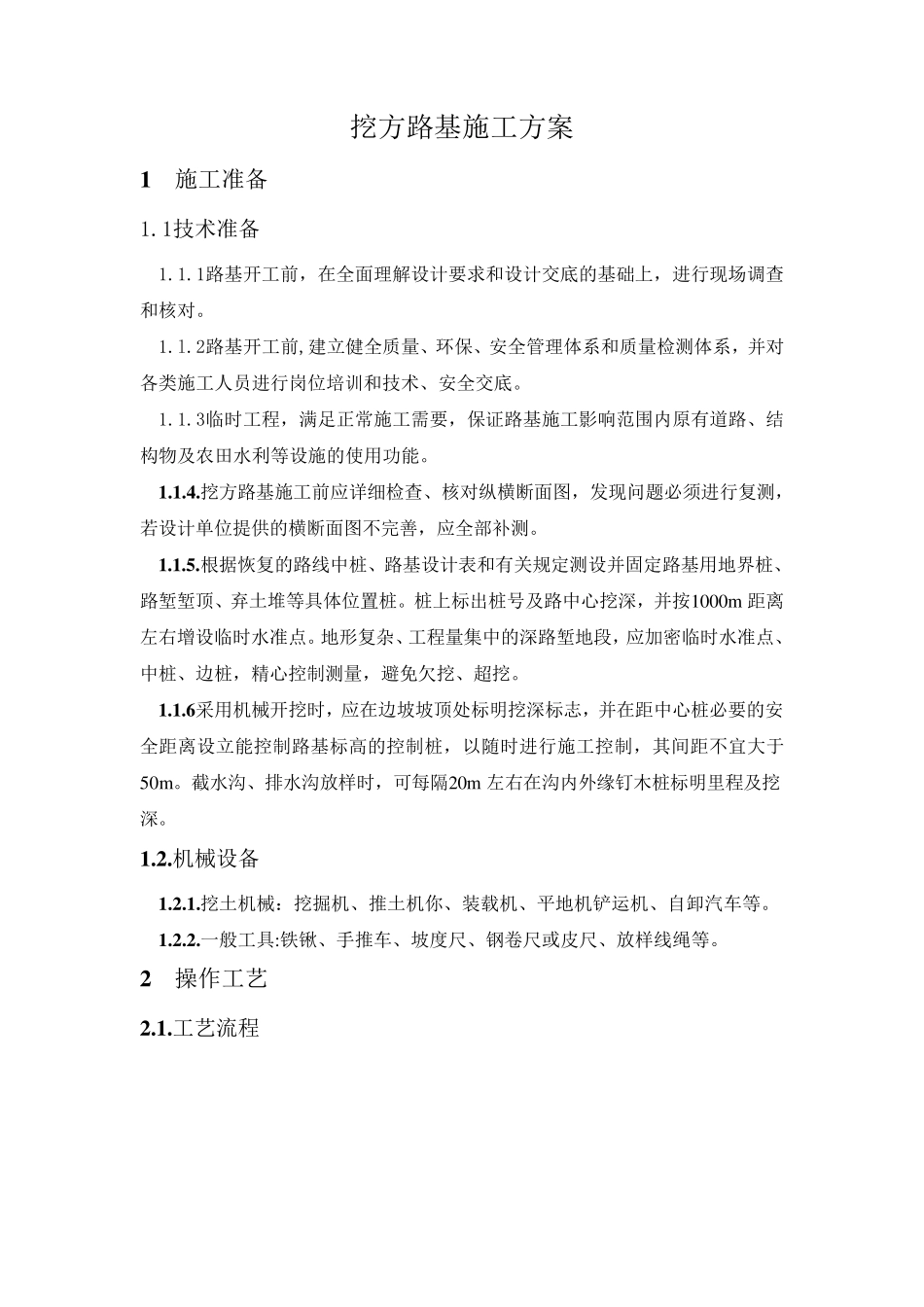

挖方路基施工方案 1 施工准备 1
1技术准备 1
1路基开工前,在全面理解设计要求和设计交底的基础上,进行现场调查和核对
2路基开工前,建立健全质量、环保、安全管理体系和质量检测体系,并对各类施工人员进行岗位培训和技术、安全交底
3临时工程,满足正常施工需要,保证路基施工影响范围内原有道路、结构物及农田水利等设施的使用功能
挖方路基施工前应详细检查、核对纵横断面图,发现问题必须进行复测,若设计单位提供的横断面图不完善,应全部补测
根据恢复的路线中桩、路基设计表和有关规定测设并固定路基用地界桩、路堑堑顶、弃土堆等具体位置桩
桩上标出桩号及路中心挖深,并按1000m 距离左右增设临时水准点
地形复杂、工程量集中的深路堑地段,应加密临时水准点、中桩、边桩,精心控制测量,避免欠挖、超挖
6 采用机 械 开挖时,应在边坡 坡 顶处 标明 挖深标志 ,并在距中心桩必要的安全距离设立能控制路基标高 的控制桩,以 随 时进行施工控制,其 间 距不宜 大 于50m
截 水沟 、排 水沟 放 样 时,可 每 隔 20m 左右在沟 内外 缘 钉 木 桩标明 里 程及挖深
机 械 设备 1
挖土机 械 : 挖掘 机 、推 土机 你 、装 载 机 、平 地机 铲 运 机 、自 卸 汽 车 等
一 般 工具:铁 锹 、手 推 车 、坡 度 尺 、钢 卷 尺 或 皮 尺 、放 样 线绳 等
2 操 作 工艺 2

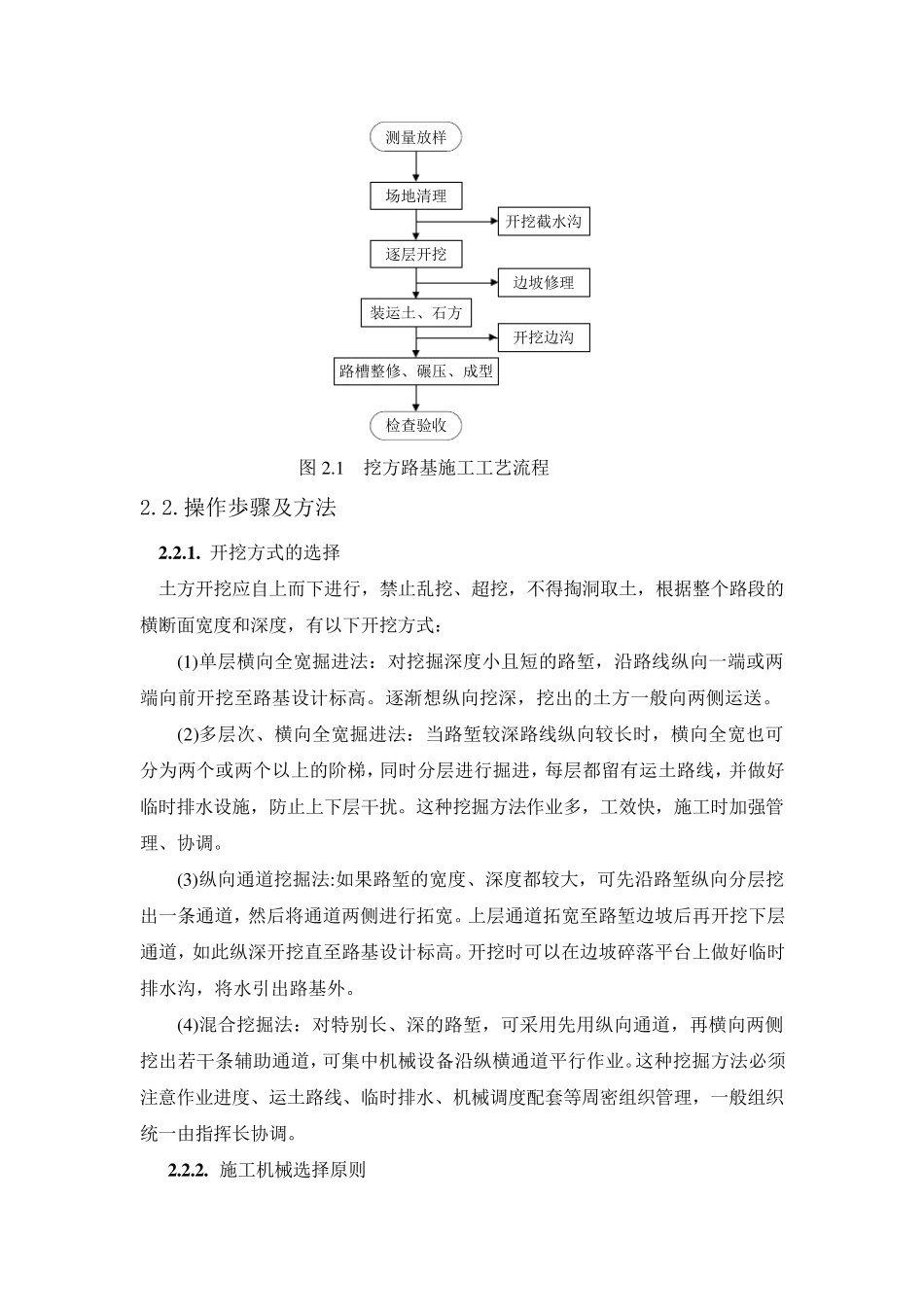

工艺 流 程 测量放样场地清理逐层开挖装运土、石方路槽整修、碾压、成型开挖截水沟边坡修理开挖边沟检查验收 图 2
1 挖方路基施工工艺流程 2
操作歩骤及方法 2

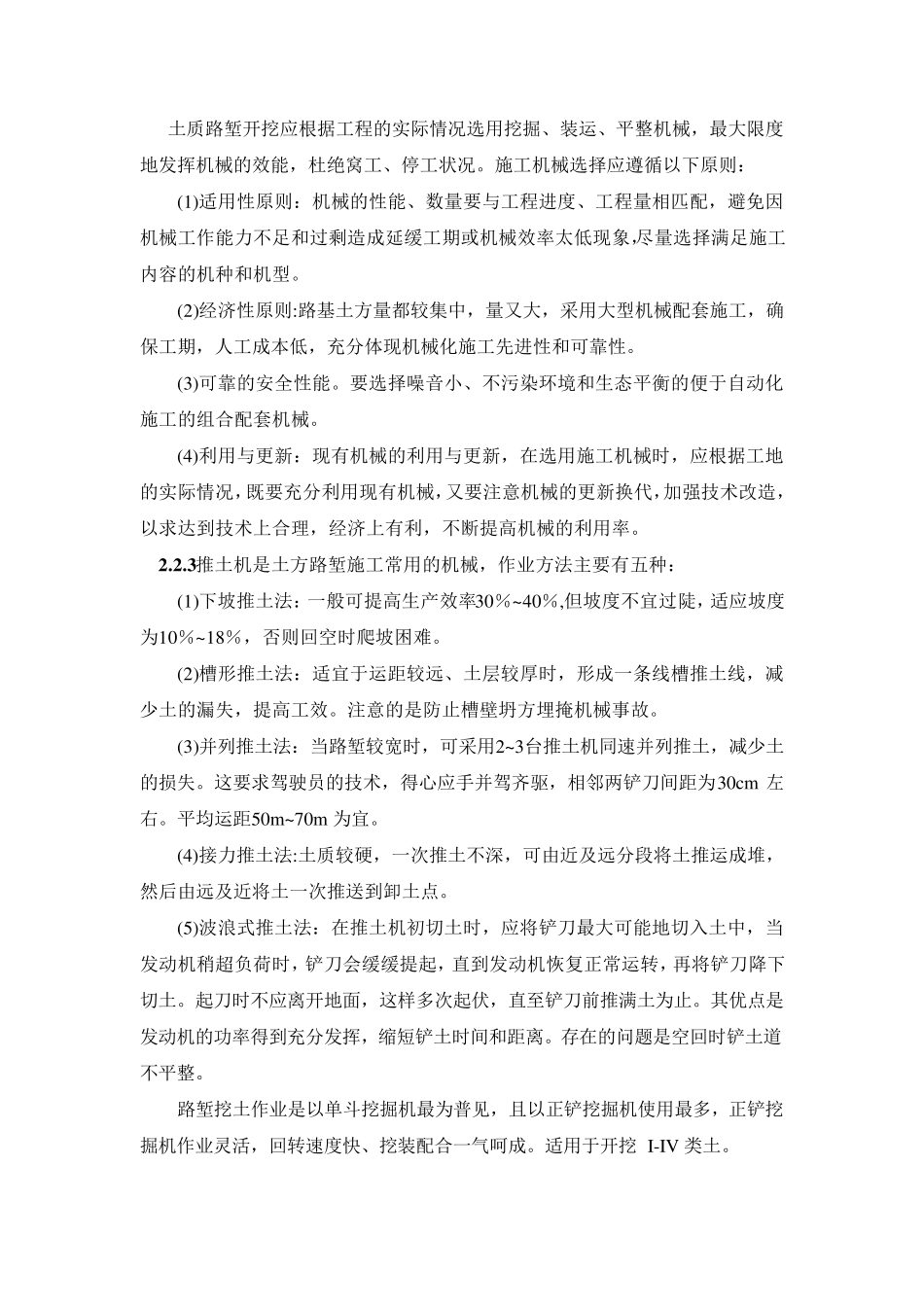

开挖方式的选择 土方开挖应自上而下进行,禁止乱挖、超挖,不得掏洞取土,根据
