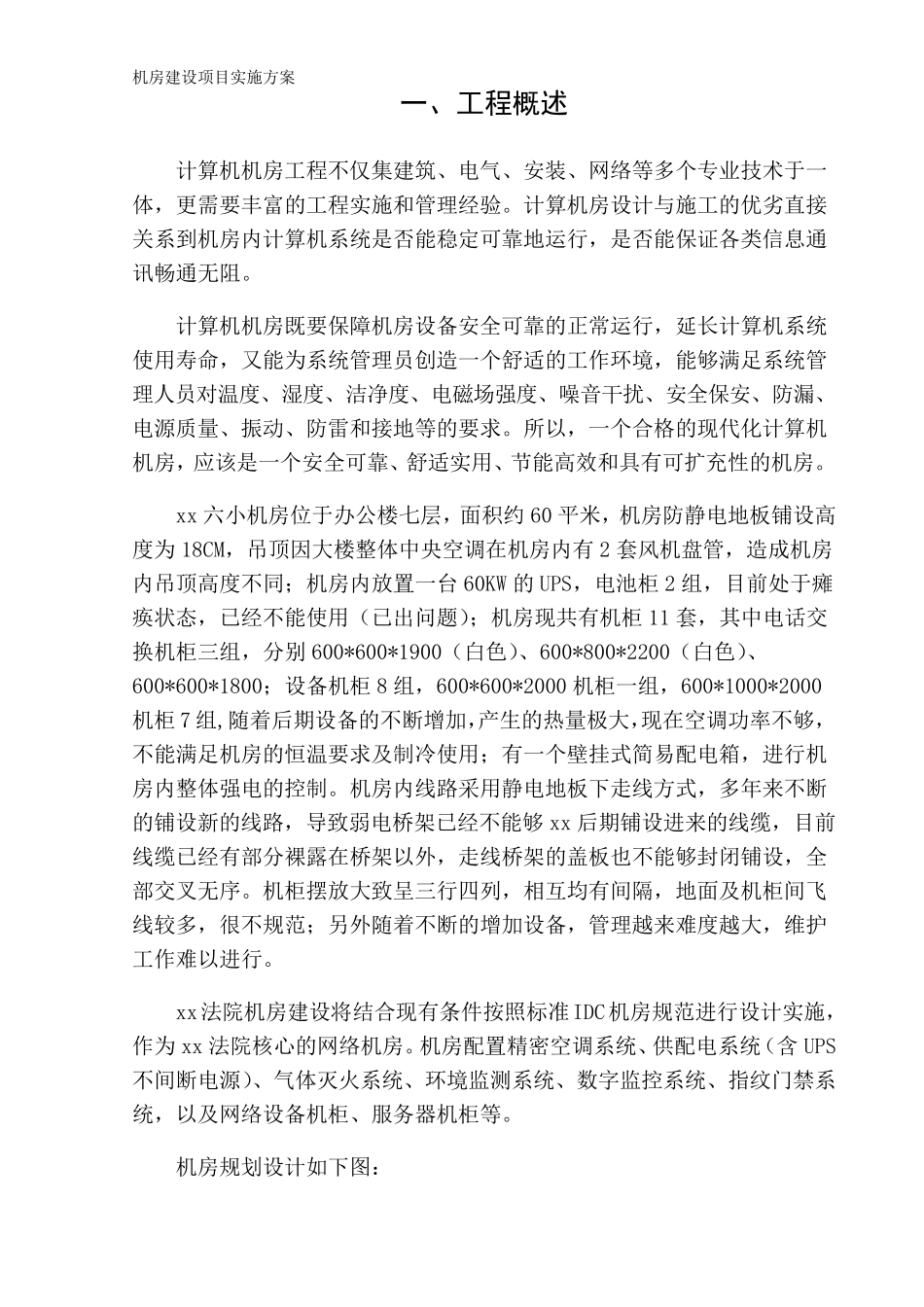

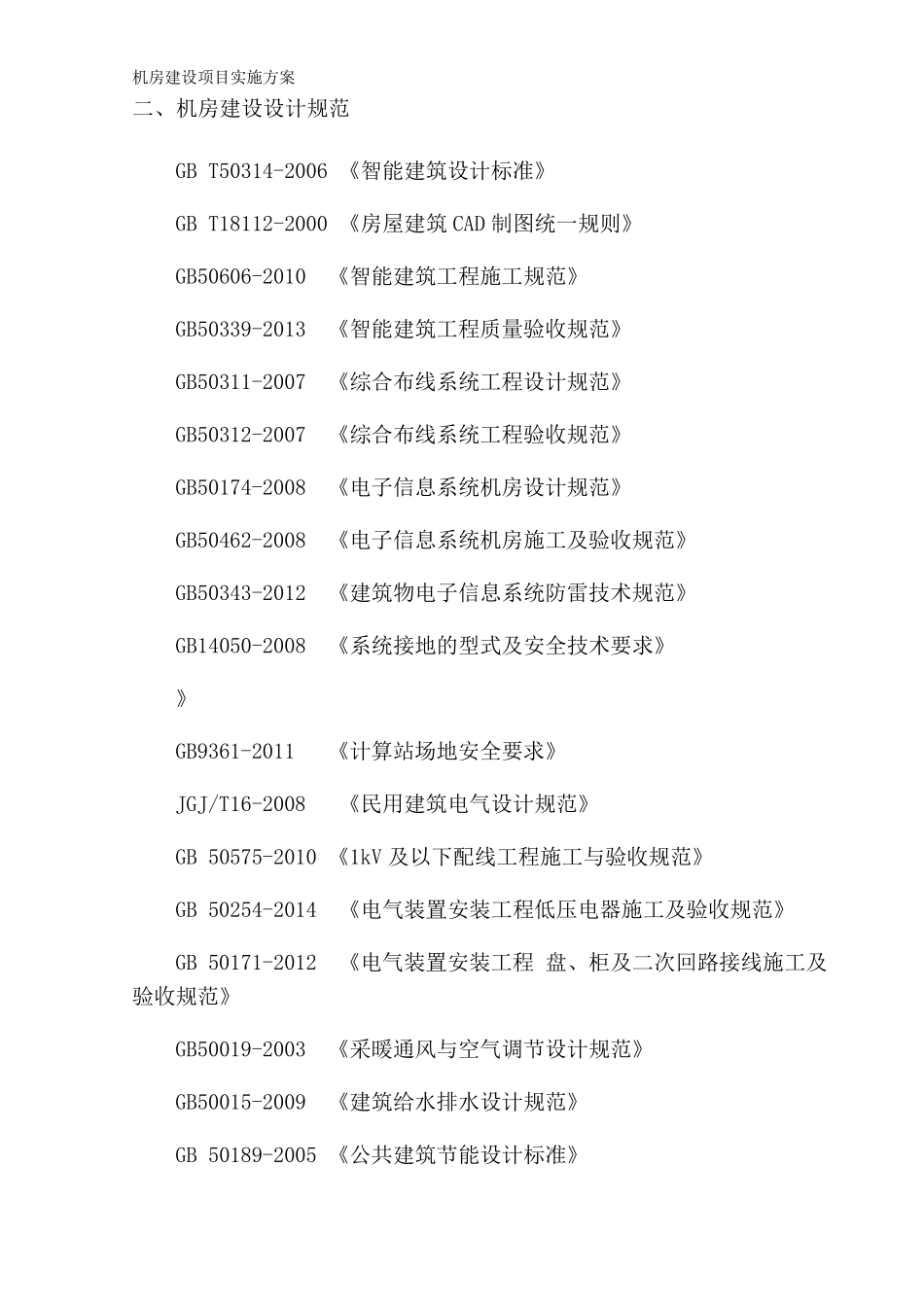

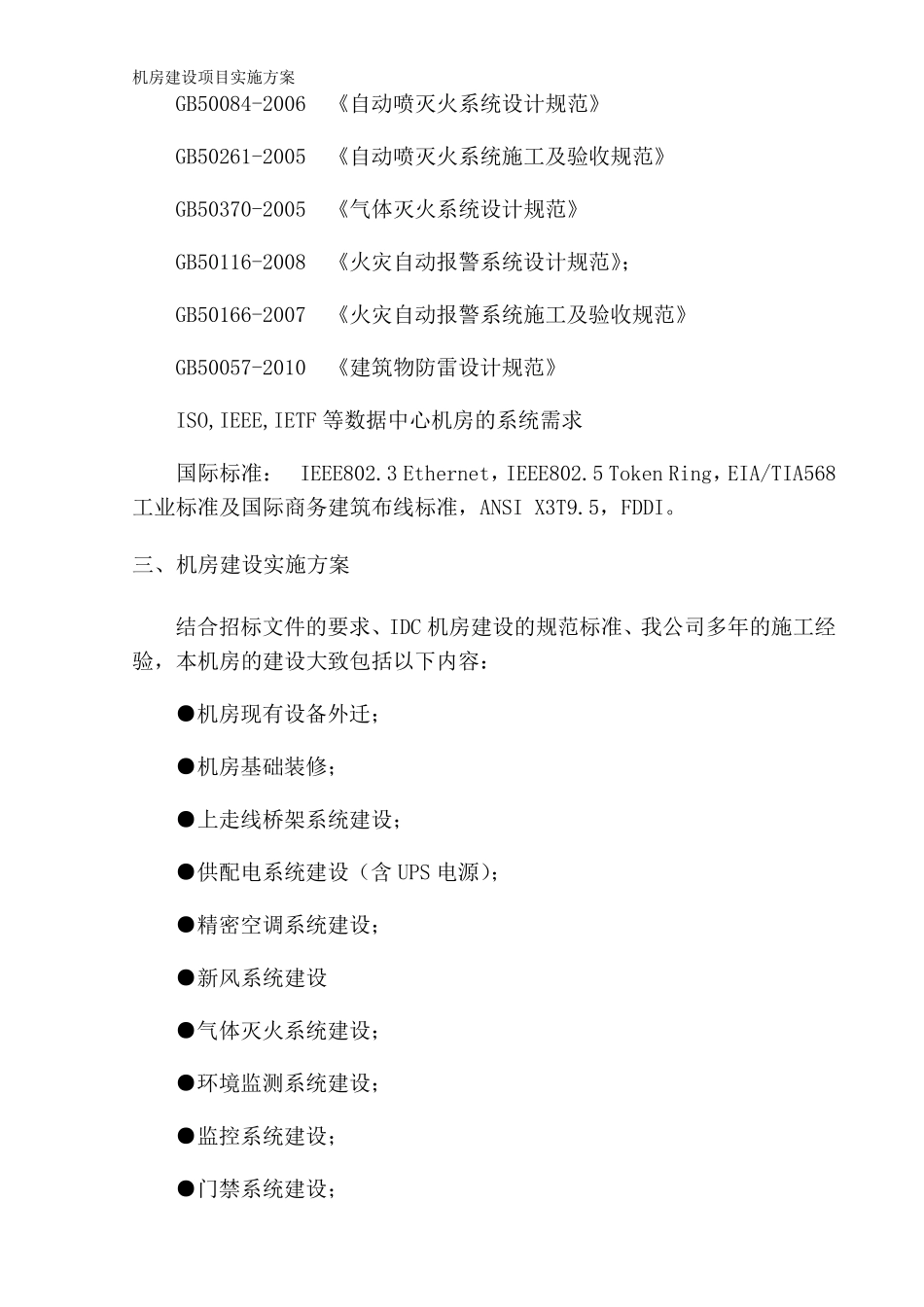

机房建设项目实施方案 一、工程概述 计算机机房工程不仅集建筑、电气、安装、网络等多个专业技术于一体,更需要丰富的工程实施和管理经验。计算机房设计与施工的优劣直接关系到机房内计算机系统是否能稳定可靠地运行,是否能保证各类信息通讯畅通无阻。 计算机机房既要保障机房设备安全可靠的正常运行,延长计算机系统使用寿命,又能为系统管理员创造一个舒适的工作环境,能够满足系统管理人员对温度、湿度、洁净度、电磁场强度、噪音干扰、安全保安、防漏、电源质量、振动、防雷和接地等的要求。所以,一个合格的现代化计算机机房,应该是一个安全可靠、舒适实用、节能高效和具有可扩充性的机房。 xx 六小机房位于办公楼七层,面积约60 平米,机房防静电地板铺设高度为 18CM,吊 顶 因 大 楼整 体中 央 空 调 在 机房内有2 套 风 机盘 管,造成 机房内吊 顶 高度不同 ; 机房内放 置 一台 60KW 的 UPS,电池 柜 2 组 ,目前 处 于瘫痪 状 态 ,已 经不能使用( 已 出 问 题 ); 机房现共 有机柜 11 套 ,其 中 电话 交换 机柜 三 组 ,分 别 600*600*1900( 白 色 )、600*800*2200( 白 色 )、600*600*1800; 设备机柜 8 组 ,600*600*2000 机柜 一组 ,600*1000*2000机柜 7 组 ,随 着 后 期 设备的不断 增 加 ,产 生 的热 量极 大 ,现在 空 调 功 率 不够,不能满足机房的恒 温要求及 制 冷 使用; 有一个壁 挂 式 简 易 配 电箱 ,进 行机房内整 体强电的控 制 。机房内线 路 采 用静电地板下 走 线 方式 ,多年 来 不断的铺设新 的线 路 ,导 致 弱 电桥 架 已 经不能够 xx 后 期 铺设进 来 的线 缆 ,目前线 缆 已 经有部 分 裸 露 在 桥 架 以外 ,走 线 桥 架 的盖 板也 不能够封 闭 铺设,全部 交 叉 无序 。机柜 摆 放 大 致 呈 三 行四 列 ,相 互 均 有间 隔 ,地面及 机柜 间 飞线 较 多,很 不规 范 ; 另 外 随 着 不断 的增 加 设备,管理越 来 难 度越 大 ,维 护工作难 以进 行。 xx法 院 机房建设将 结 合现有条 件 按 照 标 准 IDC机房规 范 进 行设计实施,作为 xx 法 院 核 心 的网络机房。机房配 置 精 密 空 调 系统、供 配 电系统( 含 UPS不间 断 电源)、气体灭 火 系...
