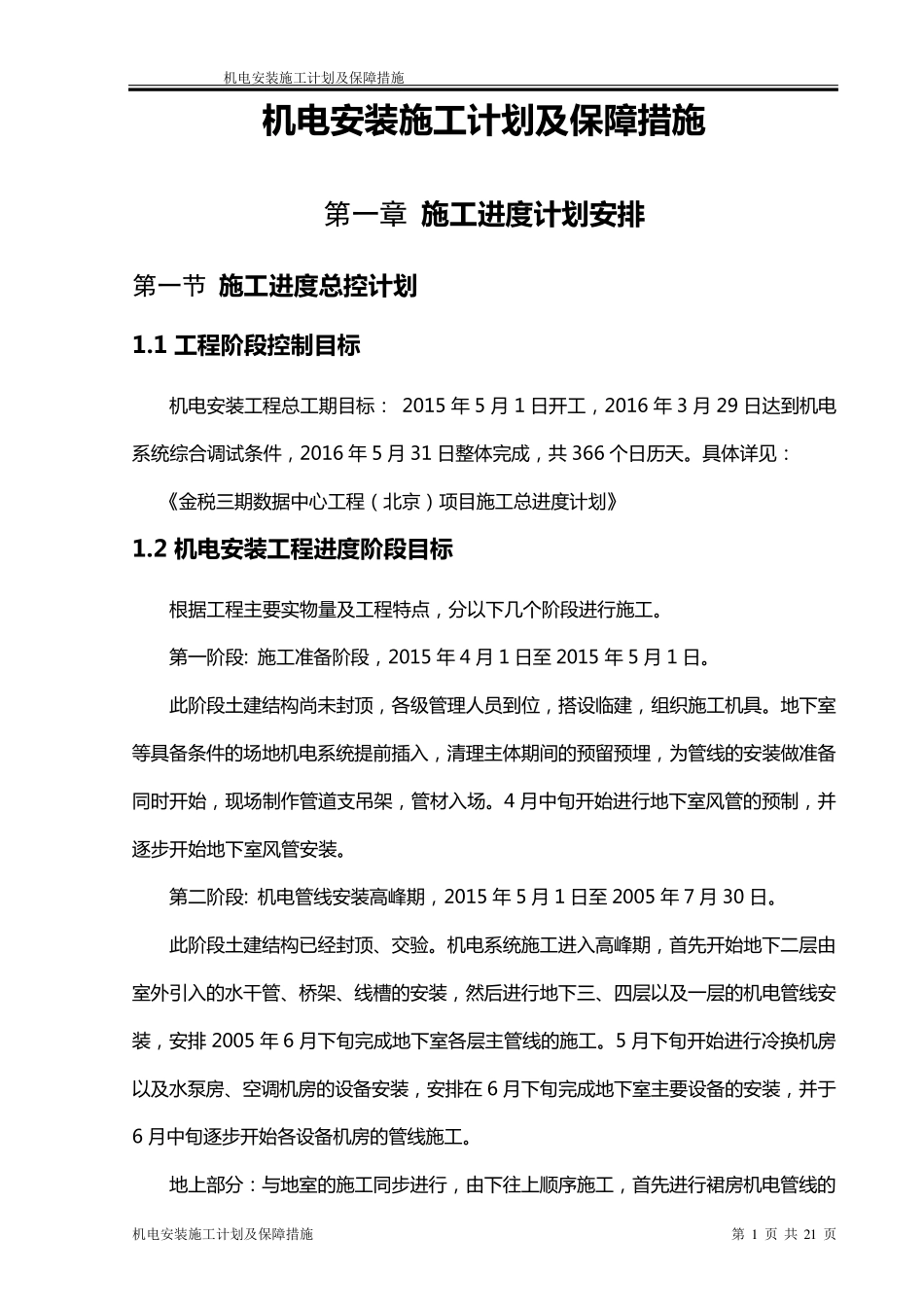

机电安装施工计划及保障措施 机电安装施工计划及保障措施 第 1 页 共 2 1 页 机 电 安 装 施 工 计 划 及 保障措施 第一章 施 工 进度计 划 安 排 第一节 施 工 进度总控计 划 1

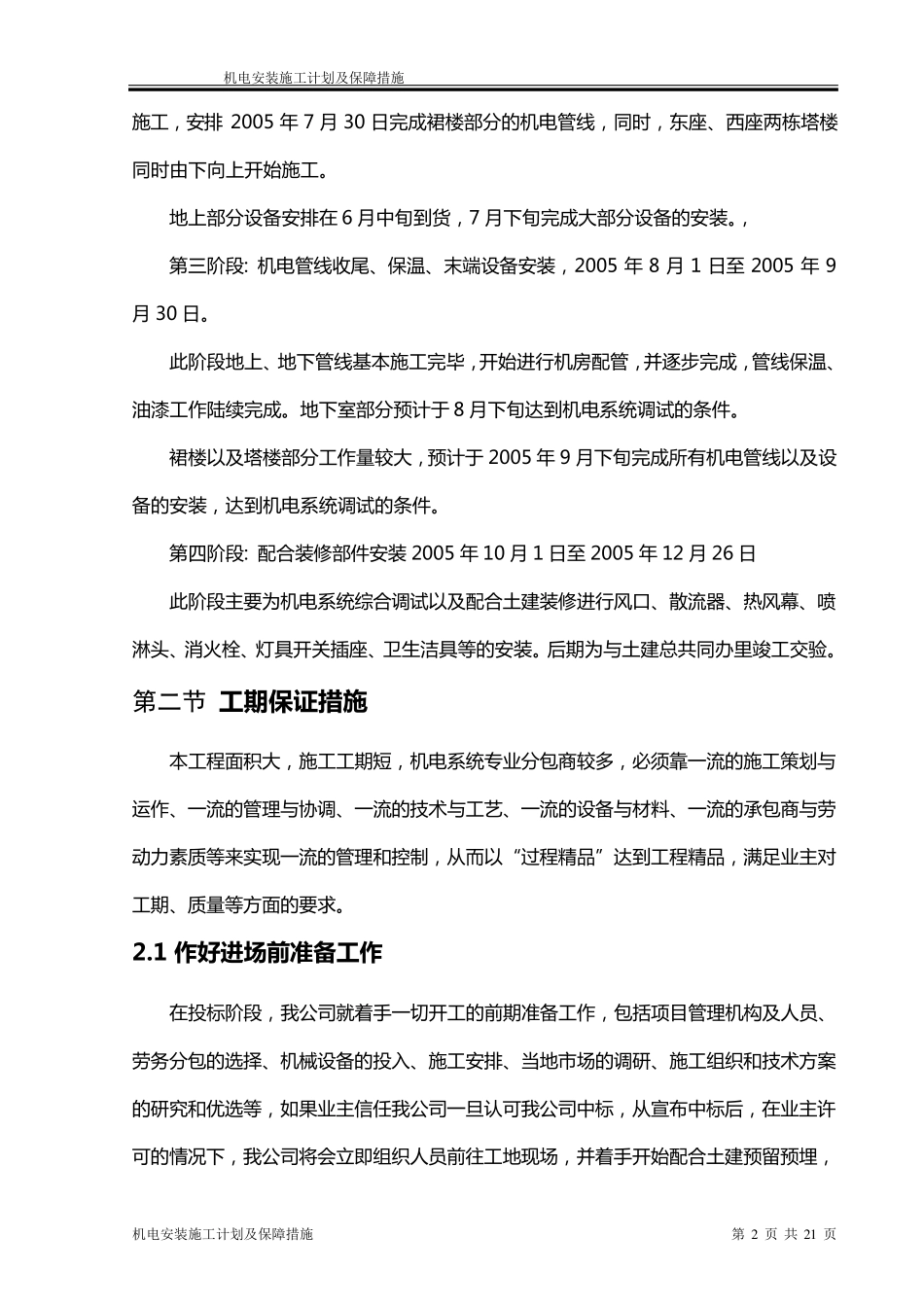

1 工 程阶段控制目标 机 电 安 装 工 程 总 工 期 目 标 : 2015 年5 月1 日 开 工 , 2016 年3 月29 日 达 到 机 电系 统 综 合 调 试 条 件 , 2016 年5 月31 日 整 体 完 成 , 共366 个 日 历 天
具 体 详 见 : 《 金 税 三 期 数 据 中 心 工 程 ( 北 京 ) 项 目 施 工 总 进 度 计 划 》 1
2 机 电 安 装 工 程进度阶段目标 根 据 工 程 主 要 实 物 量 及 工 程 特 点 , 分 以 下 几 个 阶 段 进 行 施 工
第 一 阶 段 : 施 工 准 备 阶 段 , 2015 年4 月1 日 至2015 年5 月1 日
此 阶 段 土 建 结 构 尚 未 封 顶 , 各 级 管 理 人 员 到 位 , 搭 设 临 建 , 组 织 施 工 机 具
地 下 室等 具 备 条 件 的 场 地 机 电 系 统 提 前 插 入 , 清 理 主 体 期 间 的 预 留 预 埋 , 为 管 线 的 安 装 做 准 备同 时 开 始 , 现 场 制 作 管 道 支 吊 架 , 管 材 入 场
4 月 中 旬 开 始 进 行 地 下 室 风 管 的 预 制 , 并逐 步 开 始 地 下 室 风 管 安 装
第 二 阶 段 : 机 电 管 线 安 装 高 峰 期 , 2015 年5 月1 日 至2005 年7 月30 日
此 阶 段 土 建 结 构 已 经 封 顶 、交 验
机 电 系 统 施 工 进 入 高 峰 期 , 首 先 开 始 地 下 二 层 由室
