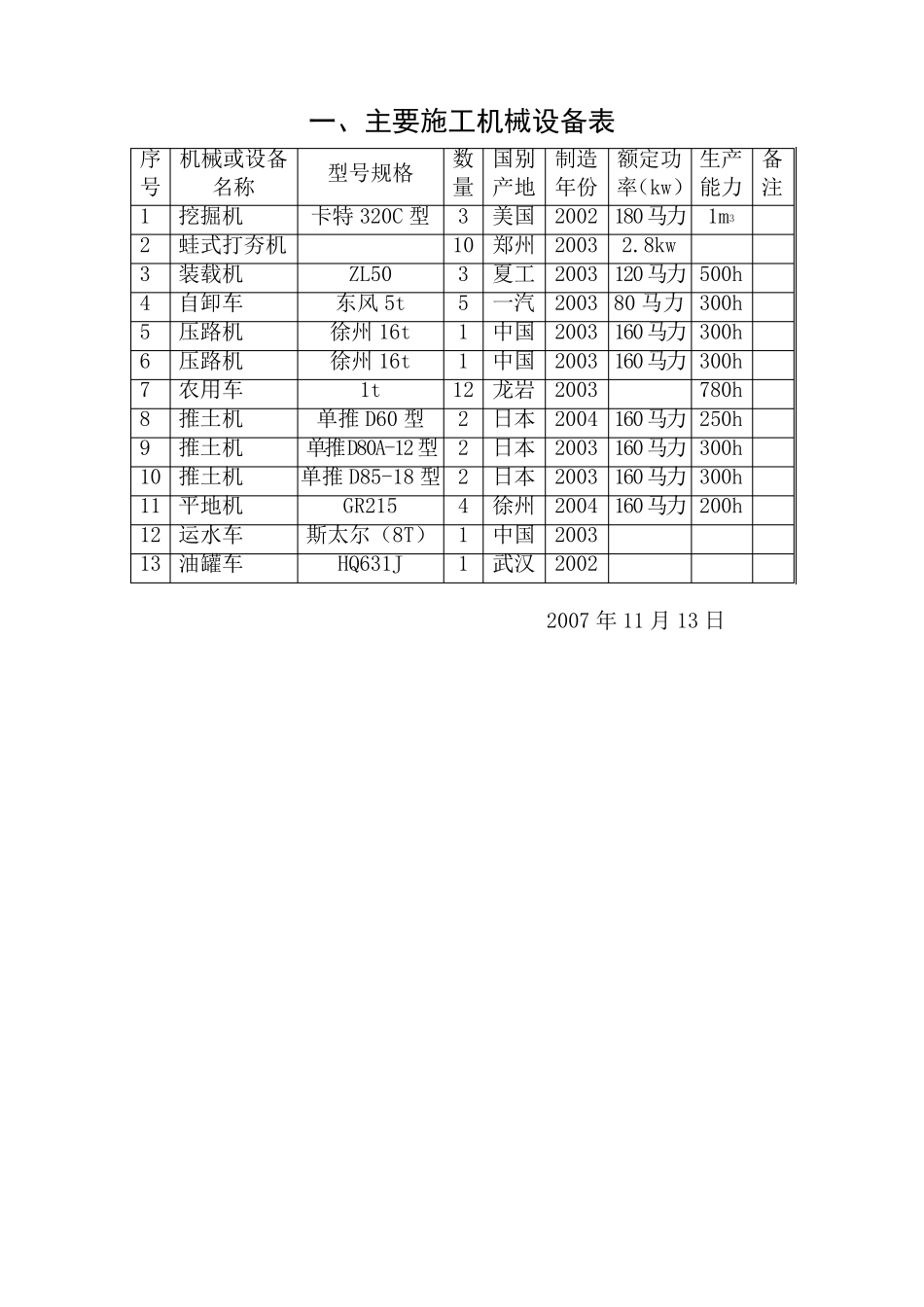

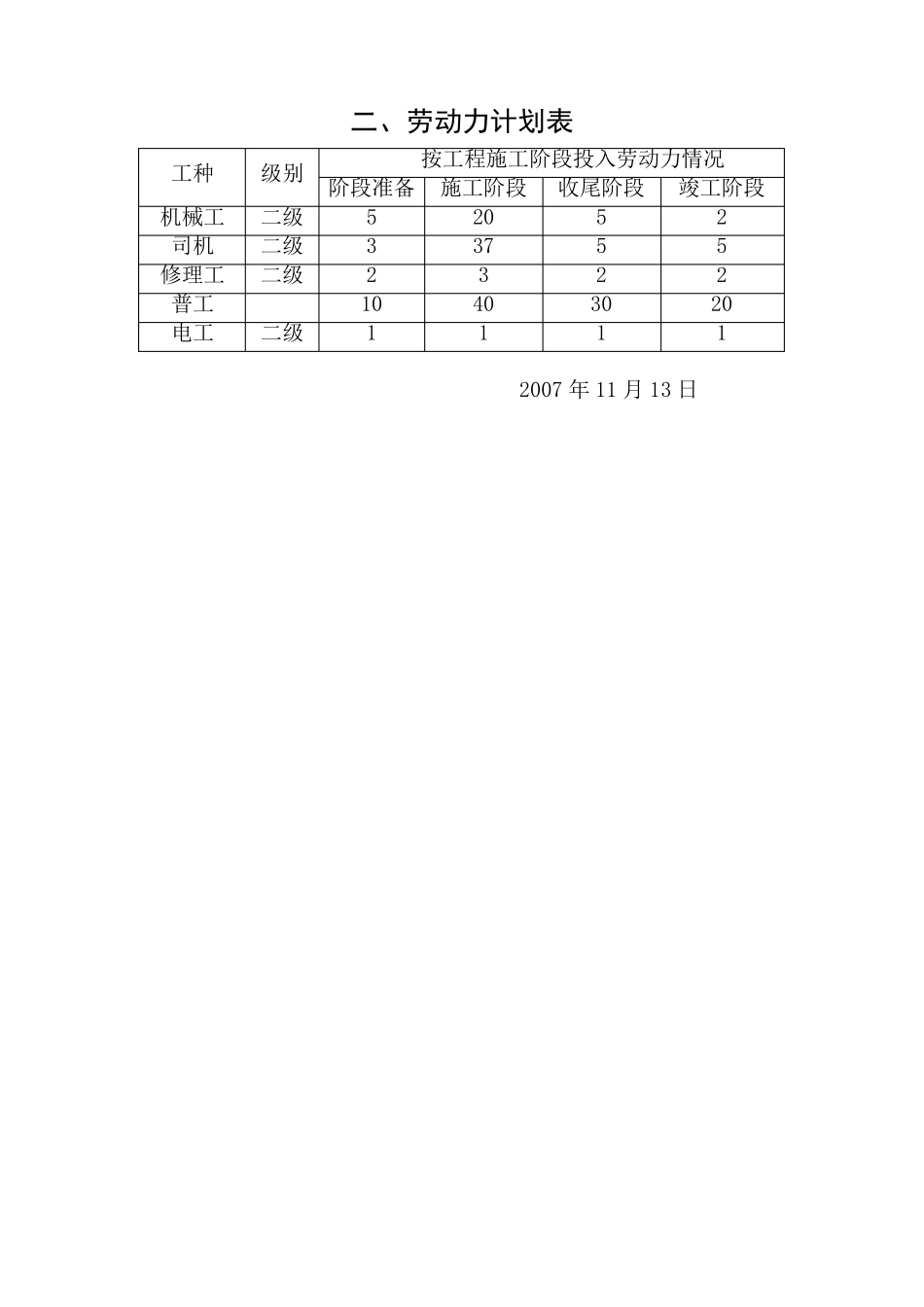

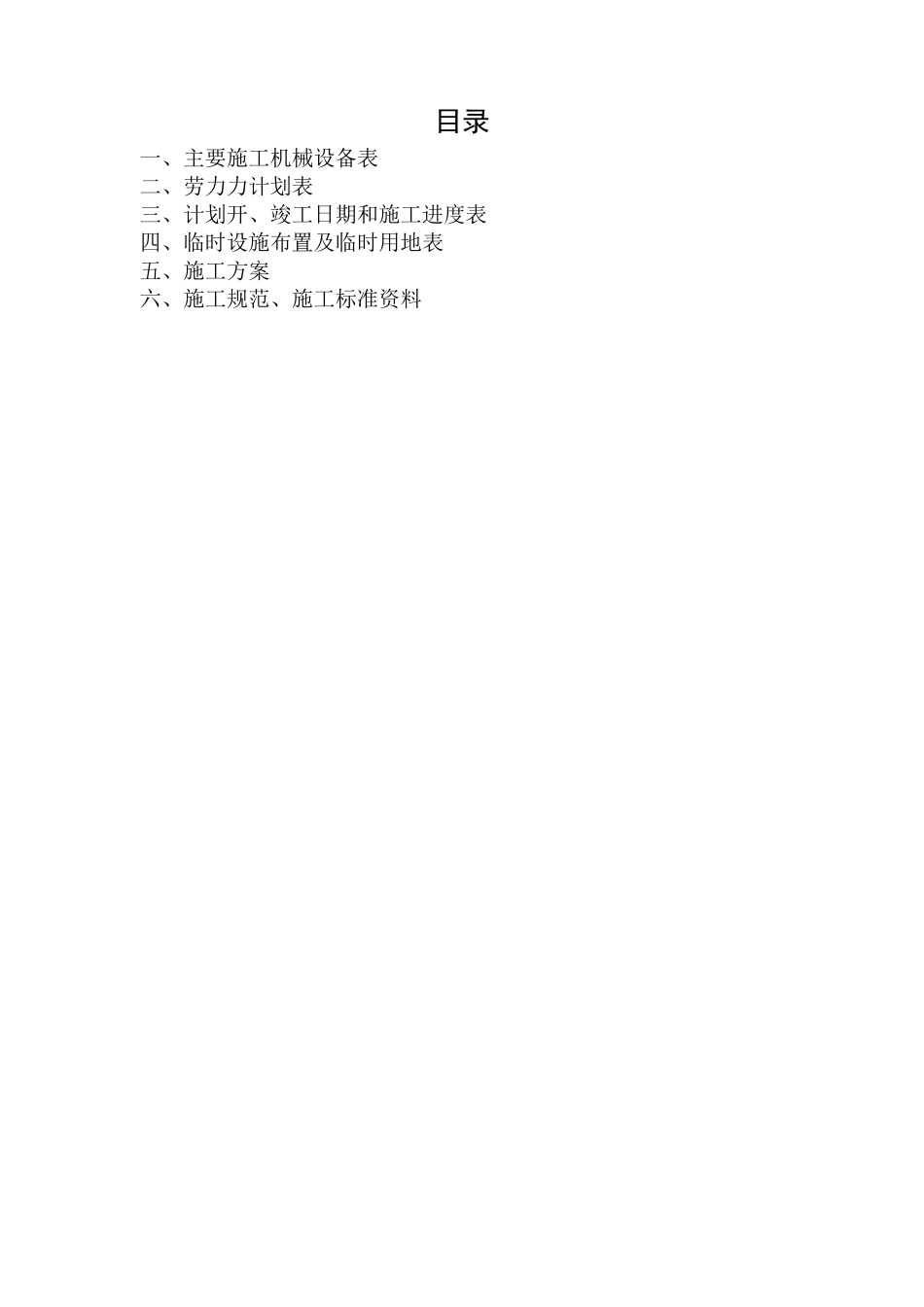

目录 一、主要施工机械设备表 二、劳力力计划表 三、计划开、竣工日期和施工进度表 四、临时设施布置及临时用地表 五、施工方案 六、施工规范、施工标准资料 一、主要施工机械设备表 序号 机械或设备名称 型号规格 数量 国别产地 制造年份 额定功率(kw) 生产能力 备注 1 挖掘机 卡特320C 型 3 美国 2002 180马力 1m3 2 蛙式打夯机 10 郑州 2003 2.8kw 3 装载机 ZL50 3 夏工 2003 120马力 500h 4 自卸车 东风5t 5 一汽 2003 80 马力 300h 5 压路机 徐州16t 1 中国 2003 160马力 300h 6 压路机 徐州16t 1 中国 2003 160马力 300h 7 农用车 1t 12 龙岩 2003 780h 8 推土机 单推 D60 型 2 日本 2004 160马力 250h 9 推土机 单推D80A-12型 2 日本 2003 160马力 300h 10 推土机 单推 D85-18 型 2 日本 2003 160马力 300h 11 平地机 GR215 4 徐州 2004 160马力 200h 12 运水车 斯太尔(8T) 1 中国 2003 13 油罐车 HQ631J 1 武汉 2002 2007 年11 月 13 日 二、劳动力计划表 工种 级别 按工程施工阶段投入劳动力情况 阶段准备 施工阶段 收尾阶段 竣工阶段 机械工 二级 5 20 5 2 司机 二级 3 37 5 5 修理工 二级 2 3 2 2 普工 10 40 30 20 电工 二级 1 1 1 1 2007 年 11 月 13 日 三、计划开、竣工日期和施工进度表 本工程计划开工日期为:2007 年12 月1 日,计划竣工日期为:2009 年12 月1 日。施工进度表见施工进度计划网络图。 2007 年11 月13 日 四、临时设施布置及临时用地表 一、临时设施布置 临时设施布置图见《临时设施布置图》 二、临时用地表 用途 面积(m2) 位置 需要时间 生活营地 650 吉也克乡窝尔南村附近 2007.12.1-2009.12.1 办公营地 450 吉也克乡窝尔南村附近 2007.12.1-2009.12.1 机械设备停放场 3000 吉也克乡窝尔南村附近 2007.12.1-2009.12.1 机械设备修理厂 500 吉也克乡窝尔南村联附近 2007.12.1-2009.12.1 试验室 80 吉也克乡窝尔南村附近 2007.12.1-2009.12.1 综合仓库 200 吉也克乡窝尔南村附近 2007.12.1-2009.12.1 油库 100 吉也克乡窝尔南村附近 2007.12.1-2009.12.1 配电房 20 吉也克乡窝尔南村附近 2007.12.1-2009.12.1 合计 7200 2007 年 11 月 13 日 五、施工方案 1.施工...
