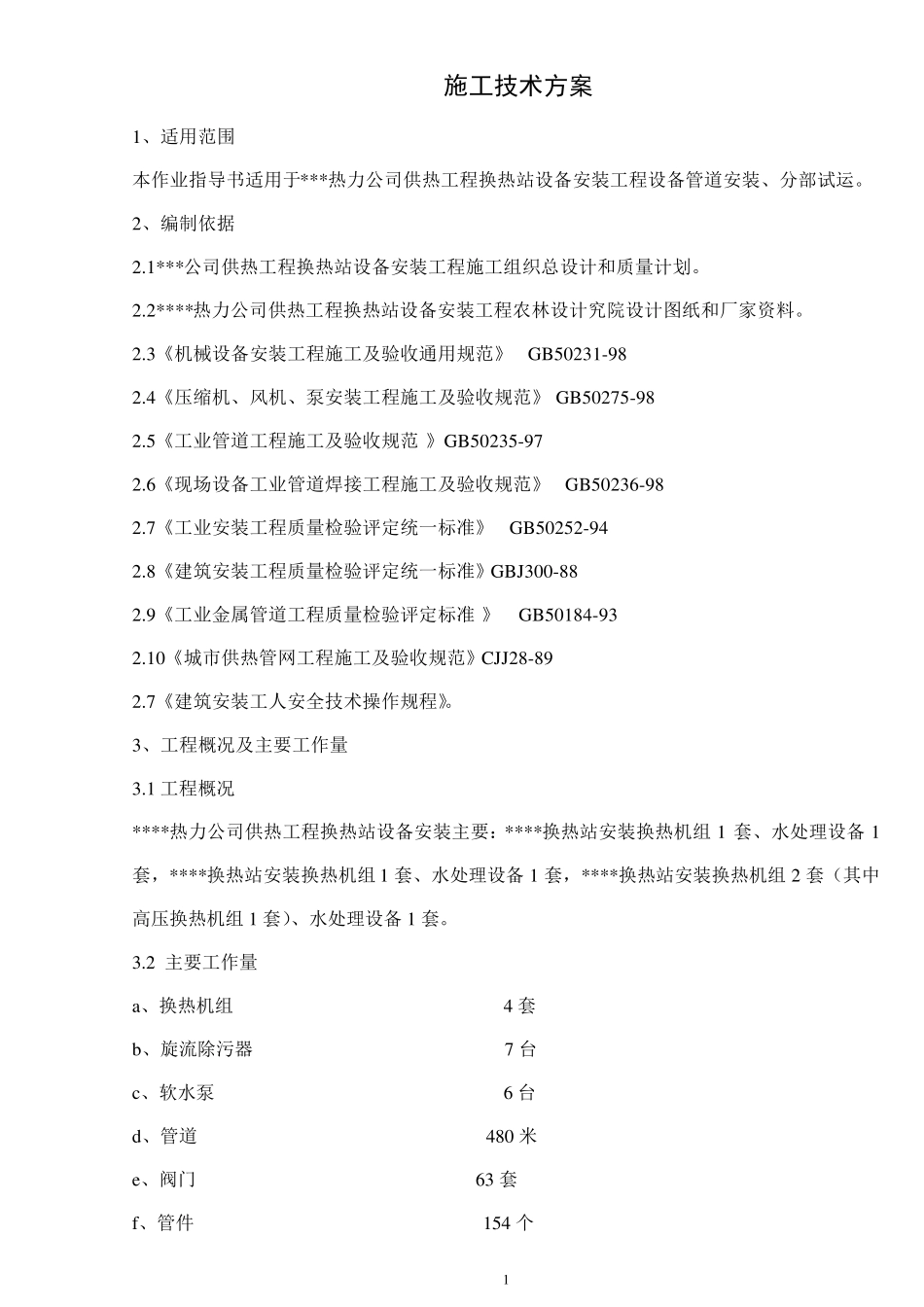

1 施工技术方案 1、适用范围 本作业指导书适用于***热力公司供热工程换热站设备安装工程设备管道安装、分部试运
2、编制依据 2
1***公司供热工程换热站设备安装工程施工组织总设计和质量计划
2****热力公司供热工程换热站设备安装工程农林设计究院设计图纸和厂家资料
3《机械设备安装工程施工及验收通用规范》 GB50231-98 2
4《压缩机、风机、泵安装工程施工及验收规范》 GB50275-98 2
5《工业管道工程施工及验收规范 》GB50235-97 2
6《现场设备工业管道焊接工程施工及验收规范》 GB50236-98 2
7《工业安装工程质量检验评定统一标准》 GB50252-94 2
8《建筑安装工程质量检验评定统一标准》GBJ300-88 2
9《工业金属管道工程质量检验评定标准 》 GB50184-93 2
10《城市供热管网工程施工及验收规范》CJJ28-89 2
7《建筑安装工人安全技术操作规程》
3、工程概况及主要工作量 3
1 工程概况 ****热力公司供热工程换热站设备安装主要:****换热站安装换热机组 1 套、水处理设备 1套,****换热站安装换热机组 1 套、水处理设备 1 套,****换热站安装换热机组 2 套(其中高压换热机组 1 套)、水处理设备 1 套

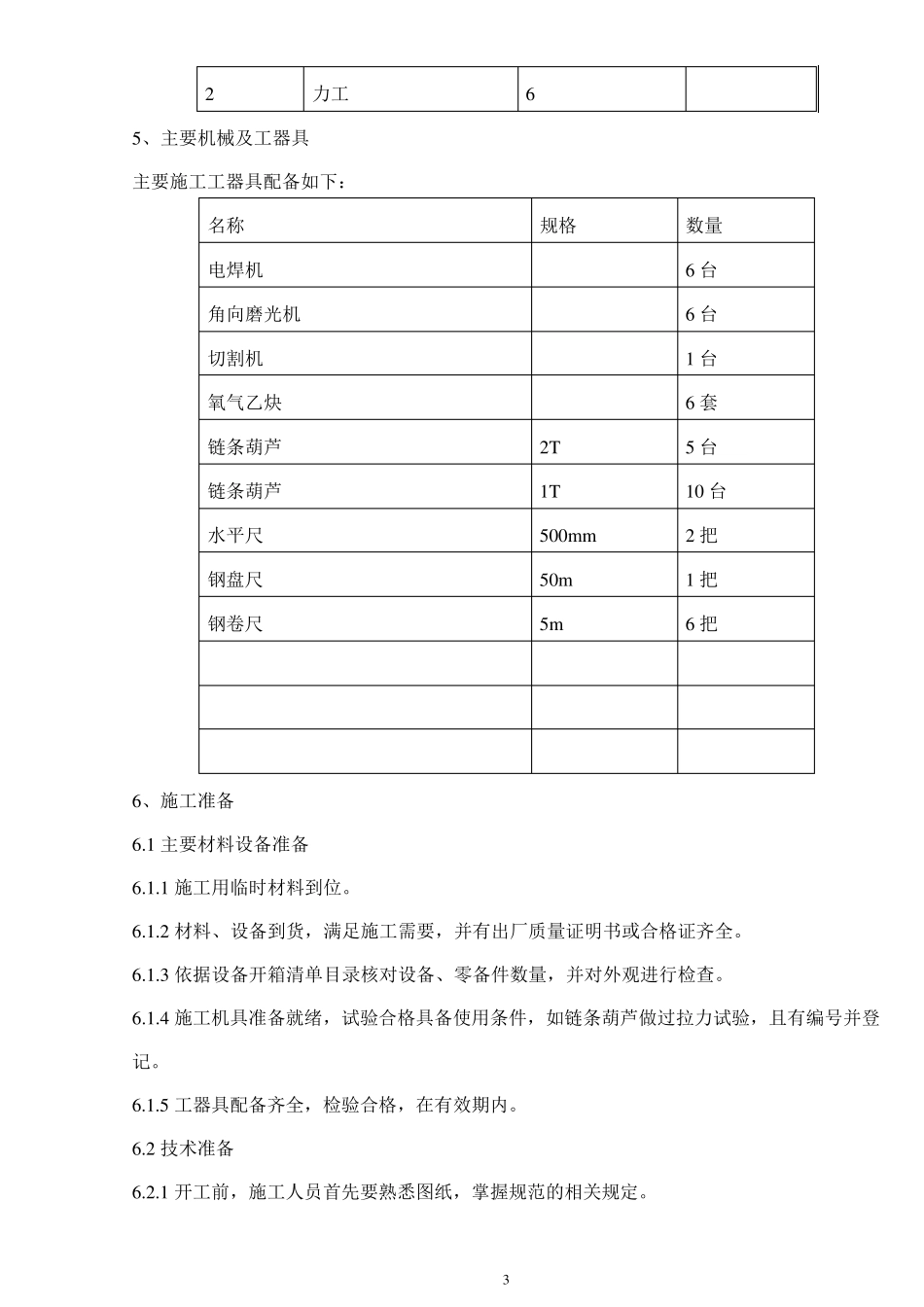

2 主要工作量 a、换热机组 4 套 b、旋流除污器 7 台 c、软水泵 6 台 d、管道 480 米 e、阀门 63 套 f、管件 154 个 2 3

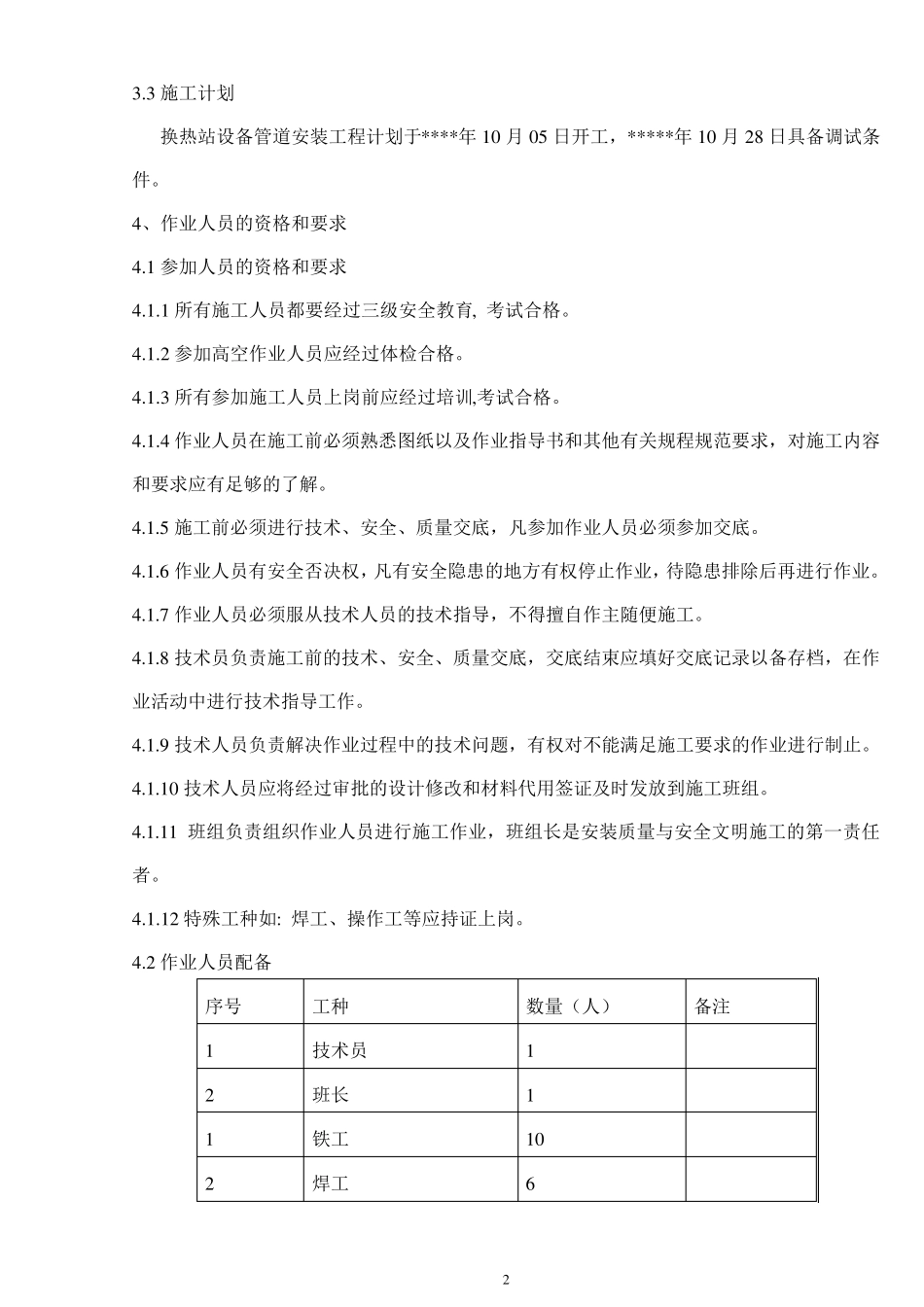

3 施工计划 换热站设备管道安装工程计划于****年10 月05 日开工,*****年10 月28 日具备调试条件
4、作业人员的资格和要求 4
1 参加人员的资格和要求 4
1 所有施工人员都要经过三级安全教育, 考试合格
2 参加高空作业人员应经过体检合格
3 所有参加施工人
