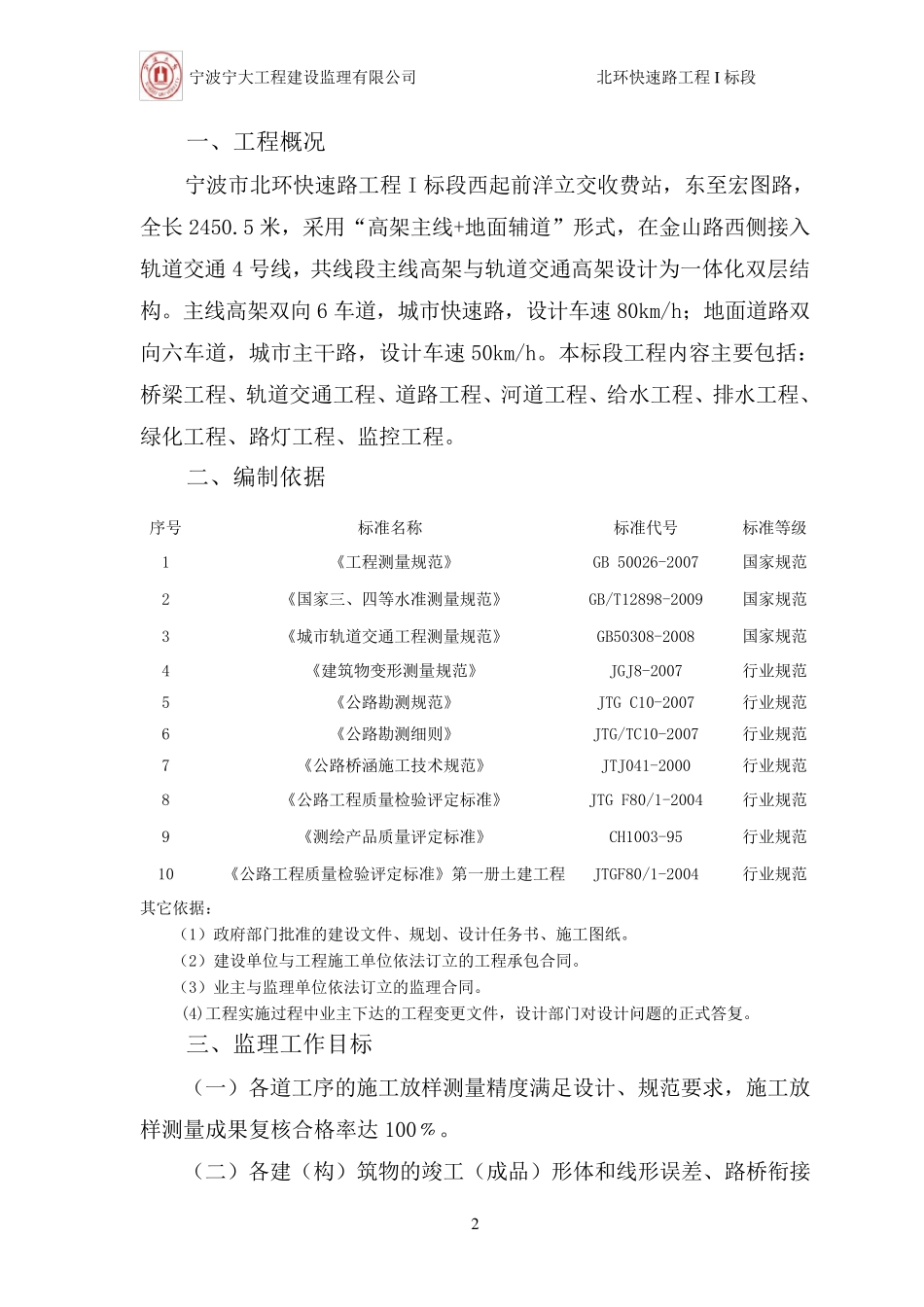

宁波宁大工程建设监理有限公司 北环快速路工程1 标段 0 宁波市北环快速路工程I 标段 测 量 监 理 细 则 编制: 审核: 宁波宁大工程建设监理有限公司 宁波市北环快速路工程I 标段项目监理部 二〇一一年五月 宁波宁大工程建设监理有限公司 北环快速路工程I标段 1 目 录 一、工程概况……………………………………………………………2 二、编制依据……………………………………………………………2 三、监理工作目标………………………………………………………2 四、本工程测量专业特点………………………………………………3 五、监理工作内容………………………………………………………3 六、监理工作流程………………………………………………………3 七、监理工作控制目标及控制要点……………………………………6 (一) 导线点、水准点交桩工作 (二) 施工测量控制网点的加密工作 (三) 施工放样测量复核 八、监理工作方法及措施 …………………………………………… 7 (一) 测量监理工作方法 (二) 测量监理措施 (三) 支架预压变形监测 (四) 桥梁沉降监测 (五) 竣工测量 (六) 质量保证措施 九、人员、设备配备及监理职责……………………………………14 十、测量监理资料的整理 …………………………………………16 宁波宁大工程建设监理有限公司 北环快速路工程I标段 2 一、工程概况 宁波市北环快速路工程I 标段西起前洋立交收费站,东至宏图路,全长2450.5 米,采用“高架主线+地面辅道”形式,在金山路西侧接入轨道交通 4 号线,共线段主线高架与轨道交通高架设计为一体化双层结构。主线高架双向 6 车道,城市快速路,设计车速80km/h;地面道路双向六车道,城市主干路,设计车速50km/h。本标段工程内容主要包括:桥梁工程、轨道交通工程、道路工程、河道工程、给水工程、排水工程、绿化工程、路灯工程、监控工程。 二、编制依据 其它依据: (1)政府部门批准的建设文件、规划、设计任务书、施工图纸。 (2)建设单位与工程施工单位依法订立的工程承包合同。 (3)业主与监理单位依法订立的监理合同。 (4)工程实施过程中业主下达的工程变更文件,设计部门对设计问题的正式答复。 三、监理工作目标 (一)各道工序的施工放样测量精度满足设计、规范要求,施工放样测量成果 复核 合格 率 达100﹪ 。 (二)各建(构)筑 物 的竣 工(成品 )形...
