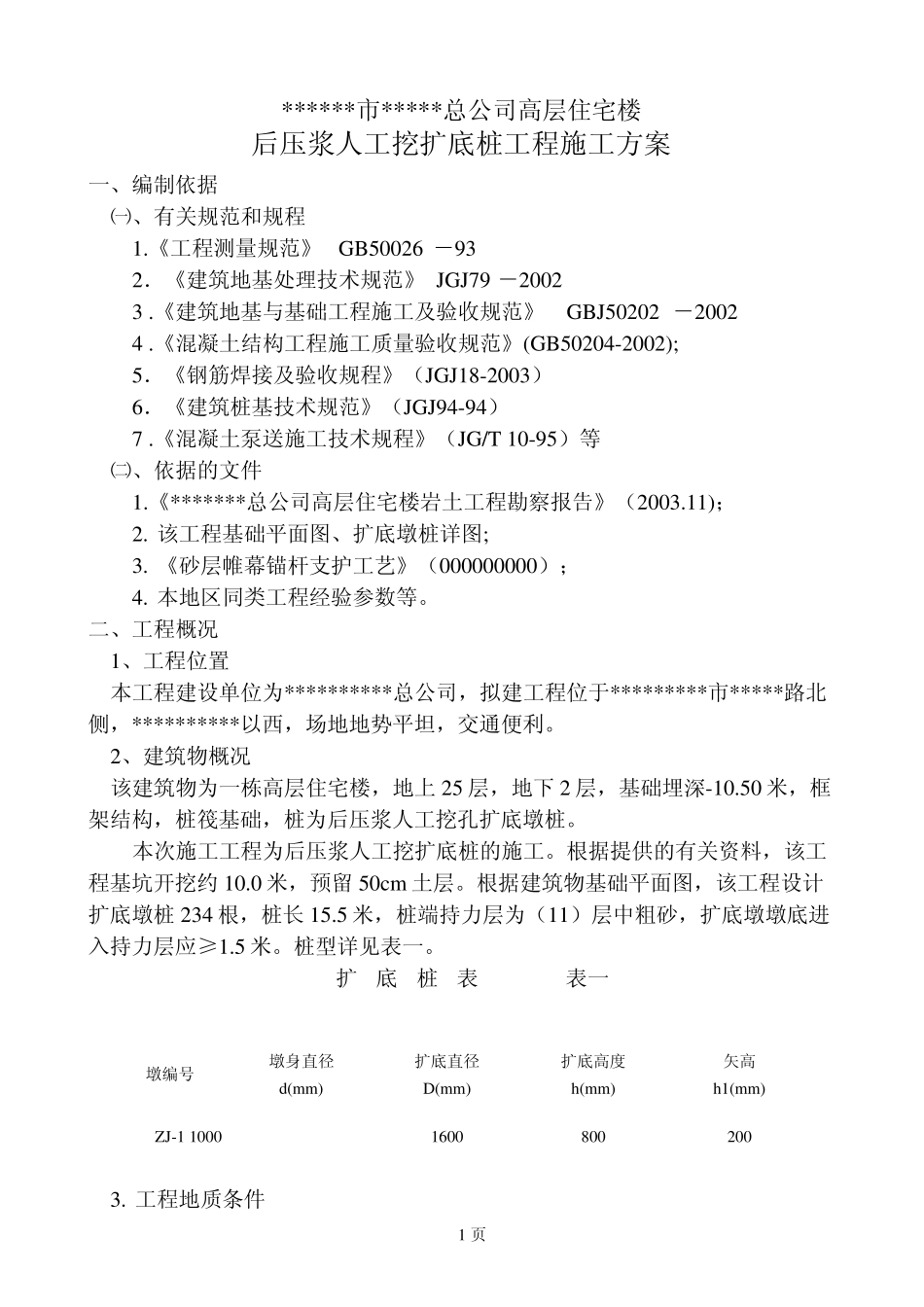

******市*****总公司高层住宅楼 后压浆人工挖扩底桩工程施工方案 一、编制依据 ㈠、有关规范和规程 1.《工程测量规范》 GB50026 -93 2.《建筑地基处理技术规范》 JGJ79 -2002 3 .《建筑地基与基础工程施工及验收规范》 GBJ50202 -2002 4 .《混凝土结构工程施工质量验收规范》(GB50204-2002); 5.《钢筋焊接及验收规程》(JGJ18-2003) 6.《建筑桩基技术规范》(JGJ94-94) 7 .《混凝土泵送施工技术规程》(JG/T 10-95)等 ㈡、依据的文件 1.《*******总公司高层住宅楼岩土工程勘察报告》(2003.11); 2. 该工程基础平面图、扩底墩桩详图; 3. 《砂层帷幕锚杆支护工艺》(000000000); 4. 本地区同类工程经验参数等。 二、工程概况 1、工程位置 本工程建设单位为**********总公司,拟建工程位于*********市*****路北侧,**********以西,场地地势平坦,交通便利。 2、建筑物概况 该建筑物为一栋高层住宅楼,地上 25 层,地下 2 层,基础埋深-10.50 米,框架结构,桩筏基础,桩为后压浆人工挖孔扩底墩桩。 本次施工工程为后压浆人工挖扩底桩的施工。根据提供的有关资料,该工程基坑开挖约10.0 米,预留50cm 土层。根据建筑物基础平面图,该工程设计扩底墩桩 234 根,桩长15.5 米,桩端持力层为(11)层中粗砂,扩底墩墩底进入持力层应≥1.5 米。桩型详见表一。 扩 底 桩 表 表一 墩编号 墩身直径 d(m m ) 扩底直径 D(m m ) 扩底高度 h(m m ) 矢高 h1(m m ) ZJ-1 1000 1600 800 200 3. 工程地质条件 1 页 ⑴、场区与基坑开挖基础施工相关地层详见岩土工程勘察报告。 ⑵、地下水:根据工程勘察报告,施工中可不考虑地下水的影响。 4 、施工环境 场地开阔,适宜施工。 三、工作目标 1 、质量目标:合格 2 、进度目标:纯施工工期: 天 3 、安全目标:零伤亡 四、施工准备工作 ㈠、技术准备 1 、收集与施工有关的技术规范、规程及设计图纸资料,组织有关技术人员熟悉图纸及规范要求,做好技术交底工作。 2 、与甲方配合做好测量红线确认工作,并做好坐标控制点、高程控制点等的移交工作,并现场交验,并确保其准确性。 3 、做好施工现场的计划工作,包括现场布置、生产计划及有关技术措施等。 ㈡、材料准备 1 、做好施工使用材料的计划工作,编制供料计划,保证正常施工进度。 2 、做好材料的进场,测试检验工作,不合格材料禁止进场。 ㈢...
