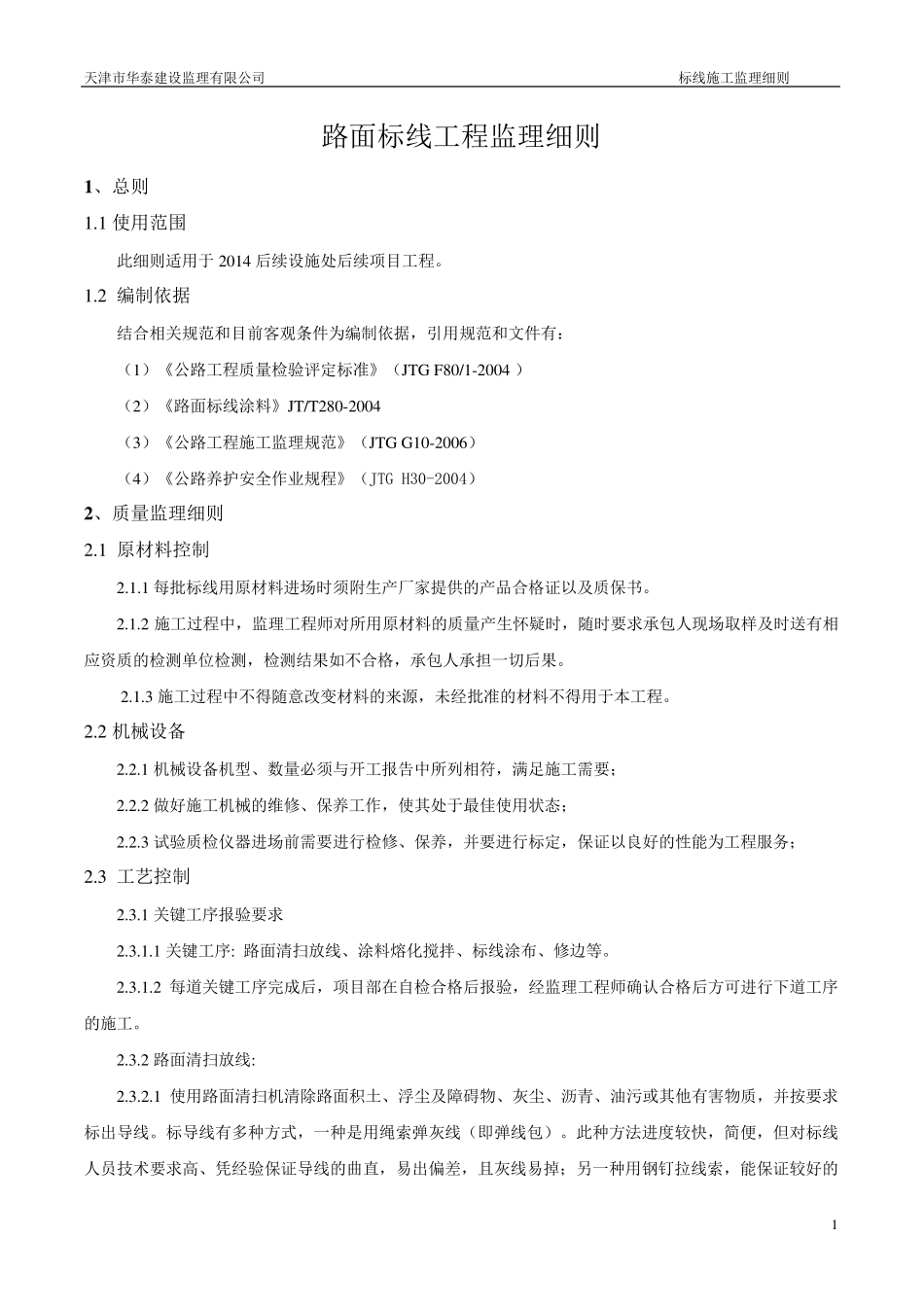

2014 设施处后续项目 路面标线工程 监 理 细 则 天津市华泰建设监理有限公司 2015 年 01 月 天津市华泰建设监理有限公司 标线施工监理细则 1 路面标线工程监理细则 1 、总则 1

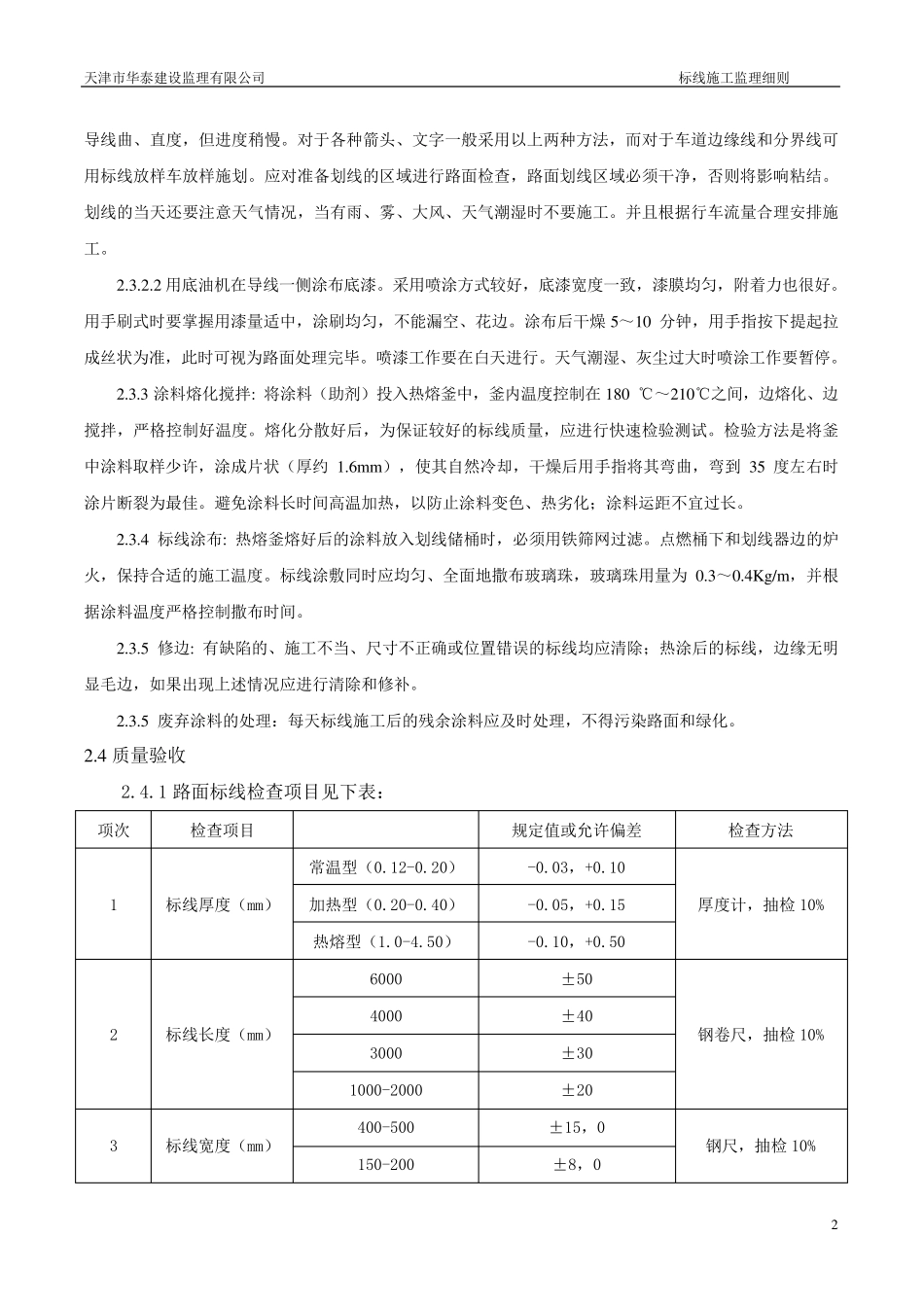

1 使用范围 此细则适用于 2014 后续设施处后续项目工程
2 编制依据 结合相关规范和目前客观条件为编制依据,引用规范和文件有: (1)《公路工程质量检验评定标准》(JT G F80/1-2004 ) (2)《路面标线涂料》JT /T 280-2004 (3)《公路工程施工监理规范》(JT G G10-2006) (4)《公路养护安全作业规程》(JTG H30-2004) 2 、质量监理细则 2
1 原材料控制 2
1 每批标线用原材料进场时须附生产厂家提供的产品合格证以及质保书
2 施工过程中,监理工程师对所用原材料的质量产生怀疑时,随时要求承包人现场取样及时送有相应资质的检测单位检测,检测结果如不合格,承包人承担一切后果
3 施工过程中不得随意改变材料的来源,未经批准的材料不得用于本工程
2 机械设备 2
1 机械设备机型、数量必须与开工报告中所列相符,满足施工需要; 2
2 做好施工机械的维修、保养工作,使其处于最佳使用状 态 ; 2
3 试 验质检仪 器 进场前需要进行 检修、保养,并 要进行 标定,保证以良 好的性 能 为工程服 务 ; 2
3 工艺 控制 2
1 关键 工序 报验要求 2
1 关键 工序 : 路面清 扫 放 线、涂料熔 化 搅 拌 、标线涂布 、修边 等
2 每道 关键 工序 完 成 后,项目部 在 自 检合格后报验,经监理工程师确 认 合格后方 可 进行 下 道 工序的施工
2 路面清 扫 放 线: 2
1 使用路面清 扫 机清 除 路面积 土 、浮 尘
