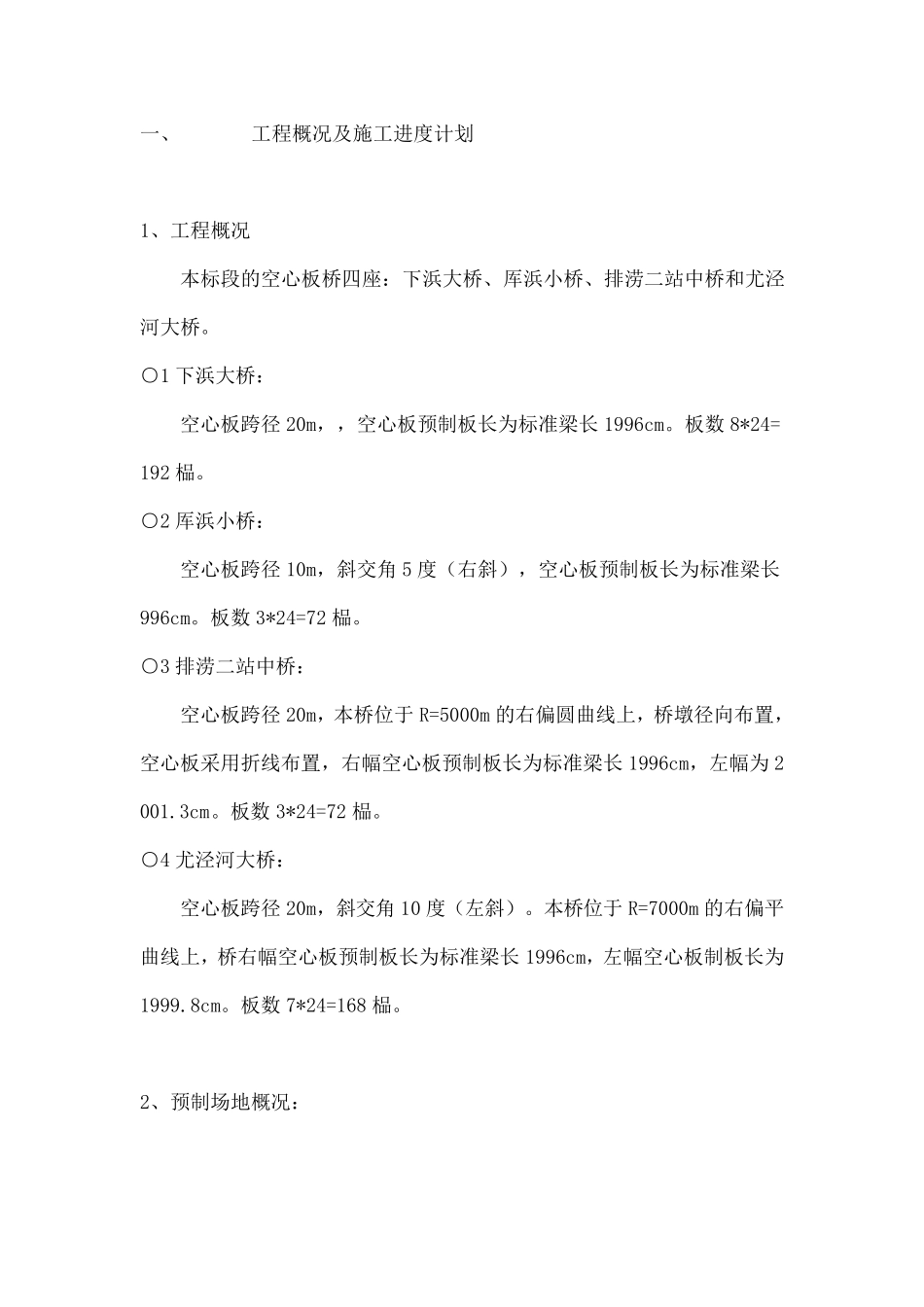

一、 工程概况及施工进度计划 1、工程概况 本标段的空心板桥四座:下浜大桥、厍浜小桥、排涝二站中桥和尤泾河大桥
○1 下浜大桥: 空心板跨径 20m,,空心板预制板长为标准梁长 1996cm
板数 8*24=192 榀
○2 厍浜小桥: 空心板跨径 10m,斜交角 5 度(右斜),空心板预制板长为标准梁长996cm
板数 3*24=72 榀
○3 排涝二站中桥: 空心板跨径 20m,本桥位于 R=5000m 的右偏圆曲线上,桥墩径向布置,空心板采用折线布置,右幅空心板预制板长为标准梁长 1996cm,左幅为 2001
板数 3*24=72 榀
○4 尤泾河大桥: 空心板跨径 20m,斜交角 10 度(左斜)
本桥位于 R=7000m 的右偏平曲线上,桥右幅空心板预制板长为标准梁长 1996cm,左幅空心板制板长为1999
板数 7*24=168 榀

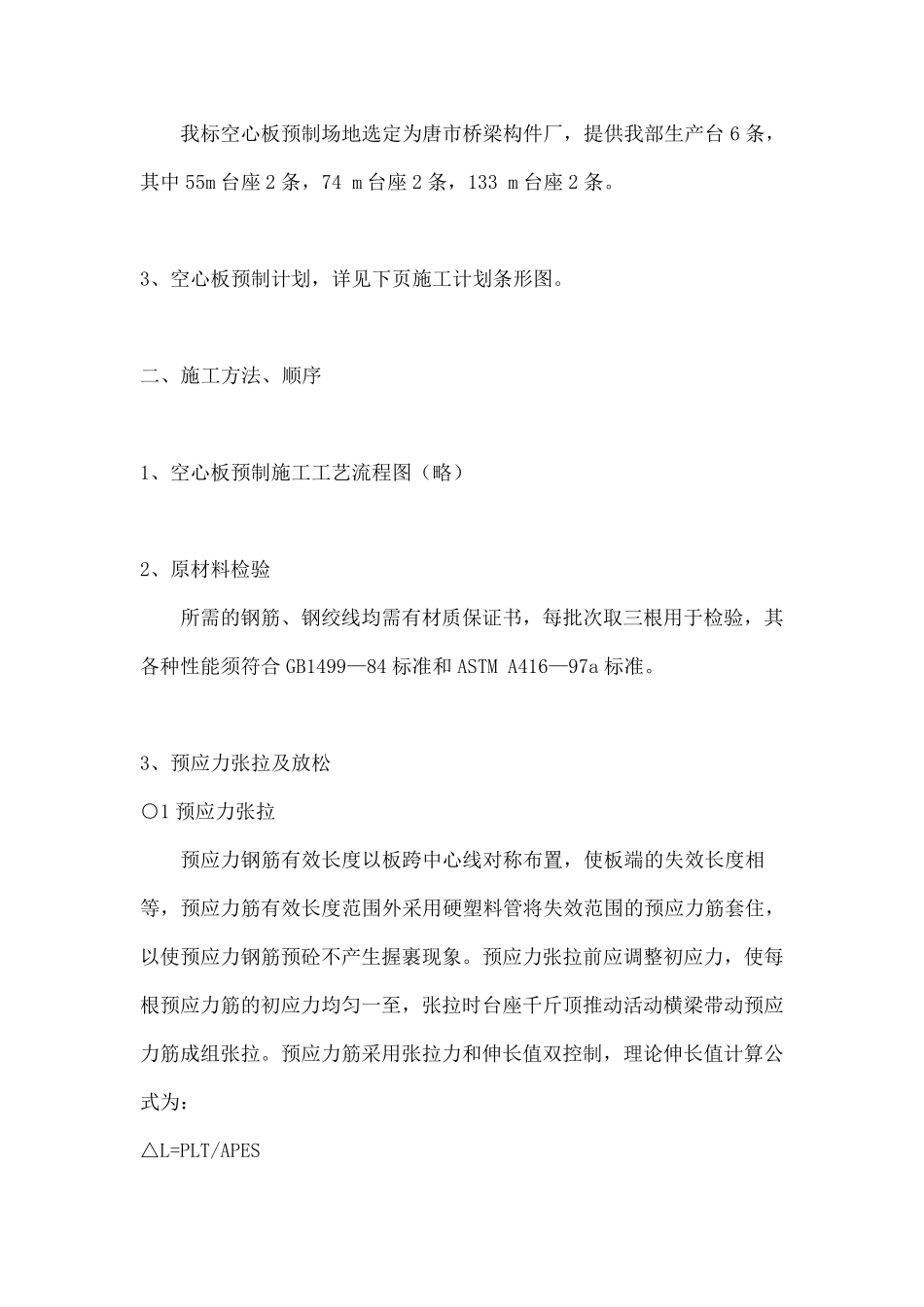

2、预制场地概况: 我标空心板预制场地选定为唐市桥梁构件厂,提供我部生产台6 条,其中55m 台座2 条,74 m 台座2 条,133 m 台座2 条
3、空心板预制计划,详见下页施工计划条形图
二、施工方法、顺序 1、空心板预制施工工艺流程图(略) 2、原材料检验 所需的钢筋、钢绞线均需有材质保证书,每批次取三根用于检验,其各种性能须符合GB1499—84 标准和 ASTM A416—97a 标准
3、预应力张拉及放松 ○1 预应力张拉 预应力钢筋有效长度以板跨中心线对称布置,使板端的失效长度相等,预应力筋有效长度范围外采用硬塑料管将失效范围的预应力筋套住,以使预应力钢筋预砼不产生握裹现象
预应力张拉前应调整初应力,使每根预应力筋的初应力均匀一至,张拉时台座千斤顶推动活动横梁带动预应力筋成组张拉
预应力筋采用张拉力和伸长值双控制,理论伸长值计算公式为: △L=PLT/APES P 预应力筋的平均
