桥梁施工进度计划图

桥梁施工进度计划图_第1页
1/7
桥梁施工进度计划图_第2页
2/7
桥梁施工进度计划图_第3页
3/7

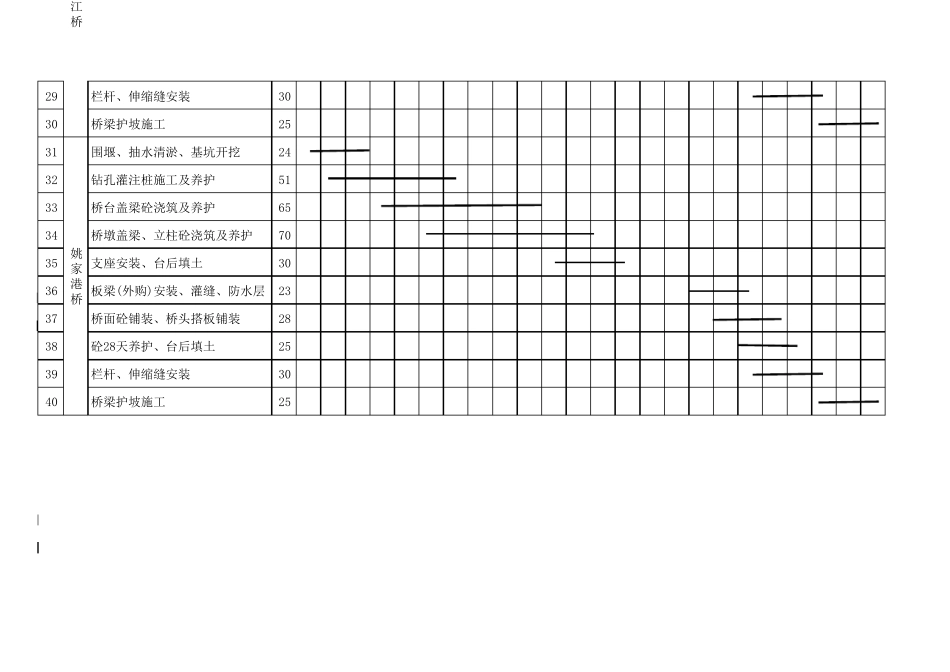

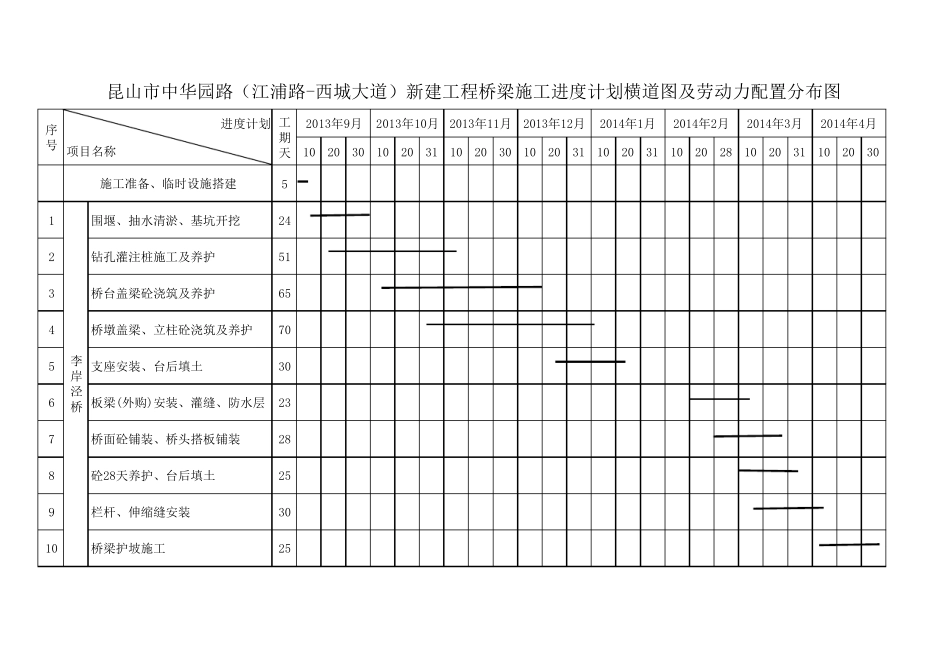

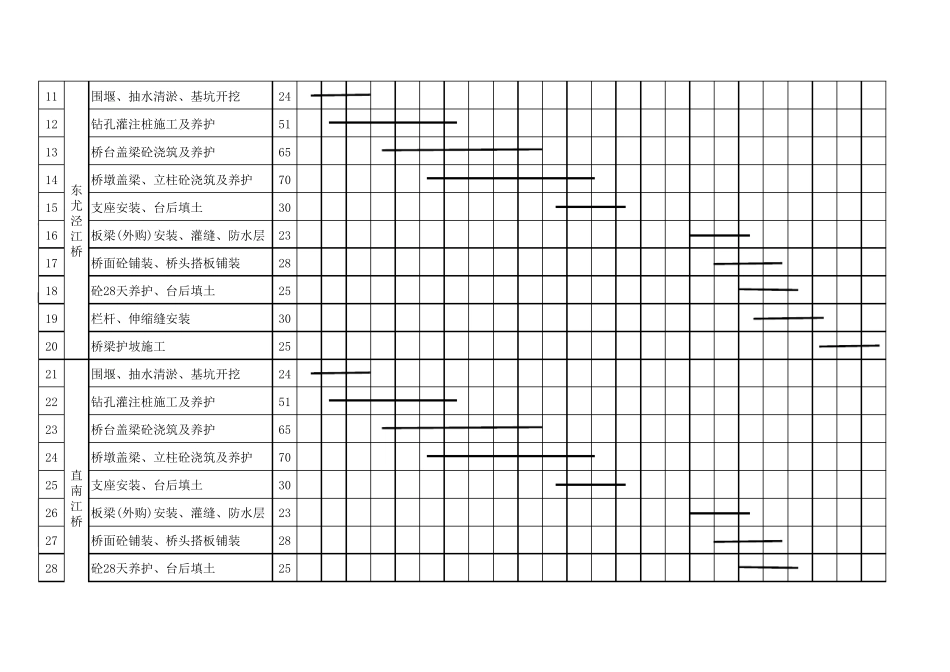

10203010203110203010203110203110202810203110203051围堰、抽水清淤、基坑开挖242钻孔灌注桩施工及养护513桥台盖梁砼浇筑及养护654桥墩盖梁、立柱砼浇筑及养护705支座安装、台后填土306板梁(外购)安装、灌缝、防水层237桥面砼铺装、桥头搭板铺装288砼28天养护、台后填土259栏杆、伸缩缝安装3010桥梁护坡施工25项目名称李岸泾桥2014年3月施工准备、临时设施搭建2013年11月2013年12月2014年1月2014年2月昆山市中华园路(江浦路-西城大道)新建工程桥梁施工进度计划横道图及劳动力配置分布图序号进度计划 工期天2013年9月2013年10月2014年4月11围堰、抽水清淤、基坑开挖2412钻孔灌注桩施工及养护5113桥台盖梁砼浇筑及养护6514桥墩盖梁、立柱砼浇筑及养护7015支座安装、台后填土3016板梁(外购)安装、灌缝、防水层2317桥面砼铺装、桥头搭板铺装2818砼28天养护、台后填土2519栏杆、伸缩缝安装3020桥梁护坡施工2521围堰、抽水清淤、基坑开挖2422钻孔灌注桩施工及养护5123桥台盖梁砼浇筑及养护6524桥墩盖梁、立柱砼浇筑及养护7025支座安装、台后填土3026板梁(外购)安装、灌缝、防水层2327桥面砼铺装、桥头搭板铺装2828砼28天养护、台后填土25东尤泾江桥直南江桥29栏杆、伸缩缝安装3030桥梁护坡施工2531围堰、抽水清淤、基坑开挖2432钻孔灌注桩施工及养护5133桥台盖梁砼浇筑及养护6534桥墩盖梁、立柱砼浇筑及养护7035支座安装、台后填土3036板梁(外购)安装、灌缝、防水层2337桥面砼铺装、桥头搭板铺装2838砼28天养护、台后填土2539栏杆、伸缩缝安装3040桥梁护坡施工25江桥姚家港桥
