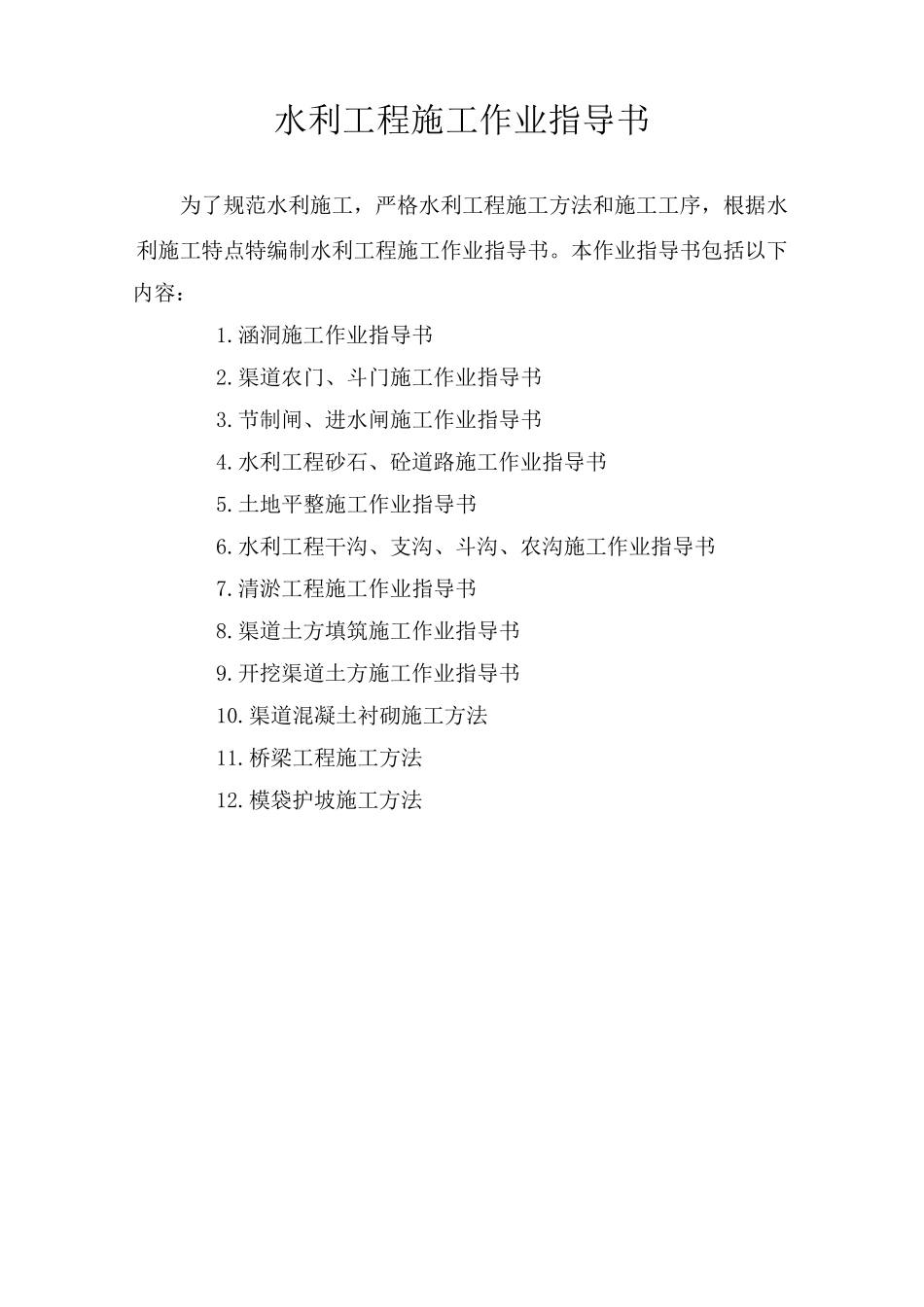

水利工程施工作业指导书 为了规范水利施工,严格水利工程施工方法和施工工序,根据水利施工特点特编制水利工程施工作业指导书
本作业指导书包括以下 内容: 1
涵洞施工作业指导书 2
渠道农门、斗门施工作业指导书 3
节制闸、进水闸施工作业指导书 4
水利工程砂石、砼道路施工作业指导书 5
土地平整施工作业指导书 6
水利工程干沟、支沟、斗沟、农沟施工作业指导书 7
清淤工程施工作业指导书 8
渠道土方填筑施工作业指导书 9
开挖渠道土方施工作业指导书 10
渠道混凝土衬砌施工方法 11
桥梁工程施工方法 12

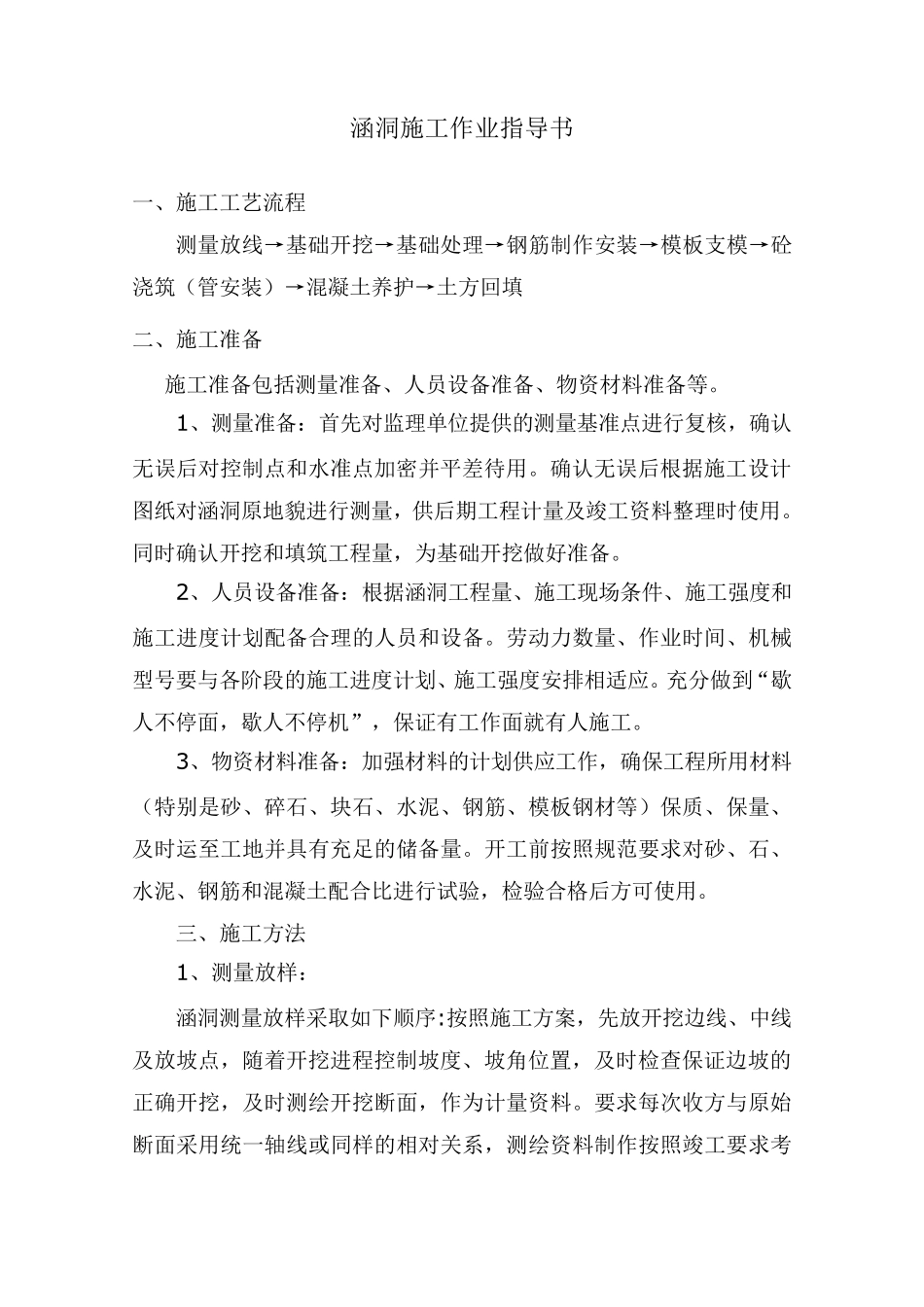

模袋护坡施工方法 涵洞施工作业指导书 一、施工工艺流程 测量放线→基础开挖→基础处理→钢筋制作安装→模板支模→砼浇筑(管安装)→混凝土养护→土方回填 二、施工准备 施工准备包括测量准备、人员设备准备、物资材料准备等
1、测量准备:首先对监理单位提供的测量基准点进行复核,确认无误后对控制点和水准点加密并平差待用
确认无误后根据施工设计图纸对涵洞原地貌进行测量,供后期工程计量及竣工资料整理时使用
同时确认开挖和填筑工程量,为基础开挖做好准备
2、人员设备准备:根据涵洞工程量、施工现场条件、施工强度和施工进度计划配备合理的人员和设备
劳动力数量、作业时间、机械型号要与各阶段的施工进度计划、施工强度安排相适应
充分做到“歇人不停面,歇人不停机”,保证有工作面就有人施工
3、物资材料准备:加强材料的计划供应工作,确保工程所用材料(特别是砂、碎石、块石、水泥、钢筋、模板钢材等)保质、保量、及时运至工地并具有充足的储备量
开工前按照规范要求对砂、石、水泥、钢筋和混凝土配合比进行试验,检验合格后方可使用

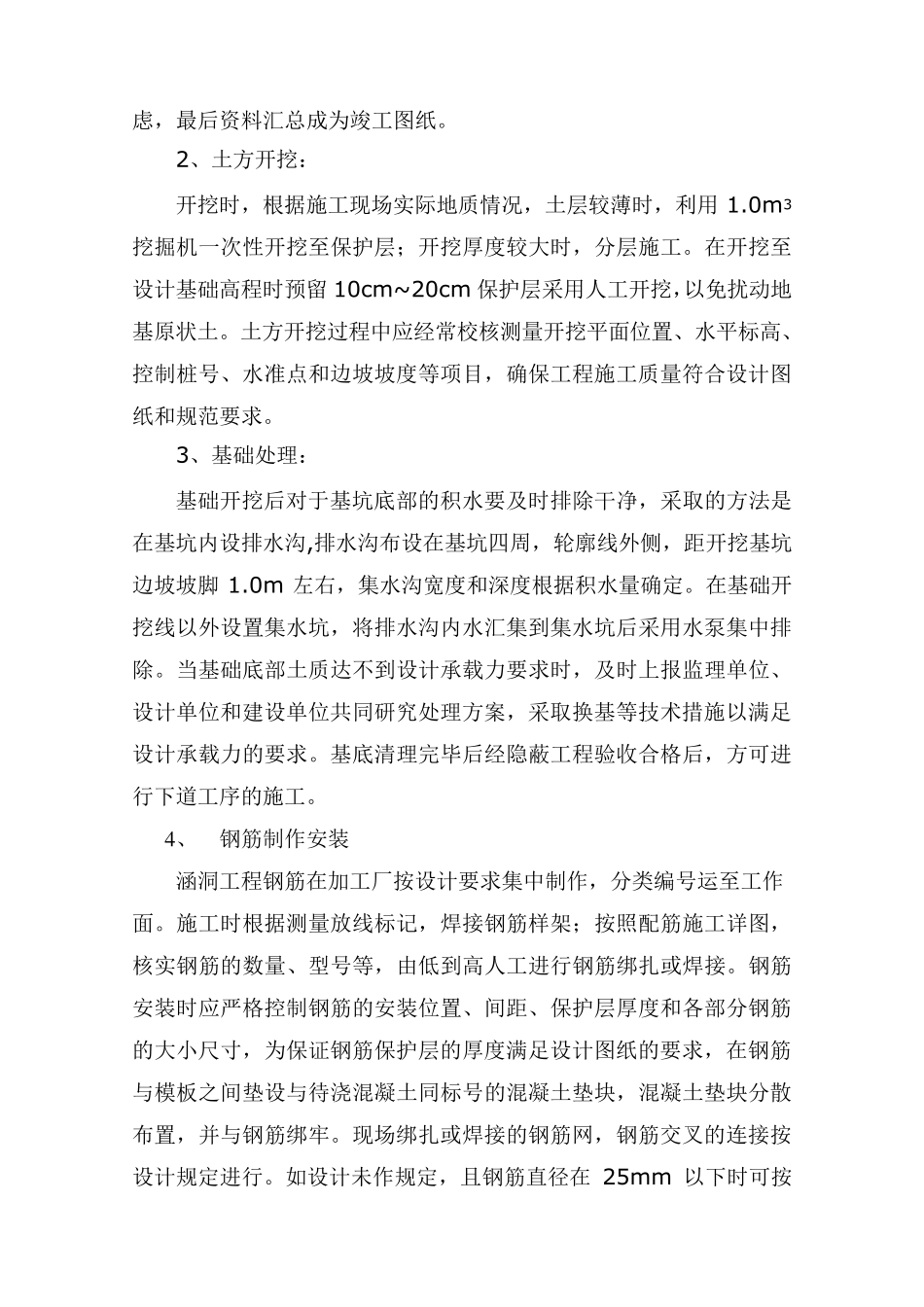

三、施工方法 1、测量放样: 涵洞测量放样采取如下顺序:按照施工方案,先放开挖边线、中线及放坡点,随着开挖进程控制坡度、坡角位置,及时检查保证边坡的正确开挖,及时测绘开挖断面,作
