某某县某某水利工程(第二标段) 合同工程完工验收 监理工作报告 编制单位: 编 制: 审 核: 编制时间: 一、工程概况 监理工作报告 2 1、 工 程 简 介 某 某 县 某 某 水 利 工 程 ( 第 二 标 段 ) 主 要 建 设 项 目 : 1、 对 割 后 溪 与 鹿 溪 汇 合 口至 炉 尾 村 段 长 4

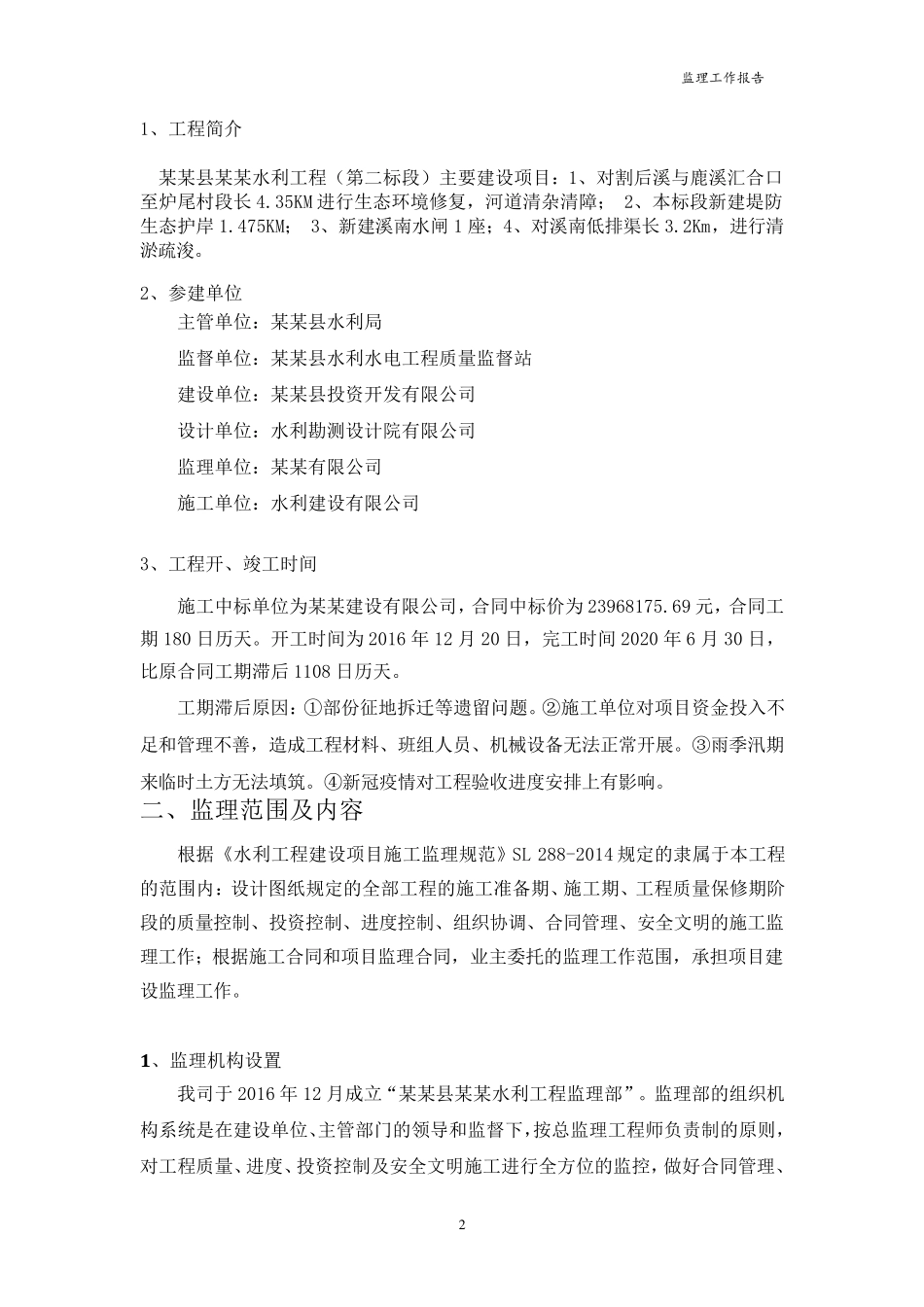

35KM 进 行 生 态 环 境 修 复 , 河 道 清 杂 清 障 ; 2、 本 标 段 新 建 堤 防生 态 护 岸 1
475KM; 3、 新 建 溪 南 水 闸 1 座 ; 4、 对 溪 南 低 排 渠 长 3
2Km, 进 行 清淤 疏 浚

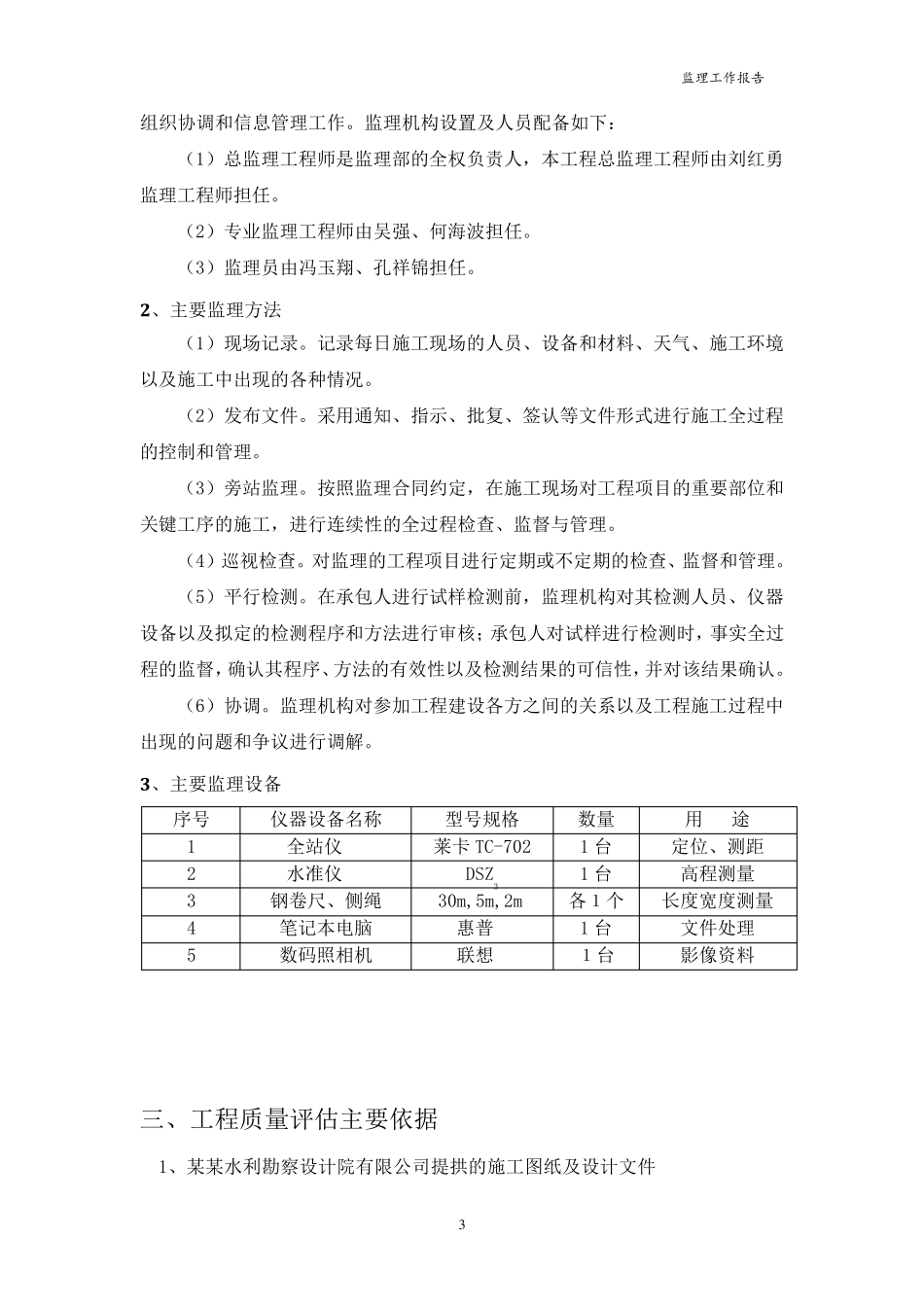

2、 参 建 单 位 主 管 单 位 : 某 某 县 水 利 局 监 督 单 位 : 某 某 县 水 利 水 电 工 程 质 量 监 督 站 建 设 单 位 : 某 某 县 投 资 开 发 有 限 公 司 设 计 单 位 : 水 利 勘 测 设 计 院 有 限 公 司 监 理 单 位 : 某 某 有 限 公 司 施 工 单 位 : 水 利 建 设 有 限 公 司 3、 工 程 开 、 竣 工 时 间 施 工 中 标 单 位 为 某 某 建 设 有 限 公 司 , 合 同 中 标 价 为 23968175
69 元 , 合 同 工期 180 日 历 天
开 工 时 间 为 2016 年 12 月 20 日 , 完 工 时 间 2020 年 6 月 30 日 ,比 原 合 同 工 期 滞 后 1108 日 历 天
工 期 滞 后 原 因 : ① 部 份 征 地 拆 迁 等 遗 留 问 题
② 施 工 单 位 对 项 目 资 金 投 入 不足 和管 理 不 善, 造成工 程 材料、 班组人员、 机械设 备无法正常开 展
③雨季汛期来临时 土方无法填筑
④新 冠疫情对 工 程 验收进 度安排 上有
