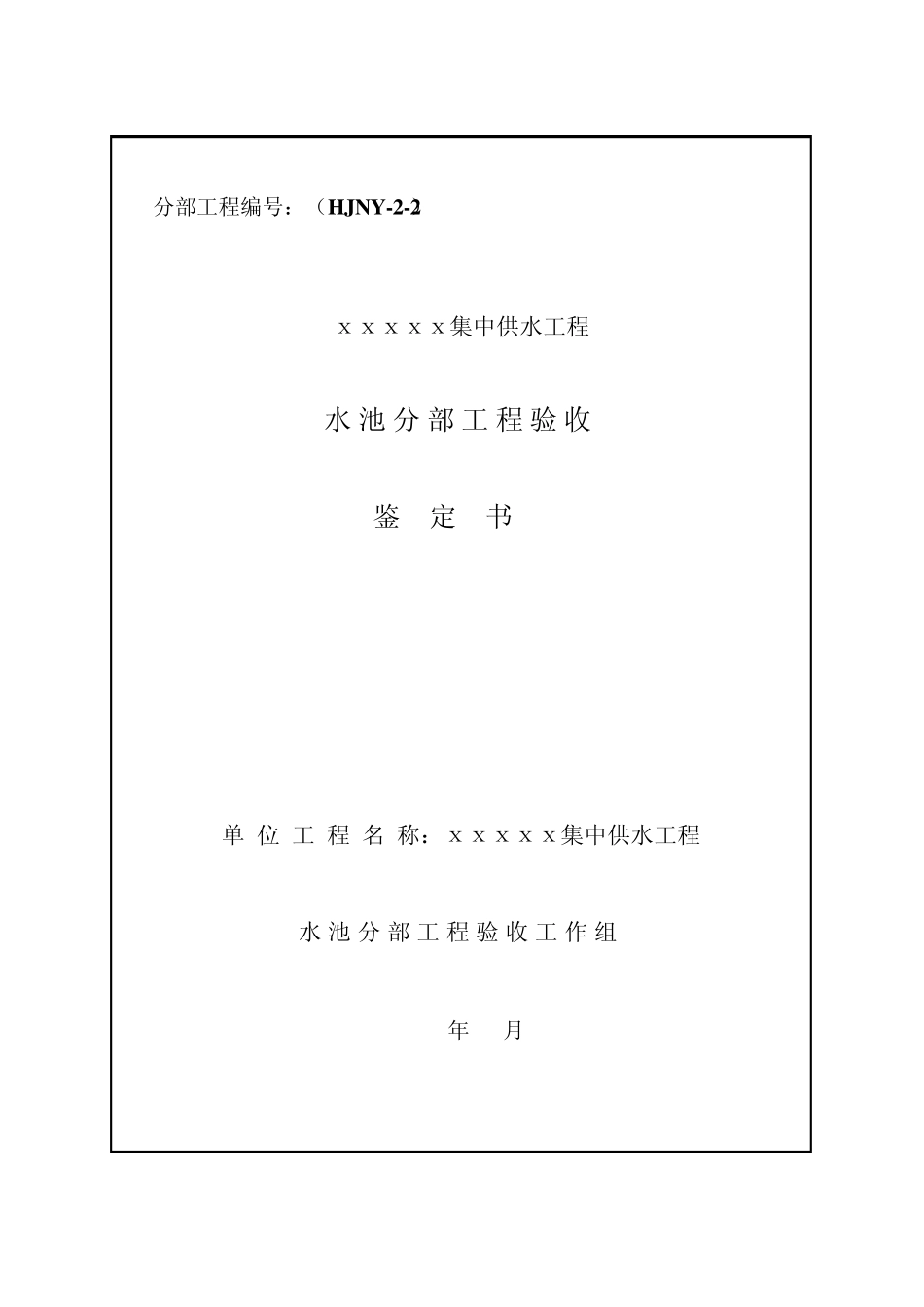

分部工程编号:(HJN Y -2-2) ⅹⅹⅹⅹⅹ集中供水工程 水 池 分部工程验 收 鉴 定 书 单 位 工 程 名 称:ⅹⅹⅹⅹⅹ集中供水工程 水 池 分部工程验 收 工作 组 2014年 月 - 1 - 目 录 前言 一、 分部工程开工完工日期 二、 分部工程建设内容 三、 施工过程及完成的主要工程量 四、 质量事故及质量缺陷处理情况 五、 拟验工程质量评定(包括单元工程、主要单元工程个数、工程质量检测、合格率和优良率;施工单位自评结果;监理单位复核意见;分部工程质量等级评定意见) 六、 验收遗留问题及处理意见 七、 结论 八、 保留意见(保留意见人签字) 九、 分部工程验收工作组成员签字表 十、 附件 十一、 遗留问题处理记录 - 2 - 前言(包括验收依据、组织机构、验收过程等) 验收依据:《水利水电建设工程验收规程》(SL223-2008) 《水利水电工程施工质量检验与评定规程》(SL176-2007) 《水工混凝土施工规范》(SDJ207-82) 《村镇供水工程技术规范》(SL310-2004) 《村镇供水工程施工质量验收规范》(SL688-2013) 《村镇供水工程运行管理规程》(SL689-2013) 《给水排水管道工程施工及验收规范》(GB50268-2008) 《给水排水构筑物工程施工及验收规范》(GB50141-2008) 根据《水利水电建设工程验收规程(SL223-2008)》的规定,由项目法人、设计、监理、施工等单位组成本分部工程验收工作组,邀请了ⅹⅹⅹ水利水电工程质量监督站ⅹⅹ分站代表列席参加了该分部工程验收过程和会议。 验收工作组现场查看了该分部工程的完成情况,听取施工单位对该分部工程的建设过程和单元工程质量评定情况的汇报;核查了该分部工程的完工资料。会上进行了认真的讨论、分析,一致认为该分部工程已按设计要求完成,工程质量符合设计要求;各种原材料、及施工原始记录基本齐全、准确;各单元工程质量评定准确、清晰。同意该分部工程验收。 - 3 - 一、分部工程开工完工日期: 水池分部工程开工日期为2 0 1 4 -年4 月2 9 日,完工日期为2 0 1 4 年 1 0 月2 8 日。 二、分部工程建设内容 水池分部工程主要施工内容有:各水池的基坑开挖,砼浇筑,土方回填,沉淀池及过滤池贴面砖等。 三、施工过程及完成的主要工程量 ①施工经过:本分部工程于 2 0 1 4 年4 月2 9 日开始组织机械设备、人员进场,对水池进行测量等工作。 (1 )基础开挖:利用 1 5 0 型挖机挖出水池...
