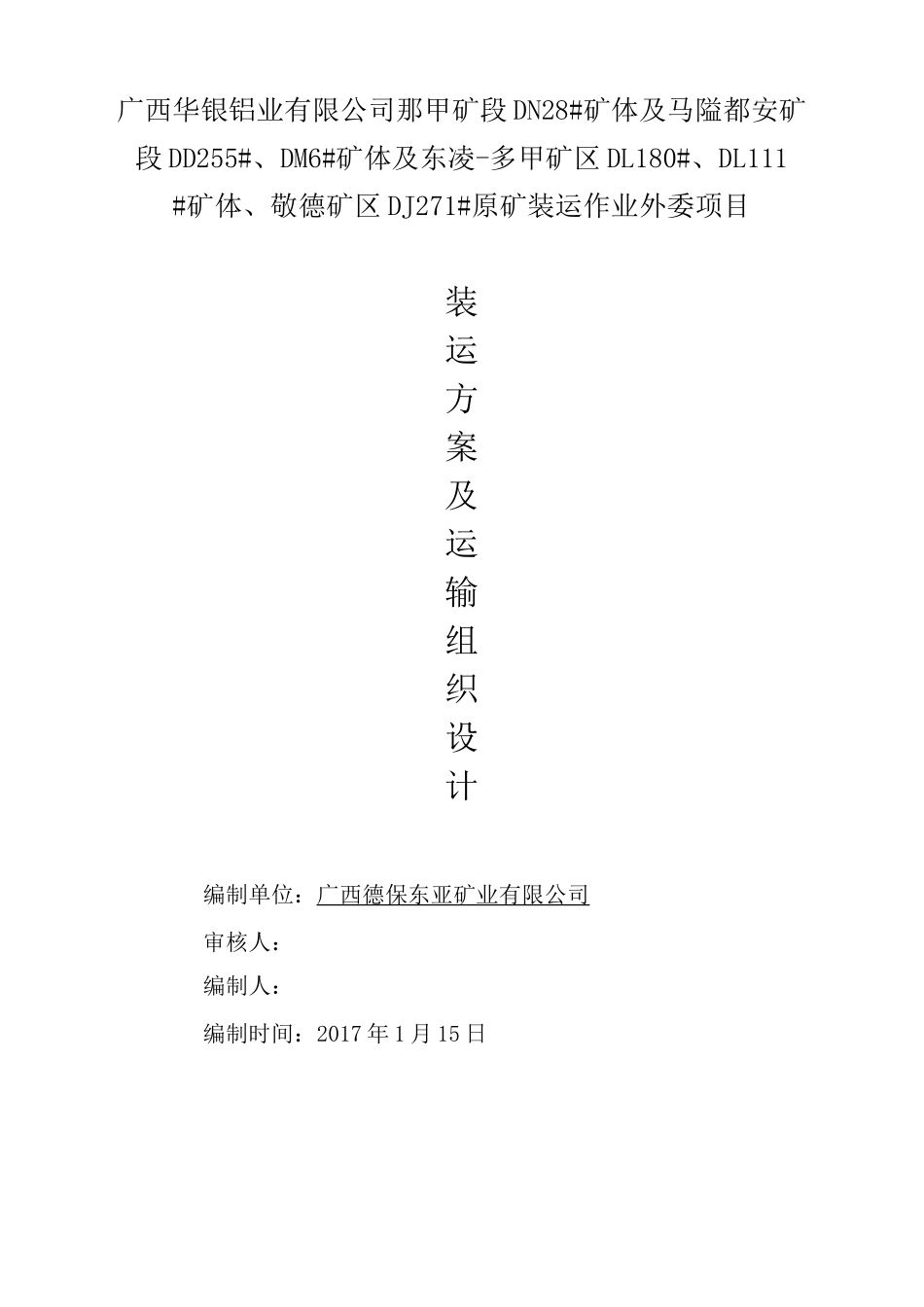

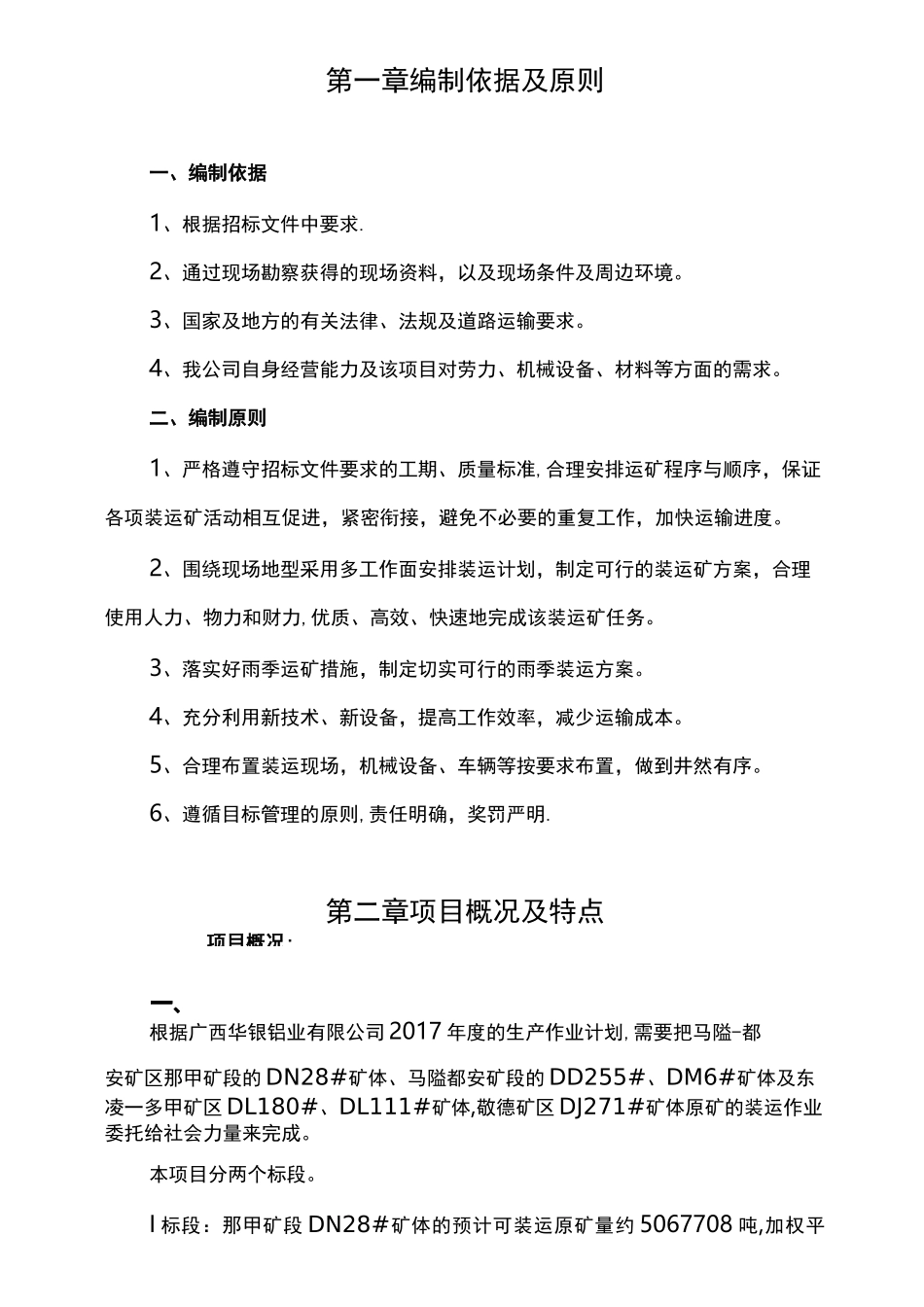

广西华银铝业有限公司那甲矿段 DN28#矿体及马隘都安矿段 DD255#、DM6#矿体及东凌-多甲矿区 DL180#、DL111#矿体、敬德矿区 DJ271#原矿装运作业外委项目装运方案及运输组织设计编制单位:广西德保东亚矿业有限公司审核人:编制人:编制时间:2017 年 1 月 15 日第一章编制依据及原则…………………………………第二章工程概况及特点…………………………………第三章总体装运方案、主要装运方法、主要管理措施第四章装运准备…………………………………………第五章装运顺序、总进度计划第六章装运矿主要工序、方法第七章装运机械设备保证措施…………………………第八章劳动力保证措施…………………………………第九章安全生产保证措施………………………………第十章环境保护措施……………………………………项目概况:第一章编制依据及原则一、编制依据1、根据招标文件中要求.2、通过现场勘察获得的现场资料,以及现场条件及周边环境。3、国家及地方的有关法律、法规及道路运输要求。4、我公司自身经营能力及该项目对劳力、机械设备、材料等方面的需求。二、编制原则1、严格遵守招标文件要求的工期、质量标准,合理安排运矿程序与顺序,保证各项装运矿活动相互促进,紧密衔接,避免不必要的重复工作,加快运输进度。2、围绕现场地型采用多工作面安排装运计划,制定可行的装运矿方案,合理使用人力、物力和财力,优质、高效、快速地完成该装运矿任务。3、落实好雨季运矿措施,制定切实可行的雨季装运方案。4、充分利用新技术、新设备,提高工作效率,减少运输成本。5、合理布置装运现场,机械设备、车辆等按要求布置,做到井然有序。6、遵循目标管理的原则,责任明确,奖罚严明.第二章项目概况及特点根据广西华银铝业有限公司 2017 年度的生产作业计划,需要把马隘-都安矿区那甲矿段的 DN28#矿体、马隘都安矿段的 DD255#、DM6#矿体及东凌一多甲矿区 DL180#、DL111#矿体,敬德矿区 DJ271#矿体原矿的装运作业委托给社会力量来完成。本项目分两个标段。I 标段:那甲矿段 DN28#矿体的预计可装运原矿量约 5067708 吨,加权平均运距 18.025 公里;马隘都安矿段 DD255#矿体预计可装运原矿量约 744720 吨,加权平均运距 10.99 公里;DM6#矿体预计可装运原矿量约 1572930 吨,加权平均运距 11.380 公里。II 标段:东凌 L180#矿体预计可装运原矿量约 1440900 吨,加权平均运距 37。2 公里;东凌 DL111#矿体预计可装运原矿量约...
