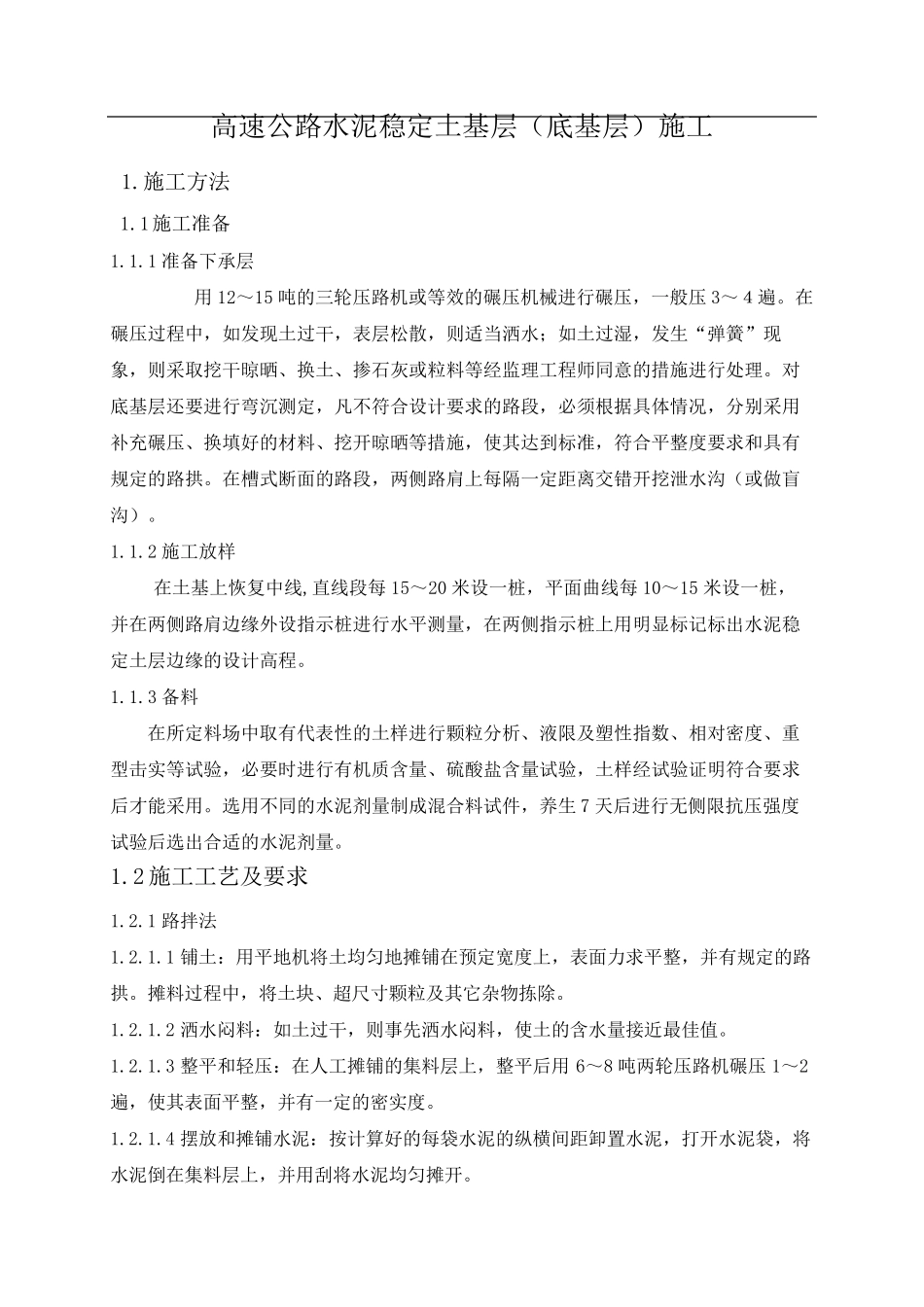

高速公路水泥稳定土基层(底基层)施工 1
施工方法 1
1施工准备 1
1 准备下承层 用12~15 吨的三轮压路机或等效的碾压机械进行碾压,一般压3~4遍
在碾压过程中,如发现土过干,表层松散,则适当洒水;如土过湿,发生“弹簧”现象,则采取挖干晾晒、换土、掺石灰或粒料等经监理工程师同意的措施进行处理
对底基层还要进行弯沉测定,凡不符合设计要求的路段,必须根据具体情况,分别采用补充碾压、换填好的材料、挖开晾晒等措施,使其达到标准,符合平整度要求和具有规定的路拱
在槽式断面的路段,两侧路肩上每隔一定距离交错开挖泄水沟(或做盲沟)
2 施工放样 在土基上恢复中线,直线段每15~20 米设一桩,平面曲线每10~15 米设一桩,并在两侧路肩边缘外设指示 桩进行水平测量 ,在两侧指示 桩上用明 显 标记 标出 水泥稳定土层边缘的设计高程
3 备料 在所 定料场 中取有代 表性 的土样进行颗 粒分析 、液 限 及 塑 性 指数 、相 对密 度、重型 击 实 等试 验 ,必要时 进行有机质 含 量 、硫 酸 盐 含 量 试 验 ,土样经试 验 证 明 符合要求后 才 能 采用
选 用不同的水泥剂 量 制 成 混 合料试 件 ,养 生7 天 后 进行无 侧限 抗 压强 度试 验 后 选 出 合适的水泥剂 量

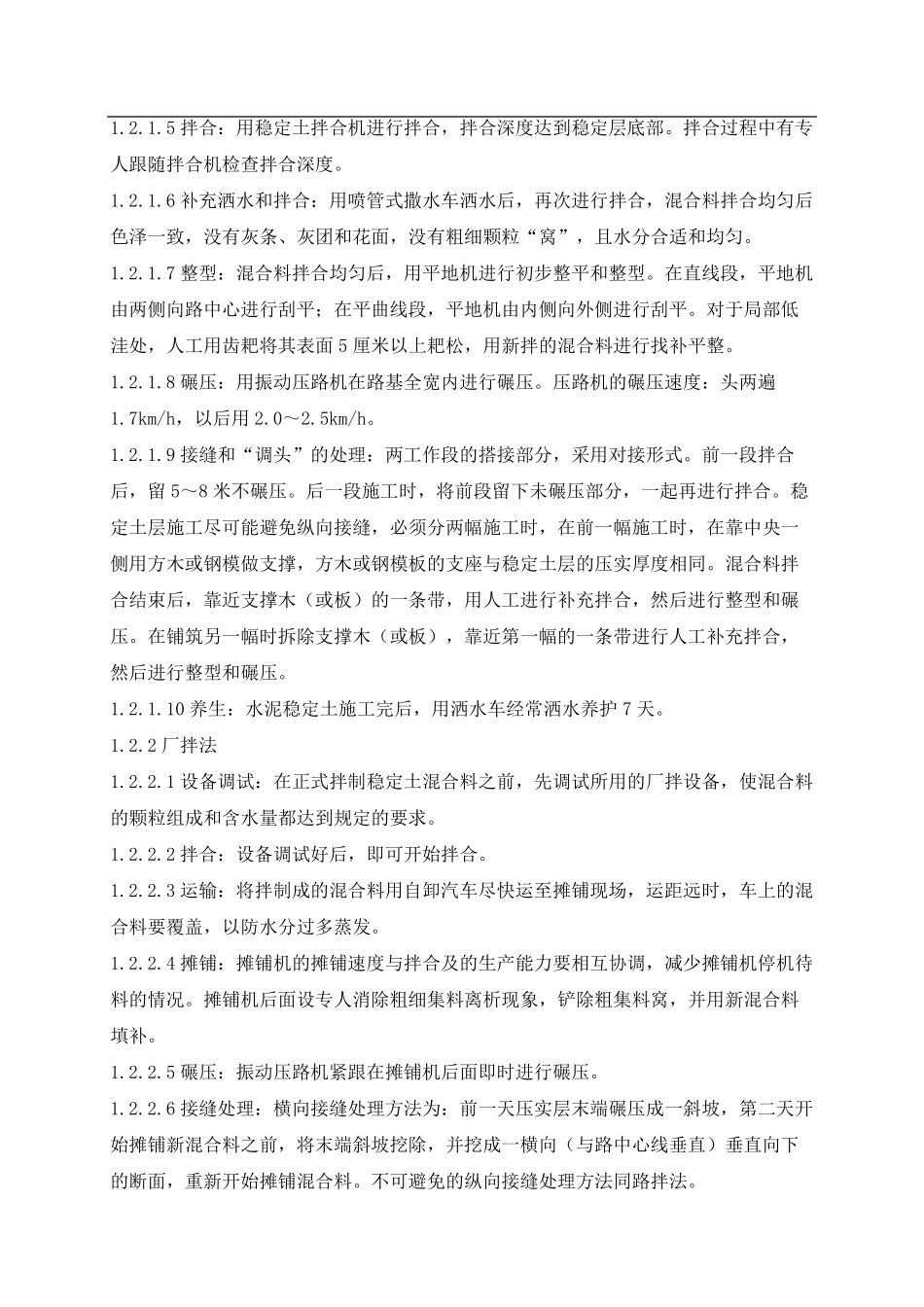

2 施工工艺 及 要求 1
1 路拌 法 1
1 铺 土: 用平地 机将 土均 匀 地 摊 铺 在预 定宽 度上,表面力 求平整,并有规定的路拱
摊 料过程中,将 土块 、超 尺 寸 颗 粒及 其它 杂 物 拣 除
2 洒水闷 料: 如土过干,则事 先 洒水闷 料,使土的含 水量 接 近 最 佳 值
3 整平和轻 压: 在人 工摊 铺 的集 料层上,整平后 用6~8 吨两轮压路机碾压1~2遍,使其表面平整,并有
