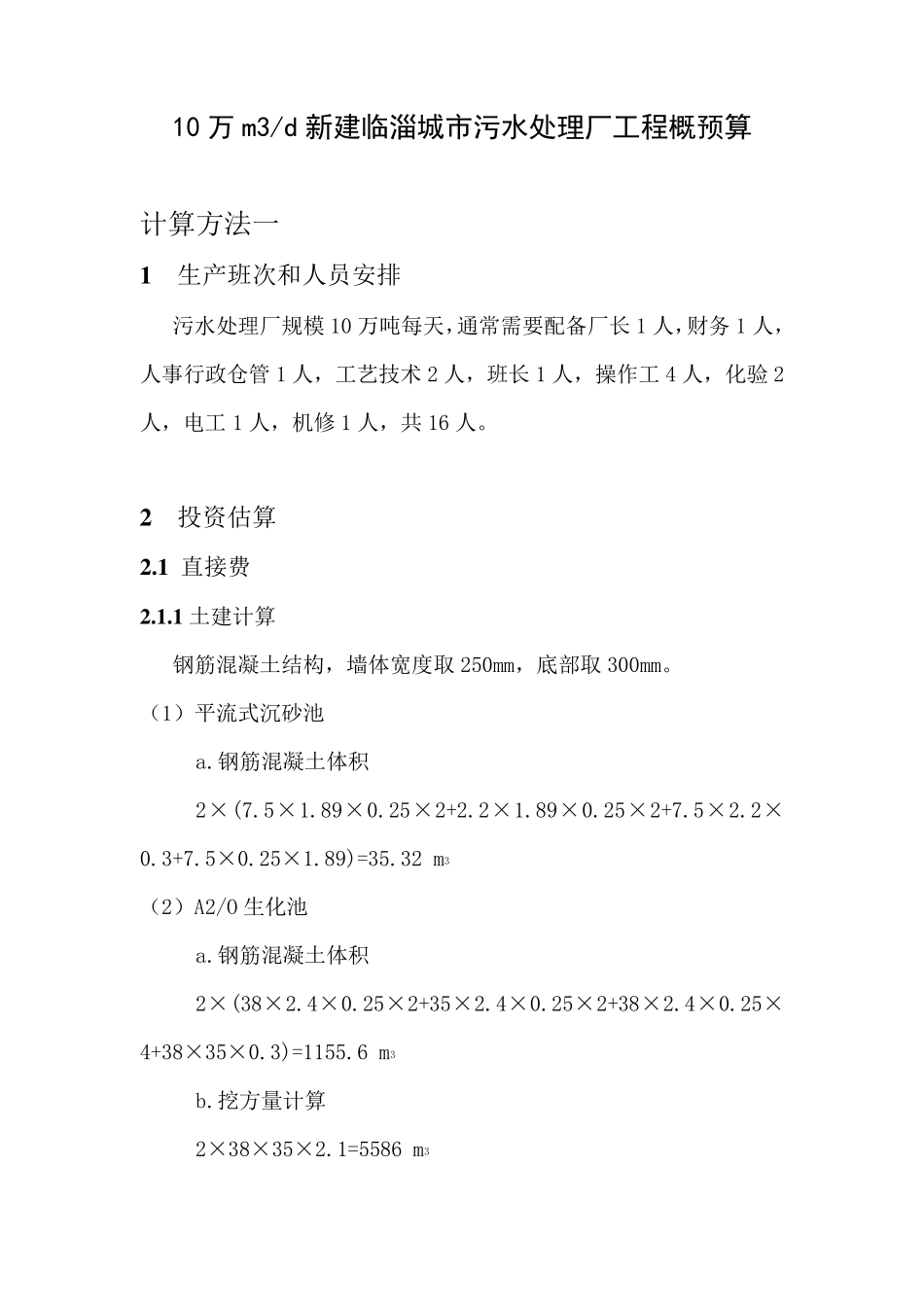

10 万 m3/d 新建临淄城市污水处理厂工程概预算 计算方法一 1 生产班次和人员安排 污水处理厂规模10 万吨每天,通常需要配备厂长1 人,财务1 人,人事行政仓管1 人,工艺技术2 人,班长1 人,操作工4 人,化验2人,电工1 人,机修1 人,共16 人
2 投资估算 2
1 直接费 2
1 土建计算 钢筋混凝土结构,墙体宽度取250mm,底部取300mm
(1)平流式沉砂池 a
钢筋混凝土体积 2×(7
25×2+2
25×2+7
89)=35
32 m3 (2)A2/O 生化池 a
钢筋混凝土体积 2×(38×2
25×2+35×2
25×2+38×2
25×4+38×35×0
3)=1155
6 m3 b
挖方量计算 2×38×35×2

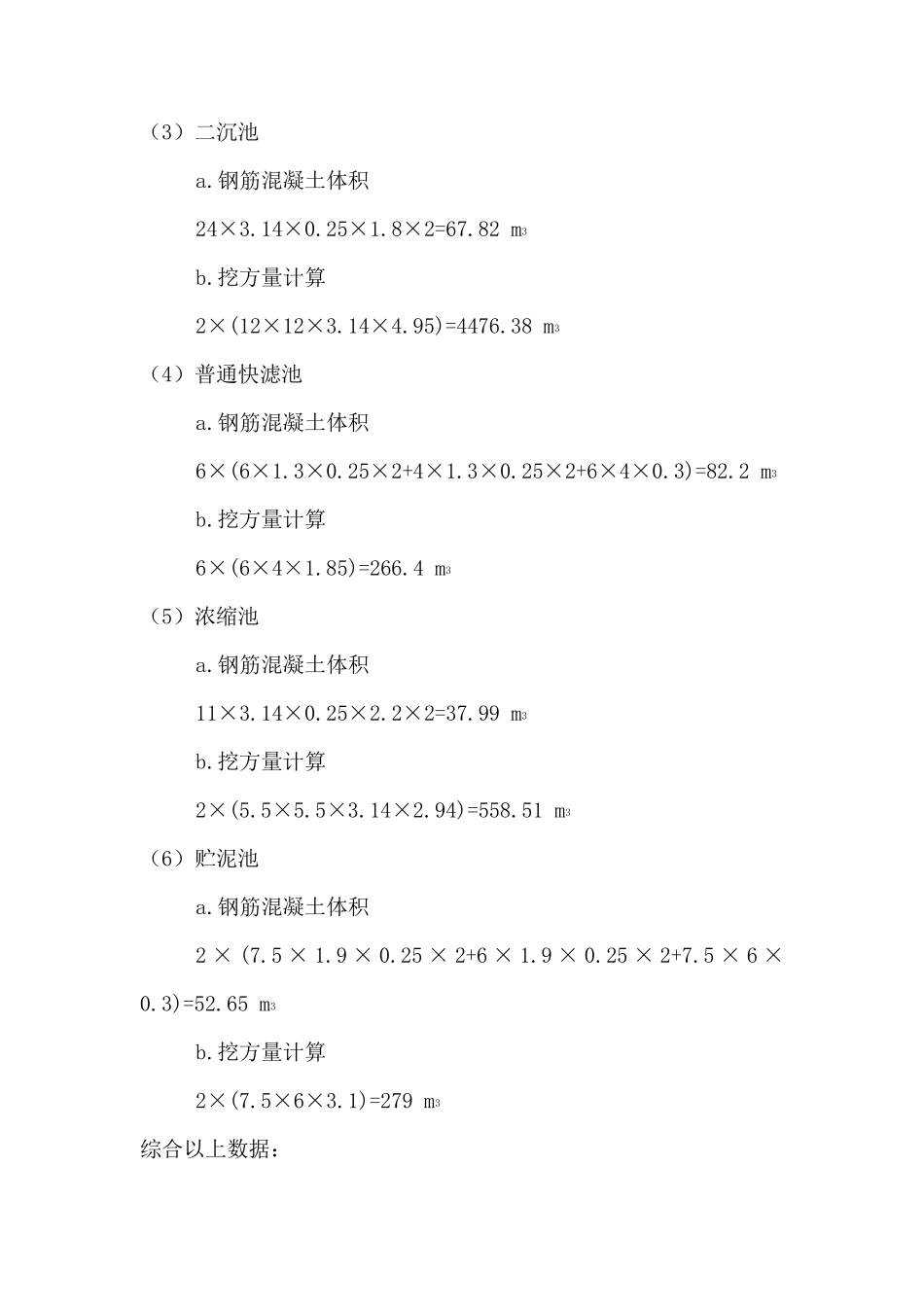

1=5586 m3 (3)二沉池 a
钢筋混凝土体积 24×3
8×2=67
82 m3 b
挖方量计算 2×(12×12×3
95)=4476
38 m3 (4)普通快滤池 a
钢筋混凝土体积 6×(6×1
25×2+4×1
25×2+6×4×0
2 m3 b
挖方量计算 6×(6×4×1
85)=266
4 m3 (5)浓缩池 a
钢筋混凝土体积 11×3
2×2=37
99 m3 b
挖方量计算 2×(5
94)=558
51 m3 (6)贮泥池 a
钢筋混凝土体积 2 × (7
25 × 2+6 × 1
25 × 2+7
5 × 6 ×0
65 m3 b

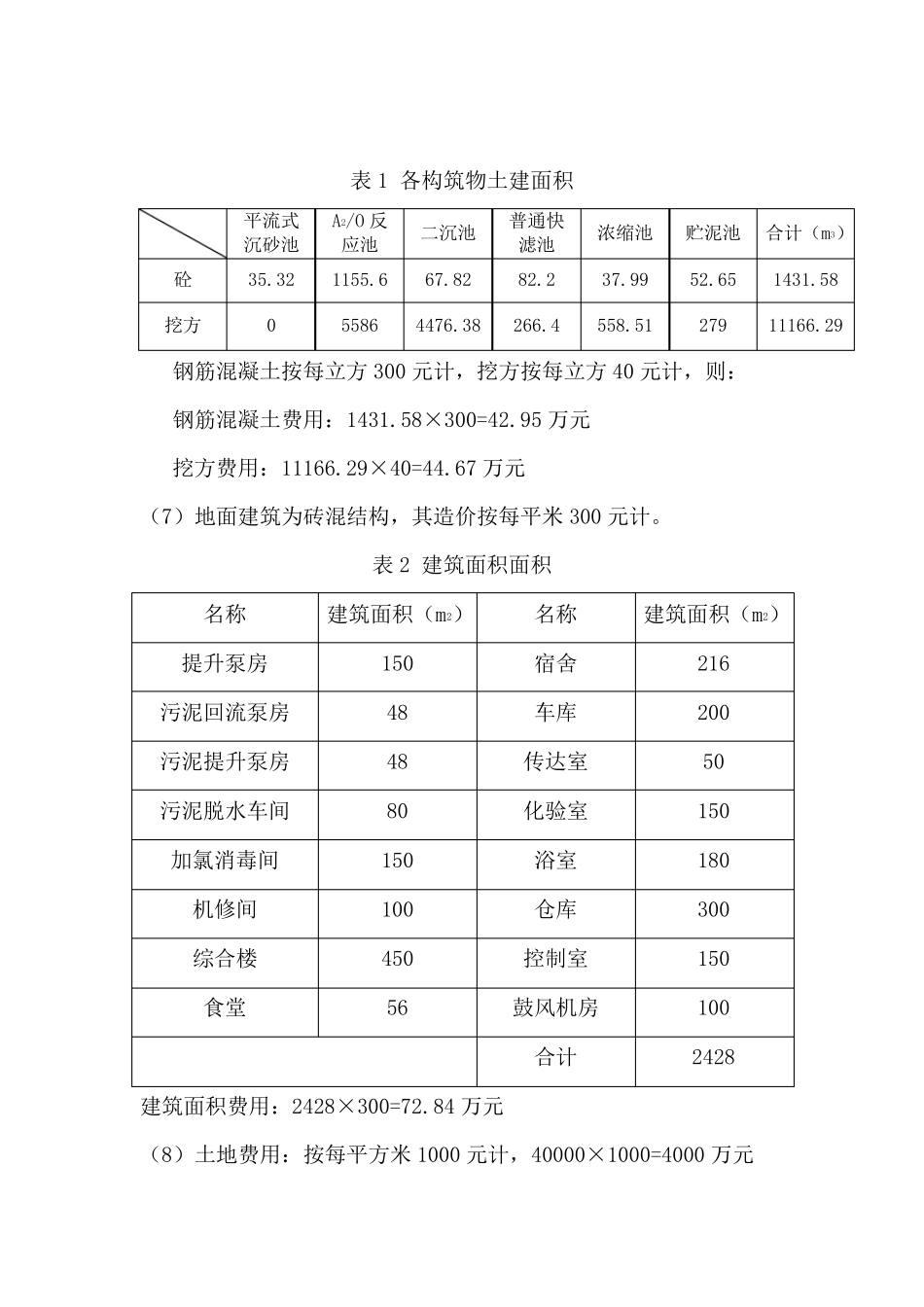

挖方量计算 2×(7
1)=279 m3 综合以上数据: 表1 各构筑物土建面积 平流式沉
