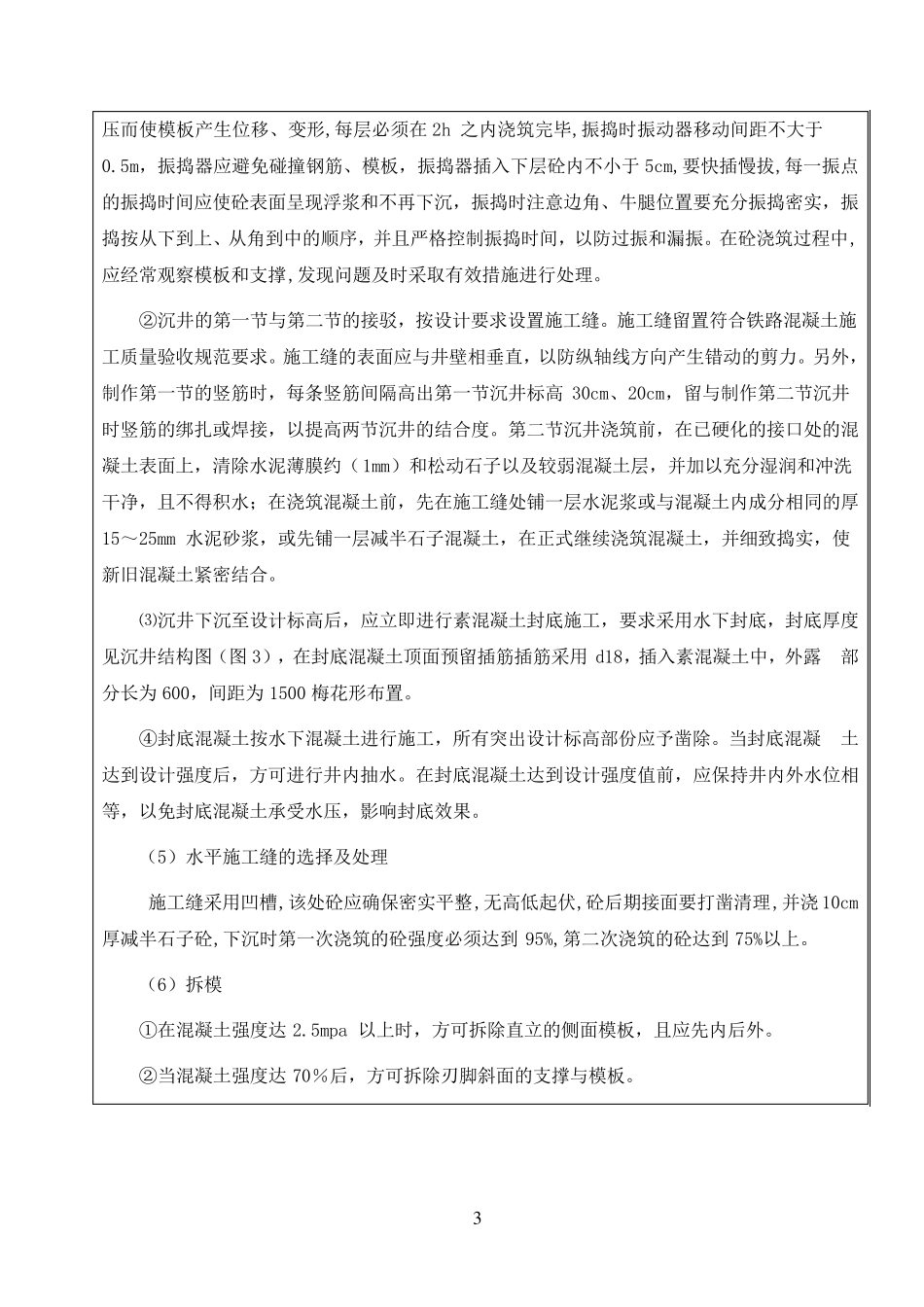

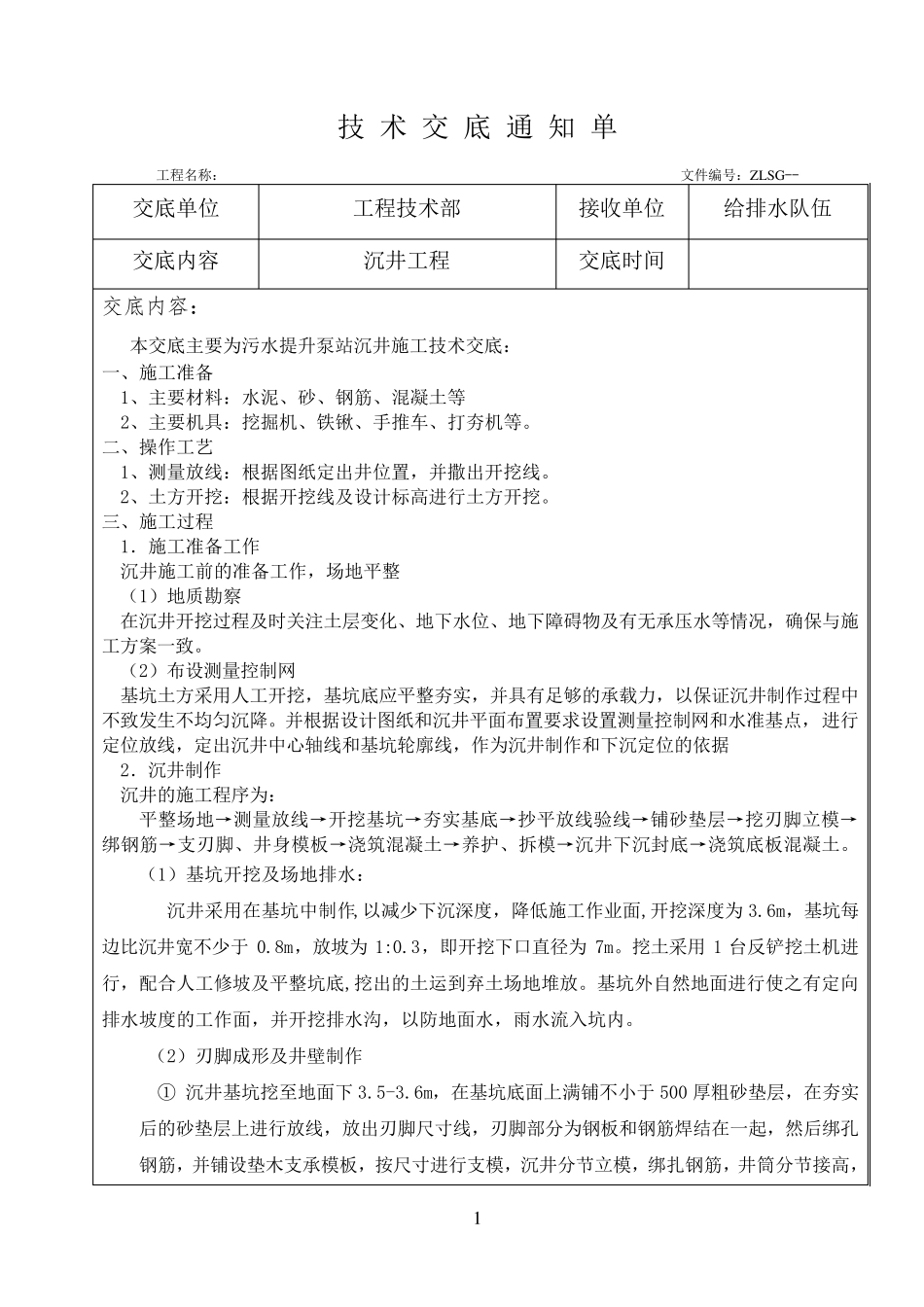

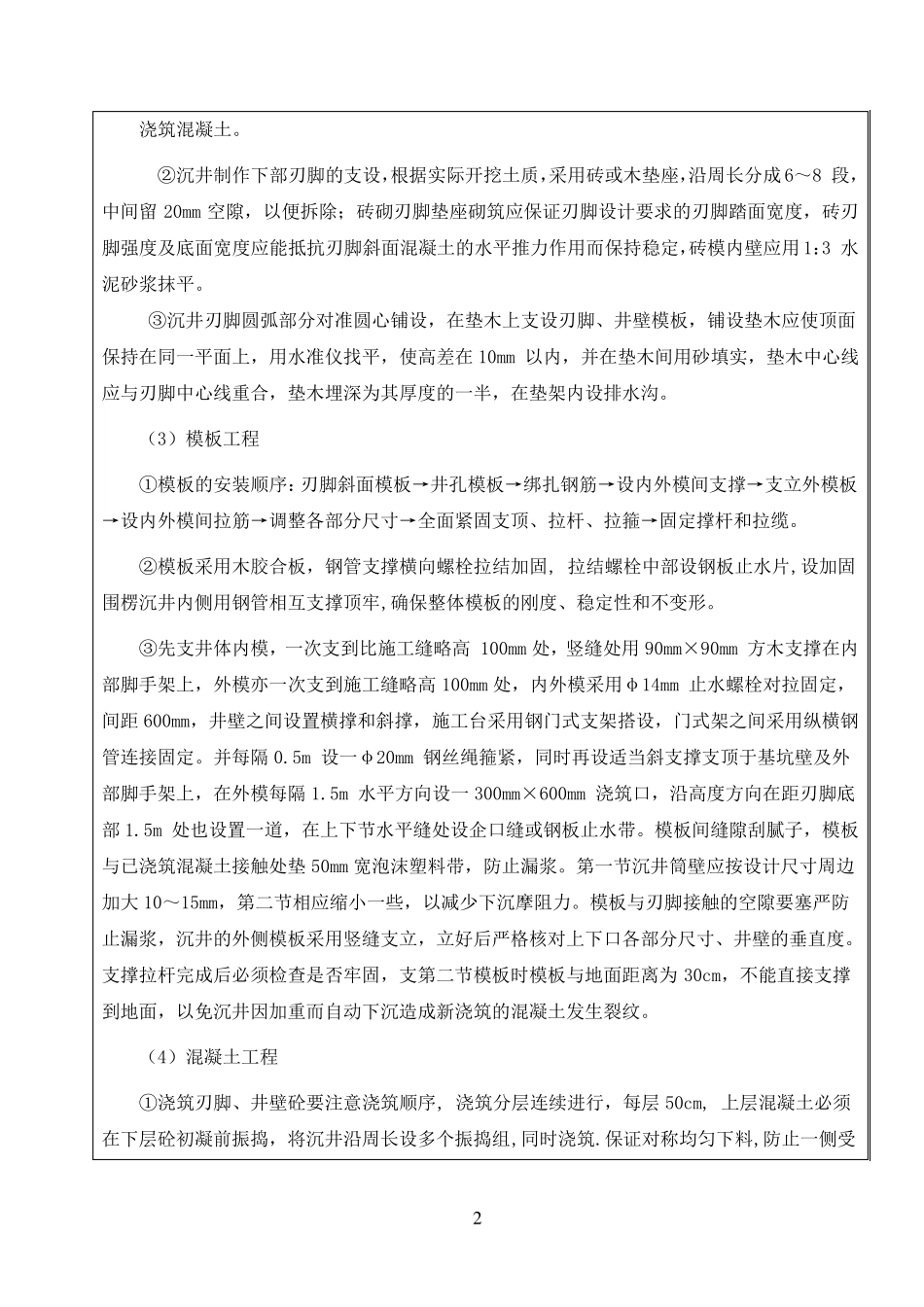

1 技 术 交 底 通 知 单 工 程 名 称 : 文 件 编 号 : ZLSG-- 交 底 单 位 工 程 技 术 部 接 收 单 位 给 排 水 队 伍 交 底 内 容 沉 井 工 程 交 底 时 间 交底内容: 本 交 底 主 要 为 污 水 提 升 泵 站 沉 井 施 工 技 术 交 底 : 一 、 施 工 准 备 1、 主 要 材 料 : 水 泥 、 砂 、 钢 筋 、 混 凝 土 等 2、 主 要 机 具 : 挖 掘 机 、 铁 锹 、 手 推 车 、 打 夯 机 等 。 二 、 操 作 工 艺 1、 测 量 放 线 : 根 据 图 纸 定 出 井 位 置 , 并 撒 出 开 挖 线 。 2、 土 方 开 挖 : 根 据 开 挖 线 及 设 计 标 高 进 行 土 方 开 挖 。 三 、 施 工 过 程 1. 施 工 准 备 工 作 沉 井 施 工 前 的 准 备 工 作 , 场 地 平 整 ( 1) 地 质 勘 察 在 沉 井 开 挖 过 程 及 时 关 注 土 层 变 化 、 地 下 水 位 、 地 下 障 碍 物 及 有 无 承 压 水 等 情 况 , 确 保 与 施工 方 案 一 致。 ( 2) 布设 测 量 控制网 基坑土 方 采用人工 开 挖 , 基坑底 应平 整 夯 实, 并 具 有 足够的 承 载力, 以保 证沉 井 制作 过 程 中不致发生不均匀沉 降。 并 根 据 设 计 图 纸 和沉 井 平 面布置 要 求设 置 测 量 控制网和水 准 基点, 进 行定 位 放 线 , 定 出 沉 井 中心轴线 和基坑轮廓线 , 作 为 沉 井 制作 和下 沉 定 位 的 依据 2. 沉 井 制作 沉 井 的 施 工 程 序为 : 平 整 场 地 →测 量 放 线 →开 挖 基坑→夯 实基底 →抄平 放 线 验线 →铺砂 垫层 →挖 刃脚立模→绑钢 筋 →支刃脚、 井 身模板→浇筑混 凝 土 →养护、 拆模→沉 井 下 沉 封底 →浇筑底 板混 凝 土 。 ( 1) 基坑开 挖 及 场 地 排 水 : 沉 井 采用在 基坑中制作 ,以减少下 沉 深度, 降低施 工 作 业面,开 挖 深度为 3.6m, 基坑每边比沉 井 宽不少于 0.8m, 放 坡为1:0.3, 即开 挖 下 口直径为7m。 挖 土 采用1 台反铲挖 土 机 进行 , 配合人工 修坡及 平 整 坑底 ,挖 出 的...
