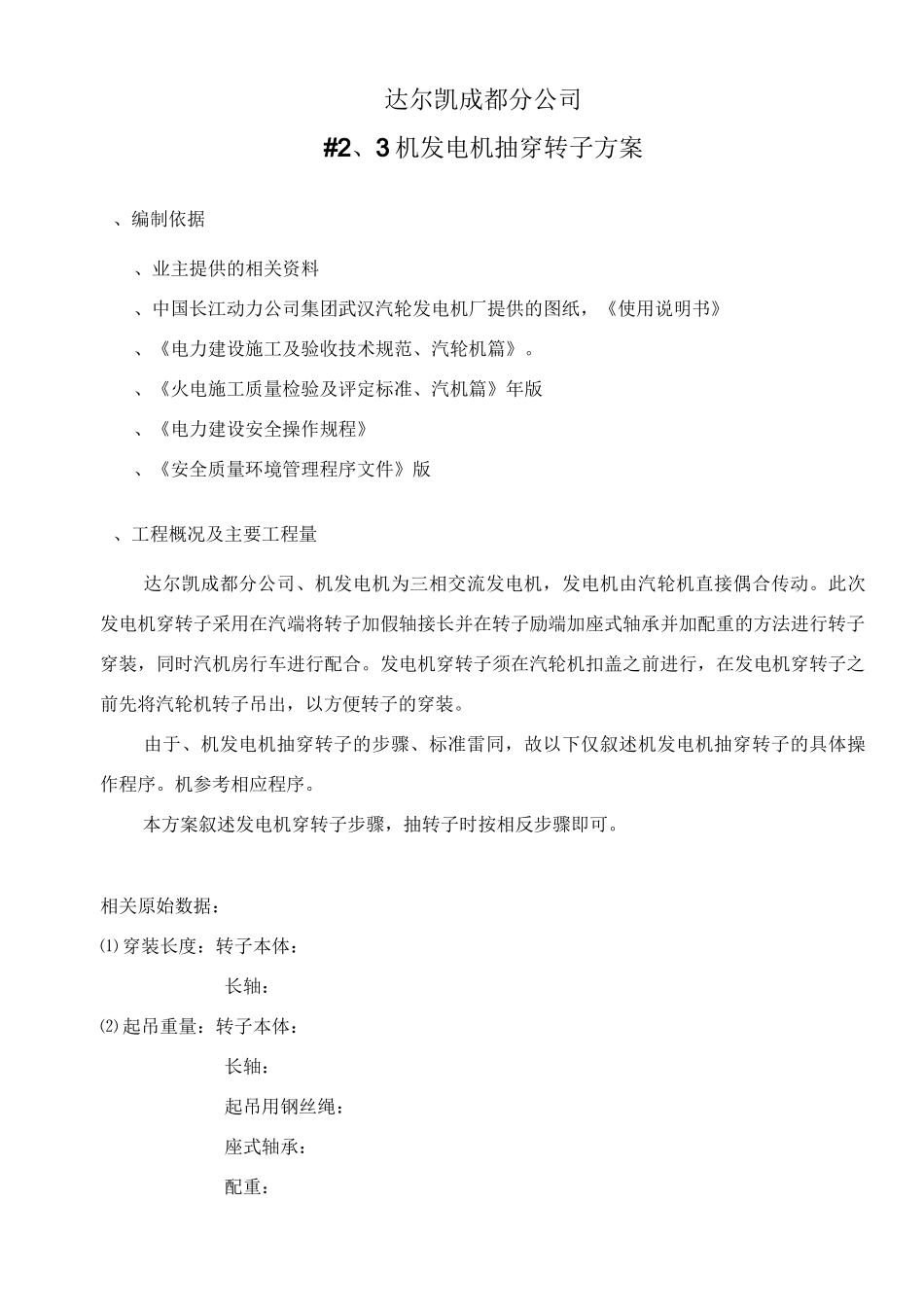

录、编制依据 1、工程概况及主要工程量 1、作业准备工作及条件 2、正式吊装前的准备工作:3、发电机穿转子步骤 3、转子捆绑绳校核 4、安全施工技术措施 4、文明施工及环境保护措施 5、转子吊装危险点分析及预控措施 5、保证建设标准强制性条文落实的具体措施 5、附图 5达尔凯成都分公司#2、3 机发电机抽穿转子方案、编制依据、业主提供的相关资料、中国长江动力公司集团武汉汽轮发电机厂提供的图纸,《使用说明书》、《电力建设施工及验收技术规范、汽轮机篇》
、《火电施工质量检验及评定标准、汽机篇》年版、《电力建设安全操作规程》、《安全质量环境管理程序文件》版、工程概况及主要工程量达尔凯成都分公司、机发电机为三相交流发电机,发电机由汽轮机直接偶合传动
此次发电机穿转子采用在汽端将转子加假轴接长并在转子励端加座式轴承并加配重的方法进行转子穿装,同时汽机房行车进行配合
发电机穿转子须在汽轮机扣盖之前进行,在发电机穿转子之前先将汽轮机转子吊出,以方便转子的穿装
由于、机发电机抽穿转子的步骤、标准雷同,故以下仅叙述机发电机抽穿转子的具体操作程序
机参考相应程序
本方案叙述发电机穿转子步骤,抽转子时按相反步骤即可
相关原始数据:⑴ 穿装长度:转子本体:长轴:⑵ 起吊重量:转子本体:长轴:起吊用钢丝绳:座式轴承:配重:起吊重量总计:⑶ 转子中心标高:(从层平台起)
⑷ 行车起吊重量大钩
⑸ 发电机空气间隙:土、作业准备工作及条件、人员配备:为了保证按期、安全、优质完成本次转子穿装任务,特成立吊装小组
配备精良机具,从人力、物力、机具设备等方面提供可靠保证
人员分工情况如下:序号工种职务职责数量技术员编制作业指导书、交底、过程控制安全员全过程监护班长施工安排、协调钳工(专责工)配合起重进行工作起重工钢丝绳捆绑、指挥起吊普工配合钳工、起重工进行吊装作业所有作业人员均要求持证上岗,且特殊工种的人员必须
