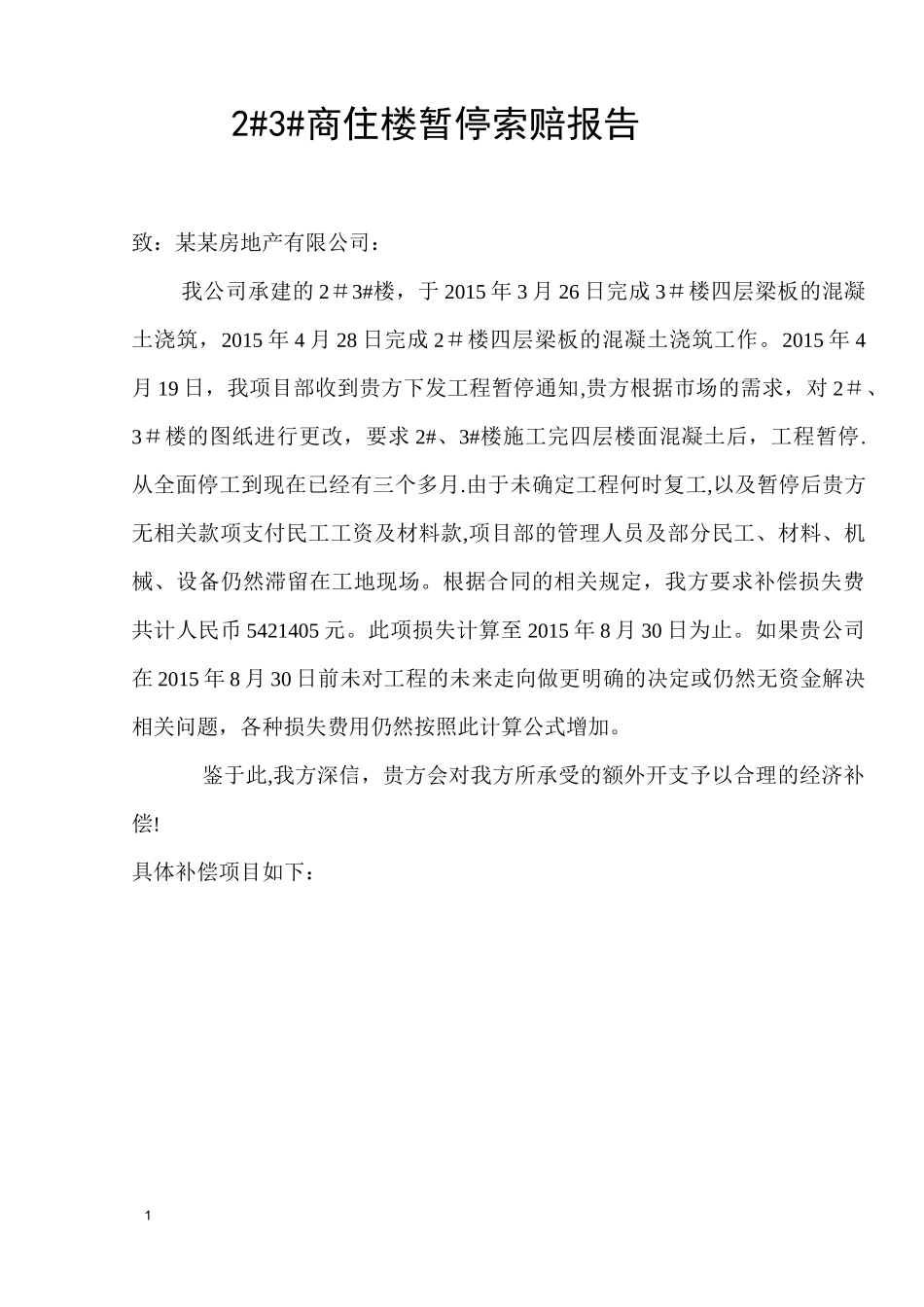

12#3#商住楼暂停索赔报告致:某某房地产有限公司:我公司承建的 2#3#楼,于 2015 年 3 月 26 日完成 3#楼四层梁板的混凝土浇筑,2015 年 4 月 28 日完成 2#楼四层梁板的混凝土浇筑工作。2015 年 4月 19 日,我项目部收到贵方下发工程暂停通知,贵方根据市场的需求,对 2#、3#楼的图纸进行更改,要求 2#、3#楼施工完四层楼面混凝土后,工程暂停.从全面停工到现在已经有三个多月.由于未确定工程何时复工,以及暂停后贵方无相关款项支付民工工资及材料款,项目部的管理人员及部分民工、材料、机械、设备仍然滞留在工地现场。根据合同的相关规定,我方要求补偿损失费共计人民币 5421405 元。此项损失计算至 2015 年 8 月 30 日为止。如果贵公司在 2015 年 8 月 30 日前未对工程的未来走向做更明确的决定或仍然无资金解决相关问题,各种损失费用仍然按照此计算公式增加。鉴于此,我方深信,贵方会对我方所承受的额外开支予以合理的经济补偿!具体补偿项目如下:表2序号目前应补偿费用项目名称费用(元)备注1工人窝工费11664002项目部管理人员工资351500见附表 13劳务人员二次进退场路费190004停工初期现场清理368345地下室、裙楼模板、方条一次性摊销详见结算书6钢管、扣件租金增加费2400007机械的闲置费1940008各班组合同撤销补偿3683519材料供应商合同撤销的补偿费20000010投资利息60000011钢筋赔偿供货方滞纳金136320012混凝土赔偿供货方滞纳金72612011合计(元)5265405额外支出费用补偿表:3暂停后每月发生的费用:表 2序号应补偿费用项目名称费用(月/元)费用(元)备注1临时设施闲置费20000800002工地水电费1000040000详见水电费单据,多退少补.3工地看护人员工资9000360004合计(元)156000工程复工后应商谈的项目:表 3序号应商谈的项目名称备注1塔吊及其它施工机械的一次进退场费用2人工工资的上涨及材料价格的上涨风险3施工现场道路及临时设施的重新施工费用4工伤保险费的重新缴纳5停工期间抽水台班费用6地下室后浇带钢管支撑费用分项费用详细计算:一、目前需要补偿的项目有1、工人窝工费4从 2015 年 4 月 30 日至 2015 年 8 月 30 日期间,生活区入住等待工作面的工人人数为 180 人,窝工人数按 30%计算.工人窝工损失费:180 人 x30%x120 天 x180 元/天=1166400 元2、项目部管理人员工资由于业主方所下发的通知是工程暂停,且未拨付资金解决工人的工资、材料款等问题,项目部...
