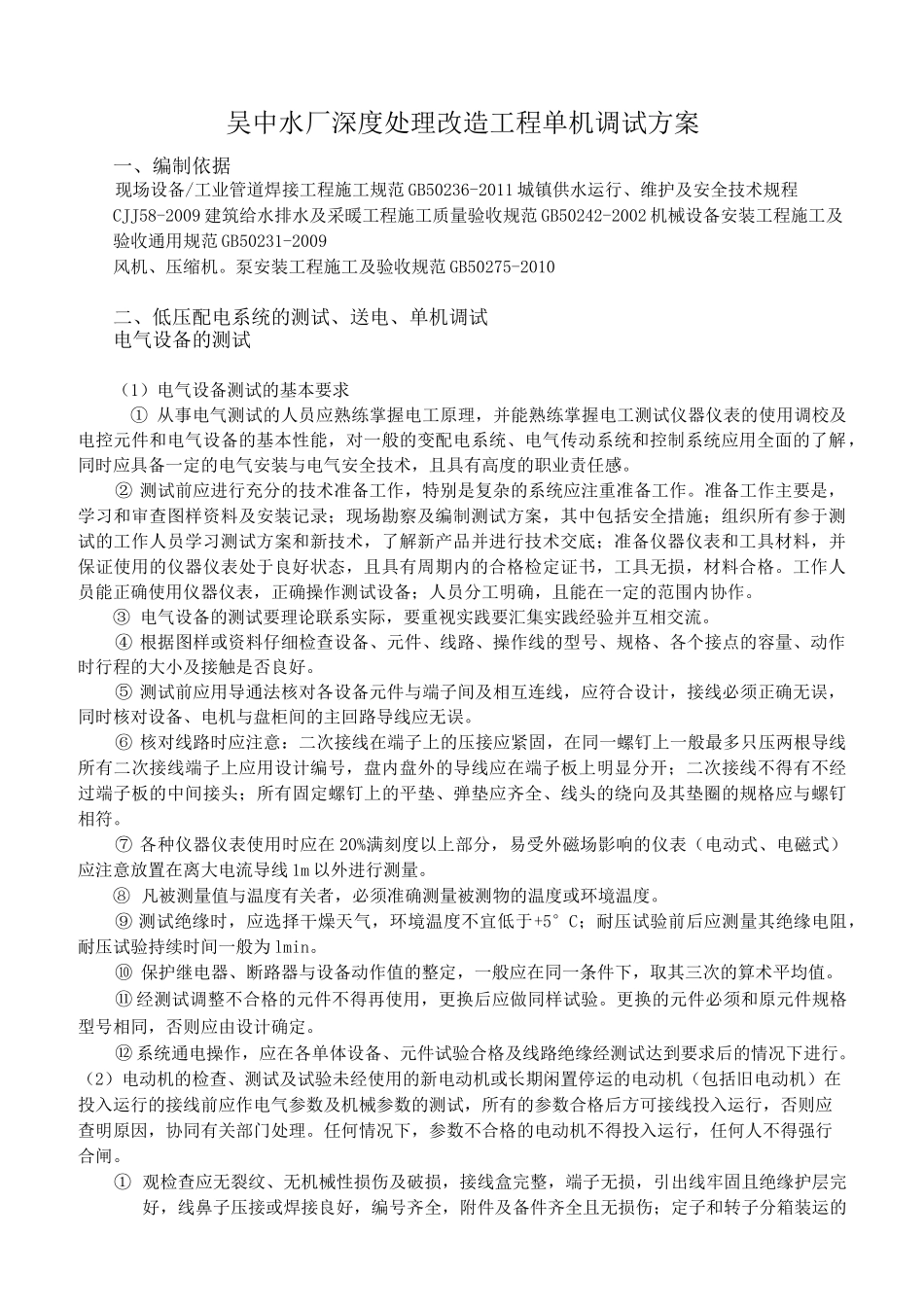

吴中水厂深度处理改造工程单机调试方案一、编制依据现场设备/工业管道焊接工程施工规范 GB50236-2011 城镇供水运行、维护及安全技术规程CJJ58-2009 建筑给水排水及采暖工程施工质量验收规范 GB50242-2002 机械设备安装工程施工及验收通用规范 GB50231-2009风机、压缩机
泵安装工程施工及验收规范 GB50275-2010二、低压配电系统的测试、送电、单机调试电气设备的测试(1)电气设备测试的基本要求① 从事电气测试的人员应熟练掌握电工原理,并能熟练掌握电工测试仪器仪表的使用调校及电控元件和电气设备的基本性能,对一般的变配电系统、电气传动系统和控制系统应用全面的了解,同时应具备一定的电气安装与电气安全技术,且具有高度的职业责任感
② 测试前应进行充分的技术准备工作,特别是复杂的系统应注重准备工作
准备工作主要是,学习和审查图样资料及安装记录;现场勘察及编制测试方案,其中包括安全措施;组织所有参于测试的工作人员学习测试方案和新技术,了解新产品并进行技术交底;准备仪器仪表和工具材料,并保证使用的仪器仪表处于良好状态,且具有周期内的合格检定证书,工具无损,材料合格
工作人员能正确使用仪器仪表,正确操作测试设备;人员分工明确,且能在一定的范围内协作
③ 电气设备的测试要理论联系实际,要重视实践要汇集实践经验并互相交流
④ 根据图样或资料仔细检查设备、元件、线路、操作线的型号、规格、各个接点的容量、动作时行程的大小及接触是否良好
⑤ 测试前应用导通法核对各设备元件与端子间及相互连线,应符合设计,接线必须正确无误,同时核对设备、电机与盘柜间的主回路导线应无误

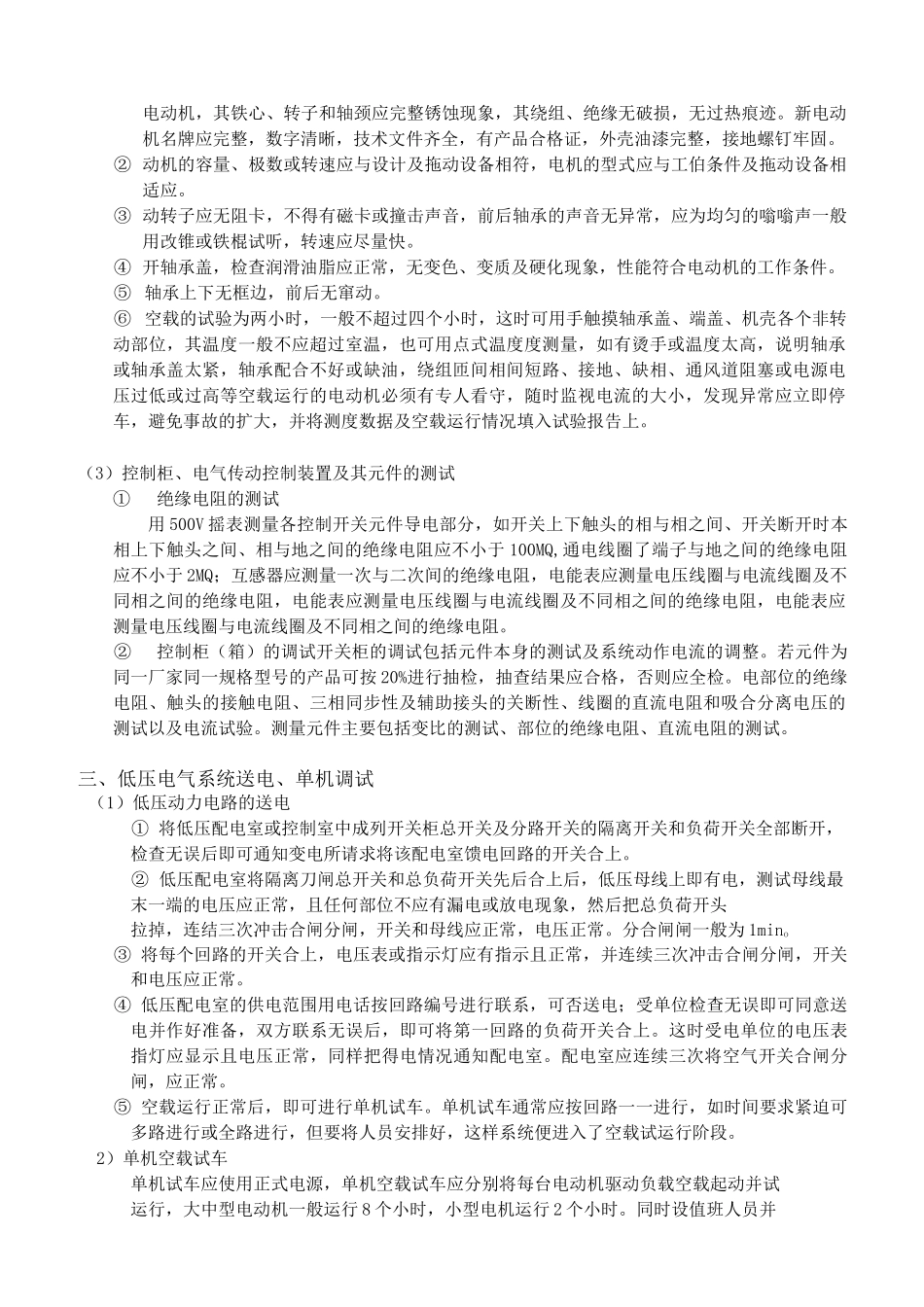

⑥ 核对线路时应注意:二次接线在端子上的压接应紧固,在同一螺钉上一般最多只压两根导线所有二次接线端子上应用设计编号,盘内盘外的导线应在端子板上明显分开;二次接线不得有不经过端子板的中间接头;所有固定螺
