精品文档一、工程概况纵六河桥共三跨,桥跨径布置为 10+16+10=36m,桥梁中心线线与河道中心线正交
桥梁总宽 35
5 米,采用左右两幅桥形式,桥面布置为:0
25m(栏杆)+5
25m(人行道)+3m(非机动车道)+0
5m(机非分隔栏)+7
75m(机动车道)+0
5m(防撞墙)+1m(中央分隔带)+0
5m(防撞墙)+7
75m(机动车道)+0
5m(机非分隔栏)+3m(非机动车道)+5
25m(人行道)+0
25m(栏杆)=35
5m;1、上部结构10m 跨板梁梁高 0
52m,采用先张法预应力混凝土空心板梁,共 68 片(其中含边板 4 片),16m 跨板梁采用先张法预应力混凝土空心板,梁高为 0
82m,共 34 片(其中含边板 2 片)
2、下部结构纵六河桥下部结构:桥台为轻型桥台

桥台桩基采用申 800 钻孔灌注桩共 24 根;桥墩桩共 24 根,同桥台桩基深度 33 米,1#2#桥墩采用排架式柱式桥墩钢筋混凝土盖梁

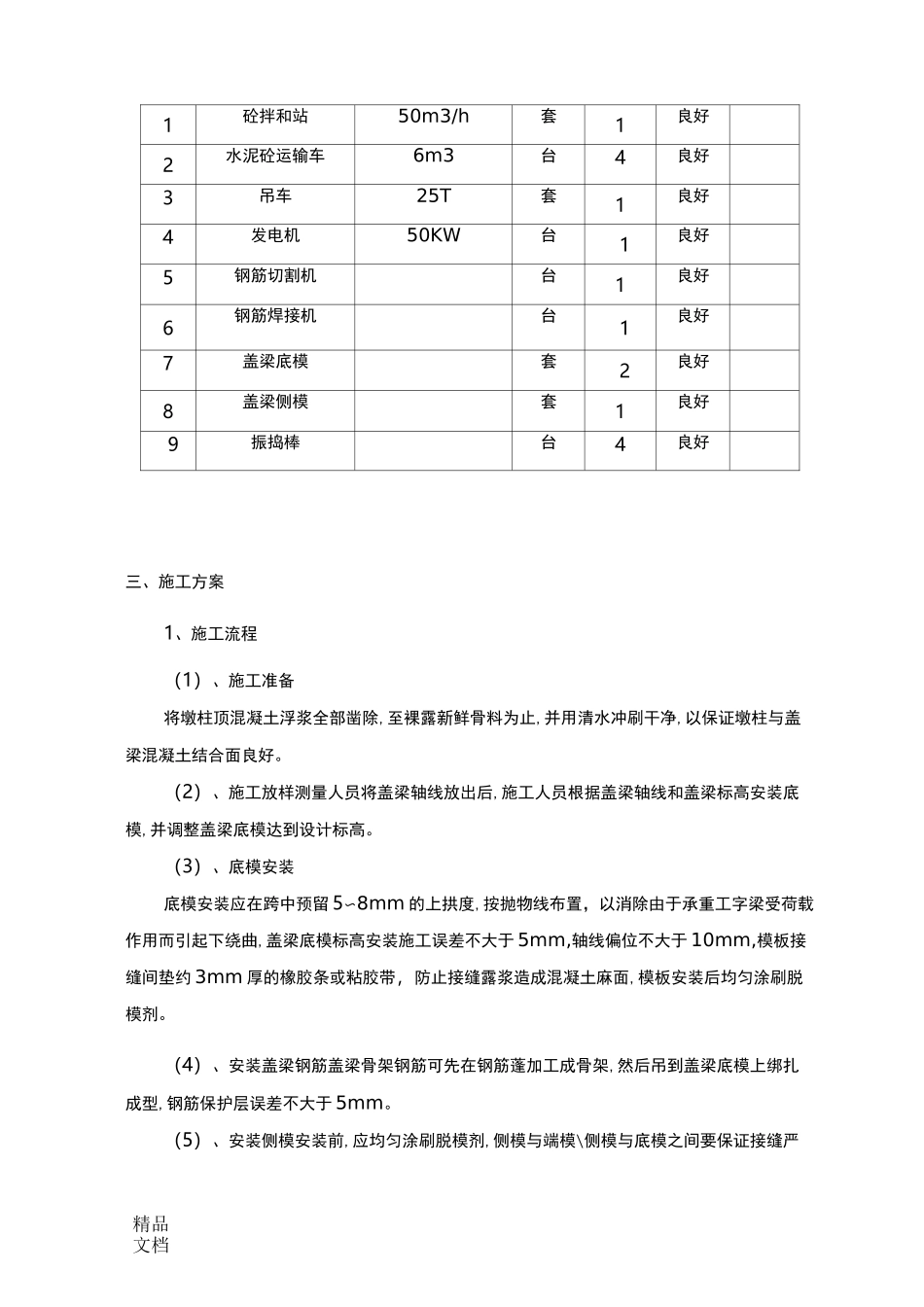

盖梁工程数量如下:项目C30 混凝土(m3)1 级钢筋(kg)II 级钢筋(kg)盖梁78677412738二、施工进度计划本工程计划从 2010 年 9 月 1 日开工,2010 年 10 月 20 日完工,其中1#墩盖梁:2010 年 9 月 1 日—2010 年 9 月 20 日2#墩盖梁:2010 年 9 月 30 日—2010 年 10 月 20 日1、用于本工程的机械设备见下表序号名称规格或型号单位数量状况备注精品文档1砼拌和站50m3/h套1良好2水泥砼运输车6m3台4良好3吊车25T套1良好4发电机50KW台1良好5钢筋切割机台1良好6钢筋焊接机台1良好7盖梁底模套2良好8盖梁侧模套1良好9振捣棒台4良好三、施工方案1、施工流程(1)、施工准备将墩柱顶混凝土浮浆全部凿除,至裸露新鲜骨料为止,并用清水冲刷干净,以保证墩柱与盖
