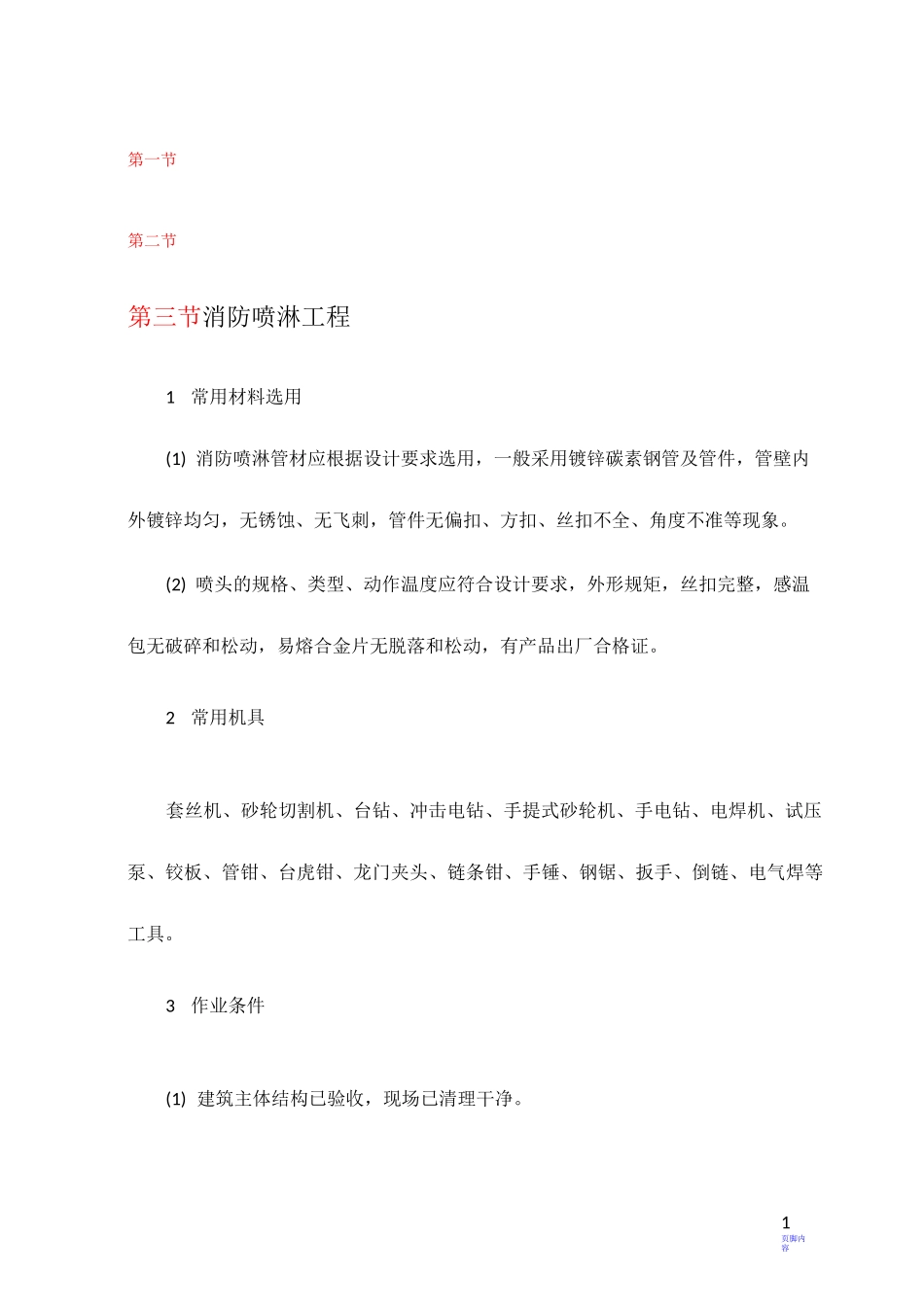

1页脚内容第一节第二节第三节消防喷淋工程1常用材料选用(1) 消防喷淋管材应根据设计要求选用,一般采用镀锌碳素钢管及管件,管壁内外镀锌均匀,无锈蚀、无飞刺,管件无偏扣、方扣、丝扣不全、角度不准等现象。(2) 喷头的规格、类型、动作温度应符合设计要求,外形规矩,丝扣完整,感温包无破碎和松动,易熔合金片无脱落和松动,有产品出厂合格证。2常用机具套丝机、砂轮切割机、台钻、冲击电钻、手提式砂轮机、手电钻、电焊机、试压泵、铰板、管钳、台虎钳、龙门夹头、链条钳、手锤、钢锯、扳手、倒链、电气焊等工具。3作业条件(1) 建筑主体结构已验收,现场已清理干净。2页脚内容(2) 管道安装所需要的基准线应测定并标明,如吊顶标高、地面标高、内隔墙位置线等。(3) 安装管道所需要的脚手架应由专业人员搭设完毕。(4) 检查管道支架、预留孔洞的位置、尺寸是否正确(5) 喷头安装按建筑装修图确定位置,吊顶龙骨安装完,按吊顶材料厚度确定喷头的标高。封吊顶时按喷头预留位置在顶板上开孔。4 操作工艺(1) 工艺流程室内消防管道及设备安装的操作工艺流程:安装准备 f 干管安装 f 报警阀安装 f 立管安装 f喷洒分层干支管、消火栓及支管安装 f 水流指示器、消防水泵、高位水箱、水泵接合器安装 f管道试压 f 管道冲洗 f 喷头支管安装 f 系统综合试压及冲洗 f 节流装置安装 f喷头安装 f 系统通水试调节器(2) 安装准备3页脚内容1) 认真熟悉图纸,根据施工方案、技术、安全交底的具体措施选项用材料,测量尺寸,绘制草图,预制加工。2)核对有关专业图纸,查看各种管道的坐标、标高是否有交叉或排列位置不当,及时与设计人员研究解决,办理洽商手续。3) 检查管材、管件、阀门、设备及组件等是否符合设计要求和质量标准。4) 根据施工现场情况,安排合理的施工顺序,避免各工程交叉作业,互相干扰,影响施工。(3) 干管安装1) 喷洒管道一般要求使用镀锌钢管及管件,干管直径 100mm 以上,可采用碳素钢管或无缝钢管法兰连接,试压后做好标记拆下来再进行镀锌加工。需要拆装镀锌的管道应先安排施工,在镀锌前不允许刷油和污染管道。2) 喷洒消防系统干管采用法兰连接时,每根配管长度不宜超过 6m,直管段可把几根连接在一起,使用倒链安装,但不宜过长。也可调直后,编号依次顺序吊装,吊装时,应先吊起管道一端,待稳定后再吊起另一端。3) 管道连接紧固法兰时,应检查法兰端面是否干净,采用 3mm~5mm 的橡胶垫片。法...
