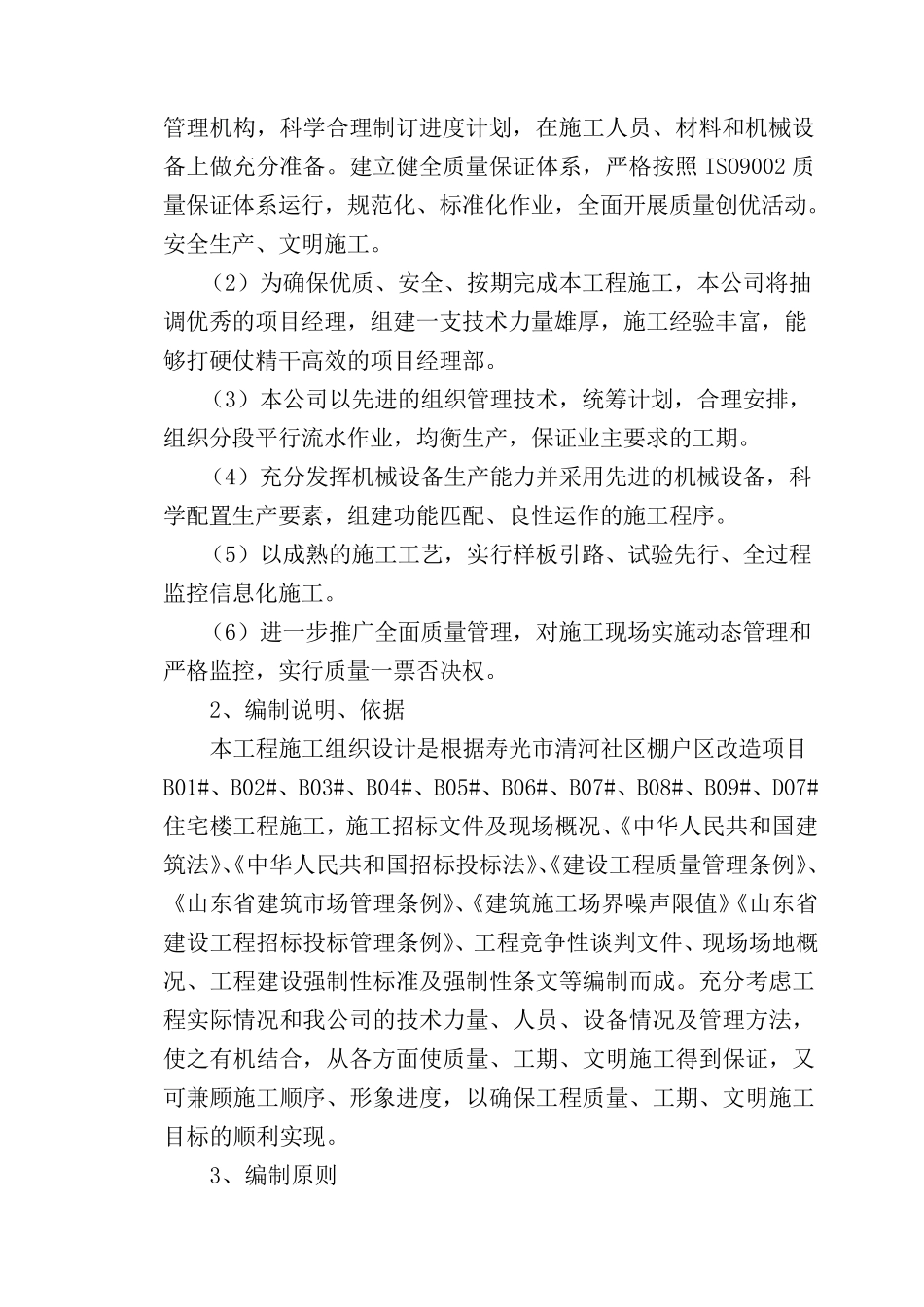

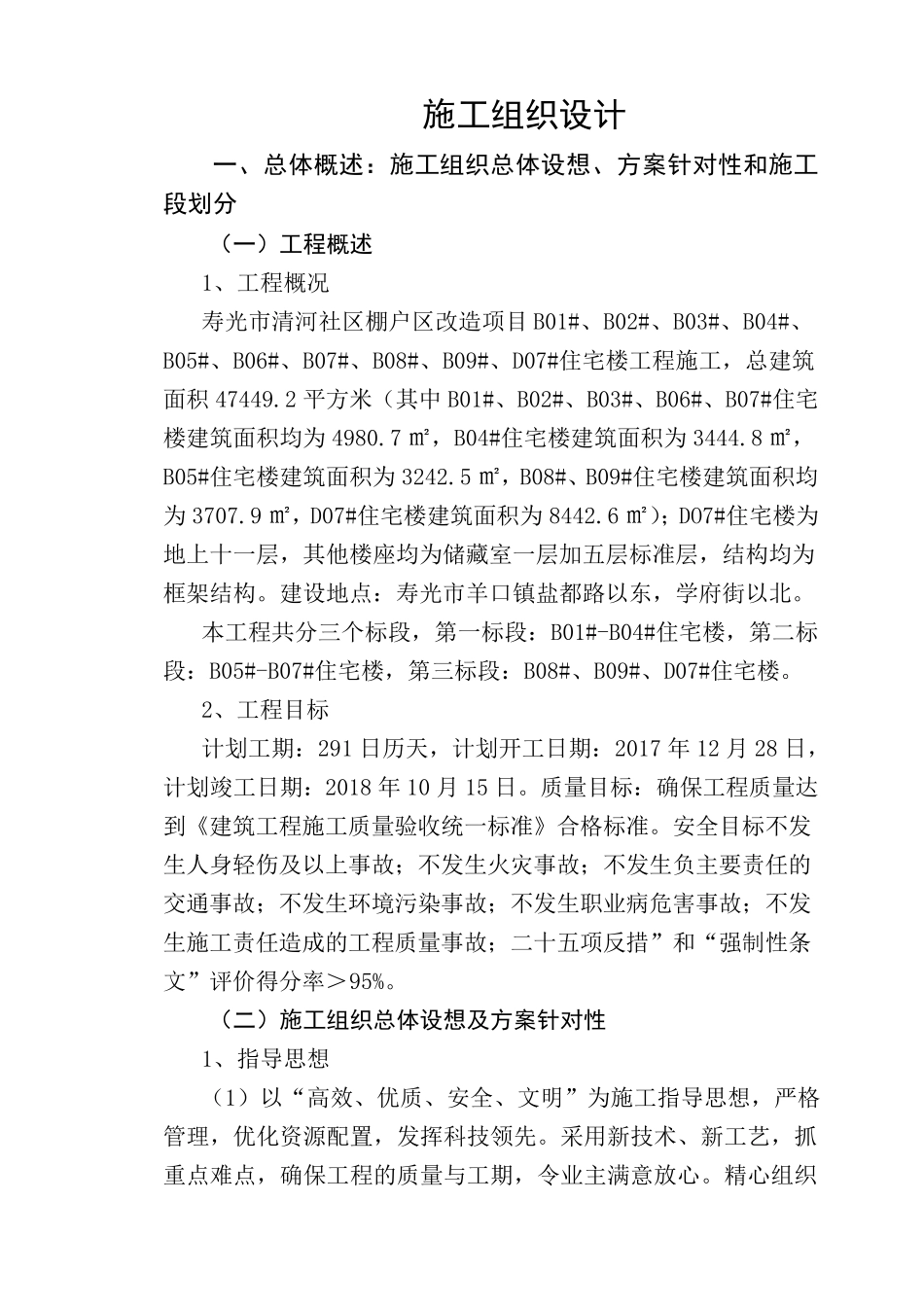

施工组织设计 一、总体概述:施工组织总体设想、方案针对性和施工段划分 (一)工程概述 1、 工 程 概 况 寿 光 市 清 河 社 区 棚 户 区 改 造 项 目 B01#、 B02#、 B03#、 B04#、B05#、 B06#、 B07#、 B08#、 B09#、 D07#住 宅 楼 工 程 施 工 , 总 建 筑面 积 47449
2 平 方 米 ( 其 中 B01#、 B02#、 B03#、 B06#、 B07#住 宅楼 建 筑 面 积 均 为 4980
7 ㎡ , B04#住 宅 楼 建 筑 面 积 为 3444
8 ㎡ ,B05#住 宅 楼 建 筑 面 积 为 3242
5 ㎡ , B08#、 B09#住 宅 楼 建 筑 面 积 均为 3707
9 ㎡ , D07#住 宅 楼 建 筑 面 积 为 8442
6 ㎡ ); DO7#住 宅 楼 为地 上 十 一 层 , 其 他 楼 座 均 为 储 藏 室 一 层 加 五 层 标 准 层 , 结 构 均 为框 架 结 构
建 设 地 点 : 寿 光 市 羊 口 镇 盐 都 路 以 东 , 学 府 街 以 北
本 工 程 共 分 三 个 标 段 , 第 一 标 段 : B01#-B04#住 宅 楼 , 第 二 标段 : B05#-B07#住 宅 楼 , 第 三 标 段 : B08#、 B09#、 D07#住 宅 楼
2、 工 程 目 标 计 划 工 期 : 291 日 历 天 , 计 划 开 工 日 期 : 2017 年 12 月 28 日 ,计 划 竣 工 日 期 : 2018 年 10 月 15 日
质 量 目 标 : 确 保 工 程 质 量 达到 《 建 筑 工 程 施 工 质 量 验 收 统 一 标 准 》 合 格 标 准
安 全 目 标 不 发生 人 身 轻 伤 及 以 上 事 故 ; 不
