基础设施单元及工程工艺设计 1
线圈敷设 1
施工准备工作 主要机具及构件 配备大于20kw柴油发电机或380v电源
配备大于7
5kw路面切割机,5mm和7mm直径500mm两种规格的路面切割片
配备压强大于0
4Mpa,气容量大于0
2m3的空气压缩机
必备的放样板、木工弹线、压线板、铲刀、扫把、铁锅、浇灌壶、液化气、照明设备等
10#、55#沥青若干
环氧树脂
现场准备 严禁在雨天或潮湿冰冻的路面上施工
根据设计安装车辆检测线圈的里程桩号,确定施工方位
清扫所需敷埋检测线圈的地域路面
根据路面切割图的坐标尺寸进行放样、划线、白色路面划线需用木工墨汁弹线
检验所划的线圈的几何尺寸是否合格
避免将环形线圈横跨在两块水泥板上或设置于沥青与水泥板交界面上
当路面有伸缩缝,线圈离缝距离要大于200mm
设置环形线圈的500mm范围内不应有金属物体
线圈定位避免在凹凸不平的路面上,遇到以上情况适当把线圈位置前移或后移

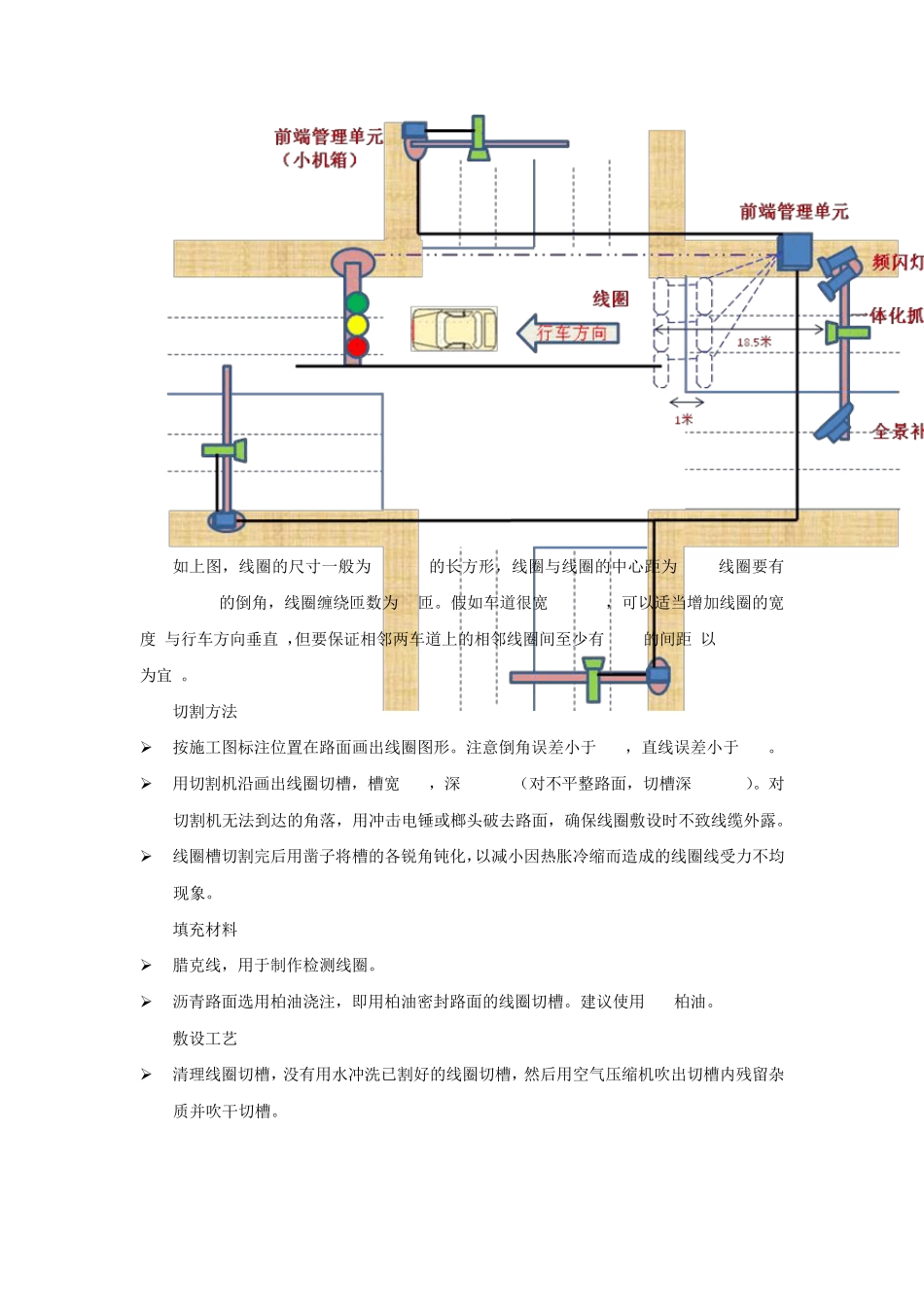

工艺要求 线圈规格 如上图,线圈的尺寸一般为2m*1m的长方形,线圈与线圈的中心距为1m, 线圈要有30cm*30cm的倒角,线圈缠绕匝数为3匝
假如车道很宽(>3
6m),可以适当增加线圈的宽度(与行车方向垂直),但要保证相邻两车道上的相邻线圈间至少有1
2m的间距(以 1
切割方法 按施工图标注位置在路面画出线圈图形
注意倒角误差小于 1cm,直线误差小于 1cm
用切割机沿画出线圈切槽,槽宽 8mm,深 8~10cm(对不平整路面,切槽深 8~12cm)
对切割机无法到达的角落,用冲击电锤或榔头破去路面,确保线圈敷设时不致线缆外露
线圈槽切割完后用凿子将槽的各锐角钝化,以减小因热胀冷缩而造成的线圈线受力不均现象
