龙门吊安装流程及注意事项施工工艺流程:1
施工方法及要求1
1作业准备及基础验收1
1 人员、场地、辅助起重机、工器具、检侧仪器、材料的准备均符合作业要求;1
2 基础验收包括以下内容:轨道基础能承受龙门吊工作状态和非工作状态的最大载荷
1 )跨度偏差 AS 在±10mm 内
2 )钢轨顶面高度差:钢轨运行顶面对理论高度的最大允差为土 10mm,同一截面两轨顶高度差<10mm,每 2m 长的测量高,其高低差<2mm
3 )钢轨直线度:对整个钢轨长度,其最大侧向直线度偏差为±10mm,每两米长钢轨所测侧向直线度为±lmm
4 )轨道接头:a)轨道接头处的高低差及侧向错位均<lmm
b)正常接头接缝 1-2mmo与另一侧轨道接头错开不小于 1
5m,在寒冷地区冬季施工应考虑温度缝隙,在单根钢轨长 10m 左右时可取 4-6mm 的接头缝隙
c)轨道接头必须垫在轨枕上
轨道接头两端必须采用不小于 10 扩跨接线可靠连接
5)轨道路基:碎石基础道渣厚度不小于 25cm,道碴粒径 20-40cm,含土址不大 20%,以保证对路基排水,透气和摩擦力的要求,碎石必须平整捣实,轨枕之间应添满碎石,严禁用河卵石代替碎石
路基外侧应开挖排水沟,保证路基无积水
6)轨道接地:起重机行驶轨道两端应设接地装置
轨道较长时每隔 20m 应补设一组接地装置,接地电阻不大于 4 欧
7)端部止挡:在距轨道两端钢轨不小于 lm 处,可靠地安装防止起重机出轨的止挡装置,止挡装置应使电缆在卷筒上至少保持有一圈的长度,并应符合以下要求:①有足够的强度;②高度不小于行走轮直径 2/3;③ 应有一定的缓冲作用

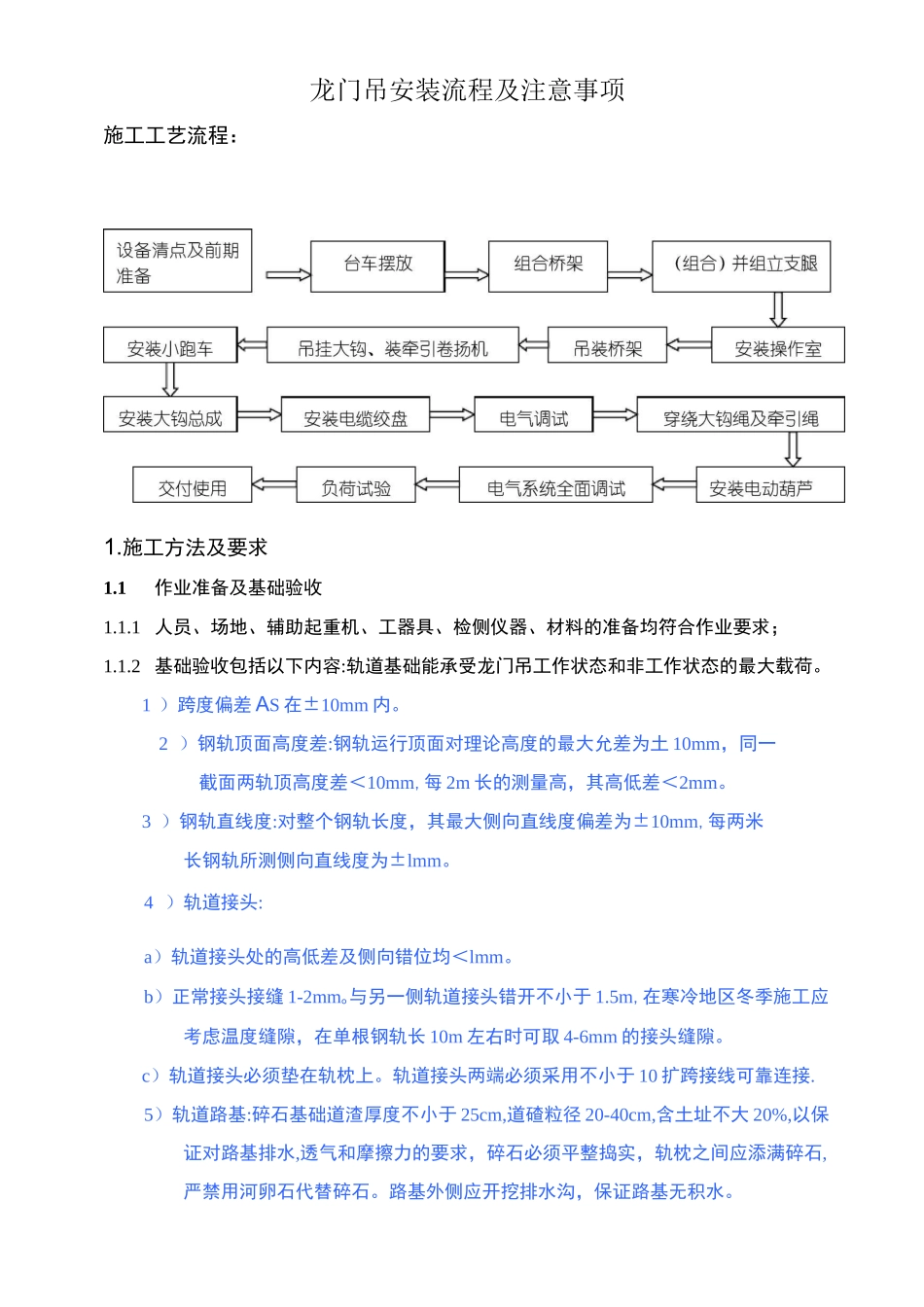

大车行走机构安装1
1 作业内容及工艺:1 )本工序主要包括安装场地的画线与布置、台车组件的安装等
此次组立行走机构组件共 2 套,用 40t 汽车吊完成吊装
2 )在选好的轨道段内画出起重机安装位
