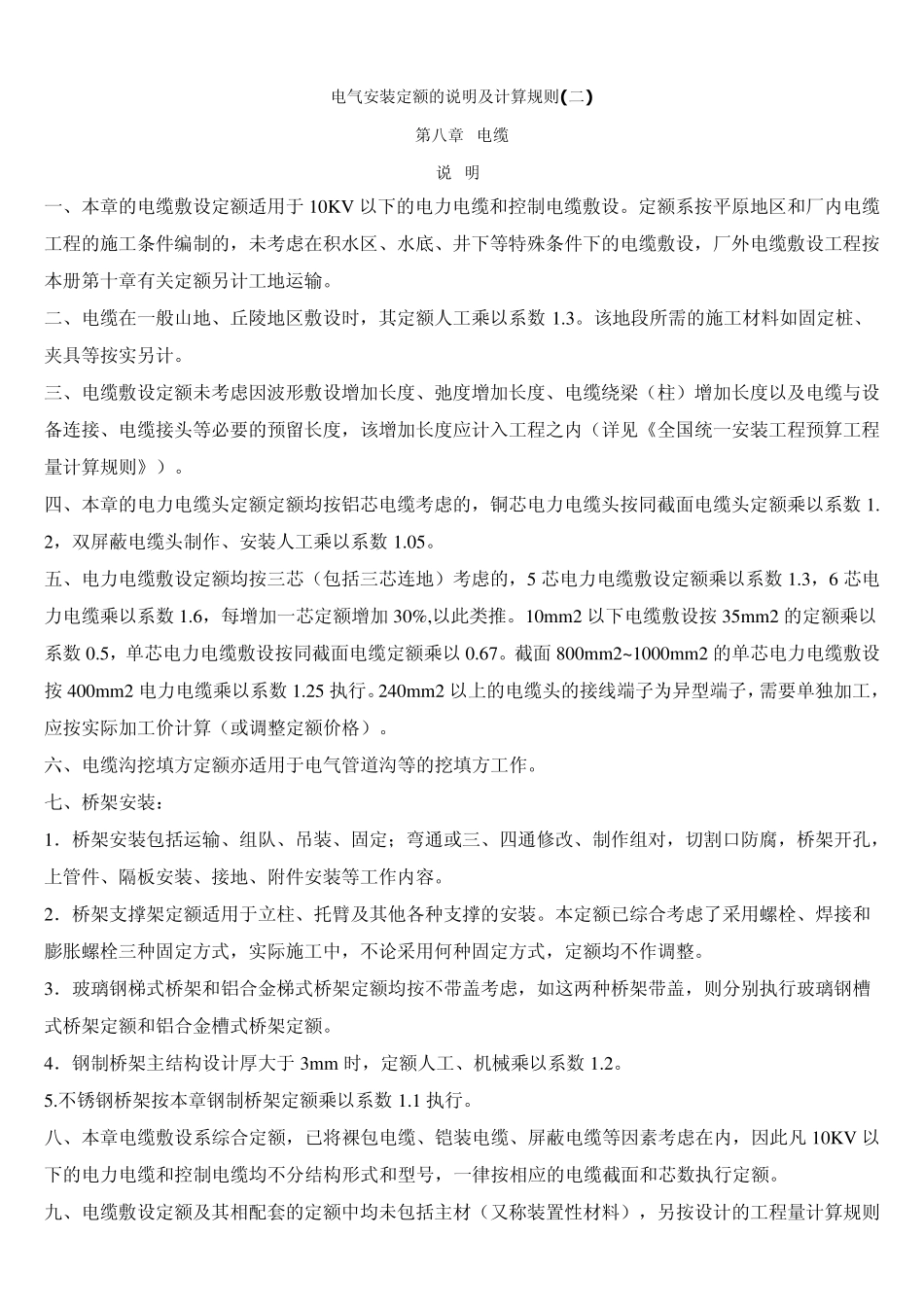

电气安装定额的说明及计算规则(二) 第八章 电缆 说 明 一、本章的电缆敷设定额适用于 10KV 以下的电力电缆和控制电缆敷设
定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输
二、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数 1
该地段所需的施工材料如固定桩、夹具等按实另计
三、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程之内(详见《全国统一安装工程预算工程量计算规则》)
四、本章的电力电缆头定额定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数 1
2,双屏蔽电缆头制作、安装人工乘以系数 1
五、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5 芯电力电缆敷设定额乘以系数 1
3,6 芯电力电缆乘以系数 1
6,每增加一芯定额增加 30%,以此类推
10mm2 以下电缆敷设按 35mm2 的定额乘以系数 0
5,单芯电力电缆敷设按同截面电缆定额乘以 0
截面 800mm2~1000mm2 的单芯电力电缆敷设按 400mm2 电力电缆乘以系数 1
240mm2 以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)
六、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作
七、桥架安装: 1.桥架安装包括运输、组队、吊装、固定;弯通或三、四通修改、制作组对,切割口防腐,桥架开孔,上管件、隔板安装、接地、附件安装等工作内容
2.桥架支撑架定额适用于立柱、托臂及其他各种支撑的安装
本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整
