电气管线预埋 5
1 工艺流程 5
2 材质要求 1、 钢管:管材壁厚符合设计及规范要求、壁厚均匀、焊缝均匀,无劈裂、砂眼、刺棱和凹瘪现象
具有材质检验报告及出厂合格证书
2、 接线盒:钢质灯头盒、开关盒、接线盒等应符合《建筑电气通用图集》(92DQ 系列)的要求,镀锌层无剥落,无变形开焊,敲落孔完整无缺,面板安装孔与地线焊接脚齐全,并有出厂合格证
3 施工方法 1、 本工程设计使用的焊接钢管施工前应集中进行管内壁除锈防腐处理,可以采用拖刷法或灌漆法进行
2、 将管子放在架子上,用圆形钢丝刷两头各绑一根钢丝穿入管内,站在管子两端的人来回拉动管内钢丝带动所绑物,把管内铁锈及小毛刺清理干净,换用棉丝或布条沾防锈漆在管内来回拉动,反复多次沾漆,直至使管内壁涂漆均施工准备 装配箱混凝土空心楼盖部位管路及末端点位深化设计(配合业主) 预制加工 定位画线 模板钻孔 接线盒安装 导管安装 检查验收 管盒清理 混凝土施工看护 油漆桶油漆桶焊管油漆收集槽绕轴向转动龙头塑料软管钢管架匀
3、 灌漆法 1:把钢管在架子上交错倾斜放置,用透明塑料软管将管子串接一体,在最上层管口处灌入防锈漆,有最下一层管口处自然排出至架下设置的油漆回收桶(槽)内,施工时注意管子倾斜角度不宜过大,以防油漆流动过快不能满管流动,造成管内壁刷漆不全面

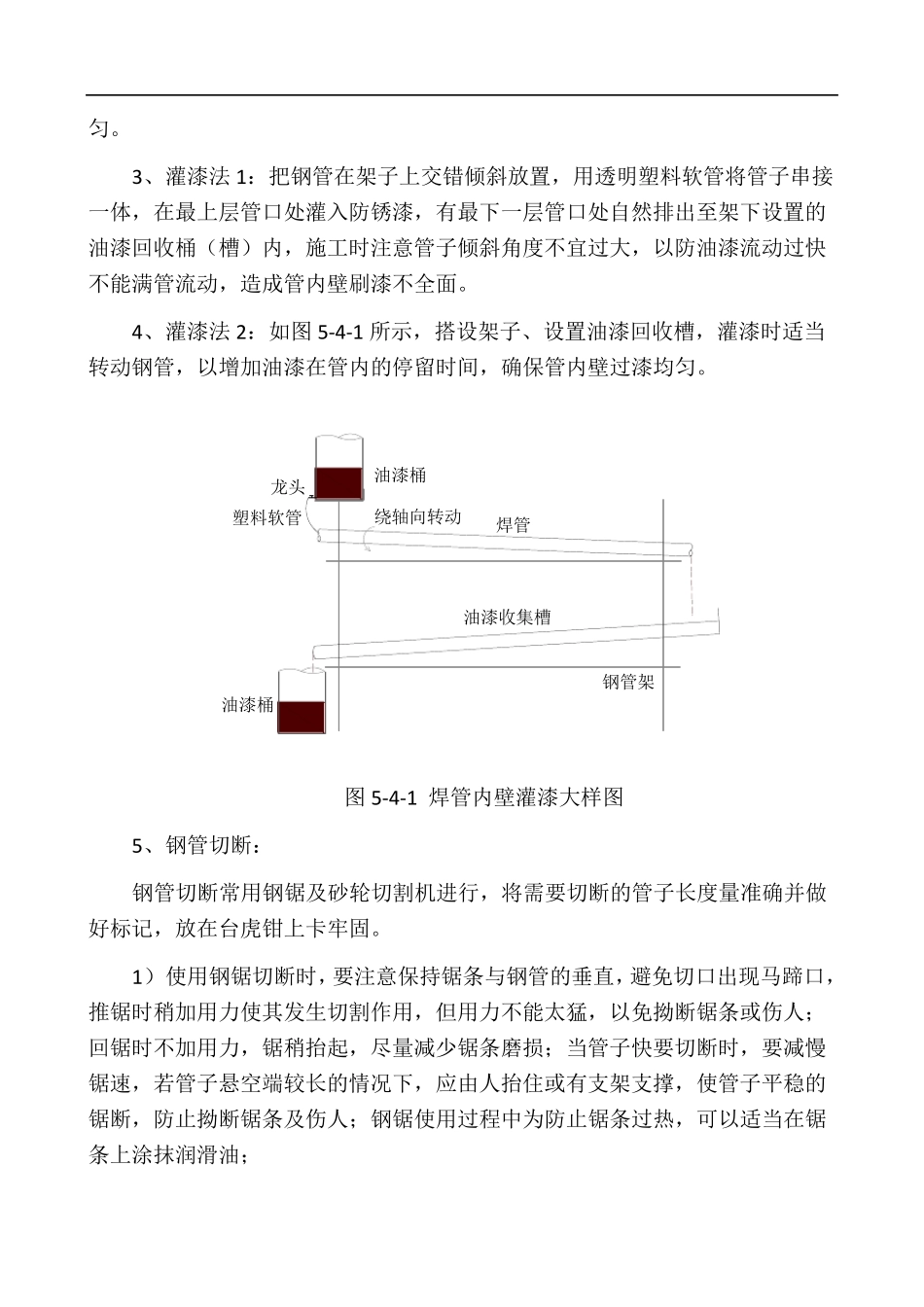

4、 灌漆法 2:如图 5-4-1 所示,搭设架子、设置油漆回收槽,灌漆时适当转动钢管,以增加油漆在管内的停留时间,确保管内壁过漆均匀
图 5-4-1 焊管内壁灌漆大样图 5、 钢管切断: 钢管切断常用钢锯及砂轮切割机进行,将需要切断的管子长度量准确并做好标记,放在台虎钳上卡牢固
1) 使用钢锯切断时,要注意保持锯条与钢管的垂直,避免切口出现马蹄口,推锯时稍加用力使其发生切割作用,但用力不能太猛,以免拗断锯条或伤人;回锯时不加用力,锯稍抬起,尽
