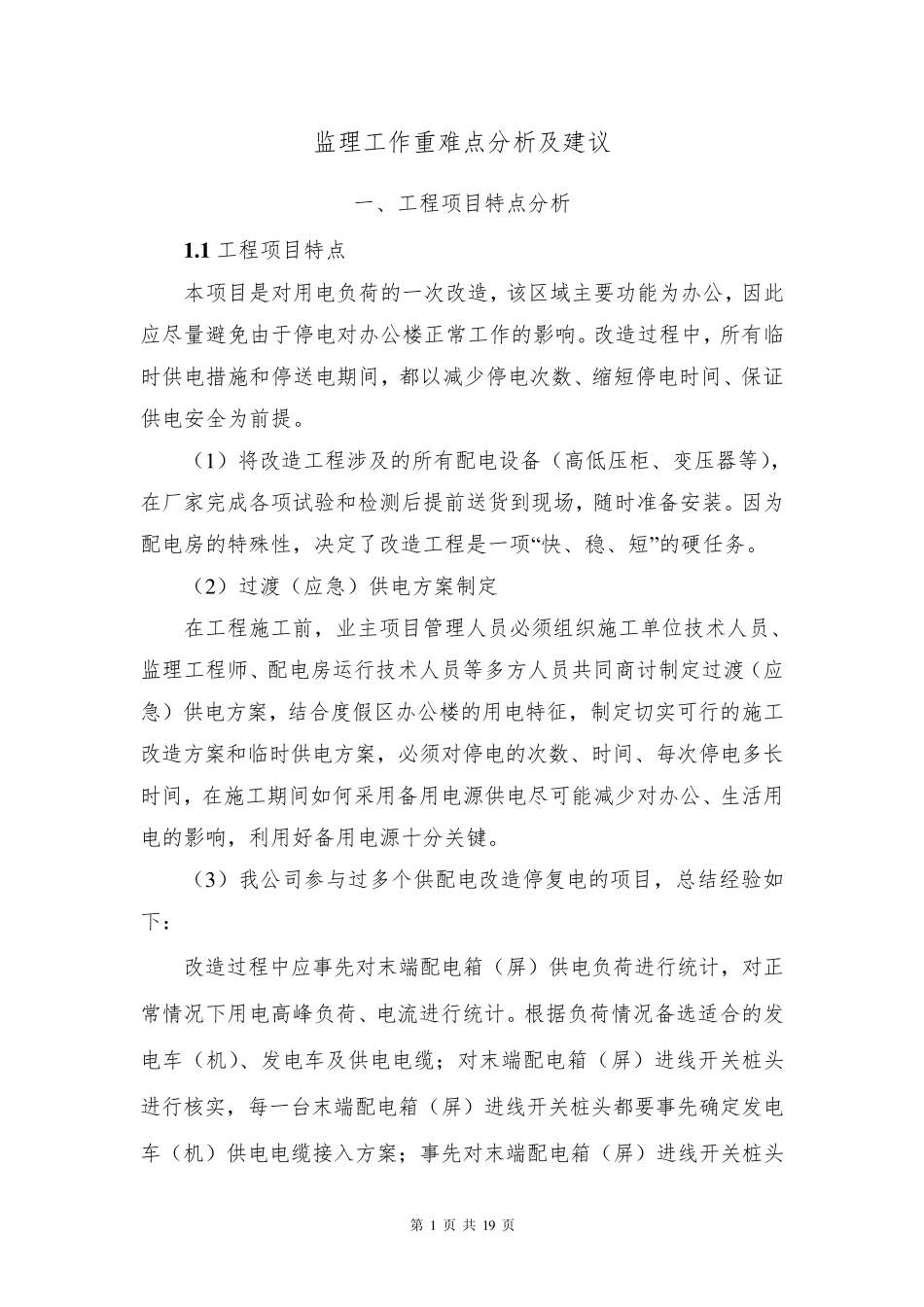

第 1 页 共 1 9 页 监理工作重难点分析及建议 一、工程项目特点分析 1
1 工程项目特点 本项目是对用电负荷的一次改造,该区域主要功能为办公,因此应尽量避免由于停电对办公楼正常工作的影响
改造过程中,所有临时供电措施和停送电期间,都以减少停电次数、缩短停电时间、保证供电安全为前提
(1 )将改造工程涉及的所有配电设备(高低压柜、变压器等),在厂家完成各项试验和检测后提前送货到现场,随时准备安装
因为配电房的特殊性,决定了改造工程是一项“快、稳、短”的硬任务
(2 )过渡(应急)供电方案制定 在工程施工前,业主项目管理人员必须组织施工单位技术人员、监理工程师、配电房运行技术人员等多方人员共同商讨制定过渡(应急)供电方案,结合度假区办公楼的用电特征,制定切实可行的施工改造方案和临时供电方案,必须对停电的次数、时间、每次停电多长时间,在施工期间如何采用备用电源供电尽可能减少对办公、生活用电的影响,利用好备用电源十分关键
(3 )我公司参与过多个供配电改造停复电的项目,总结经验如下: 改造过程中应事先对末端配电箱(屏)供电负荷进行统计,对正常情况下用电高峰负荷、电流进行统计
根据负荷情况备选适合的发电车(机)、发电车及供电电缆;对末端配电箱(屏)进线开关桩头进行核实,每一台末端配电箱(屏)进线开关桩头都要事先确定发电车(机)供电电缆接入方案;事先对末端配电箱(屏)进线开关桩头 第 2 页 共 1 9 页 进行相位、相序核对,并事先对桩头相位进行标识
事先对发电车(机)供电电缆相位进行标识
发电车(机)对末端配电箱(屏)进行转供电时,按事先标识好的相位、相序搭接,严禁搭错相位
发电车(机)对末端配电箱(屏)进行转供电时,用相序表测量相位、相序正确,用万表测量电压在允可偏差范围内;对发电车(机)供电电缆的敷设路径、敷设方式进行设定,并取得医院同意
在楼梯间等小空间区域,
