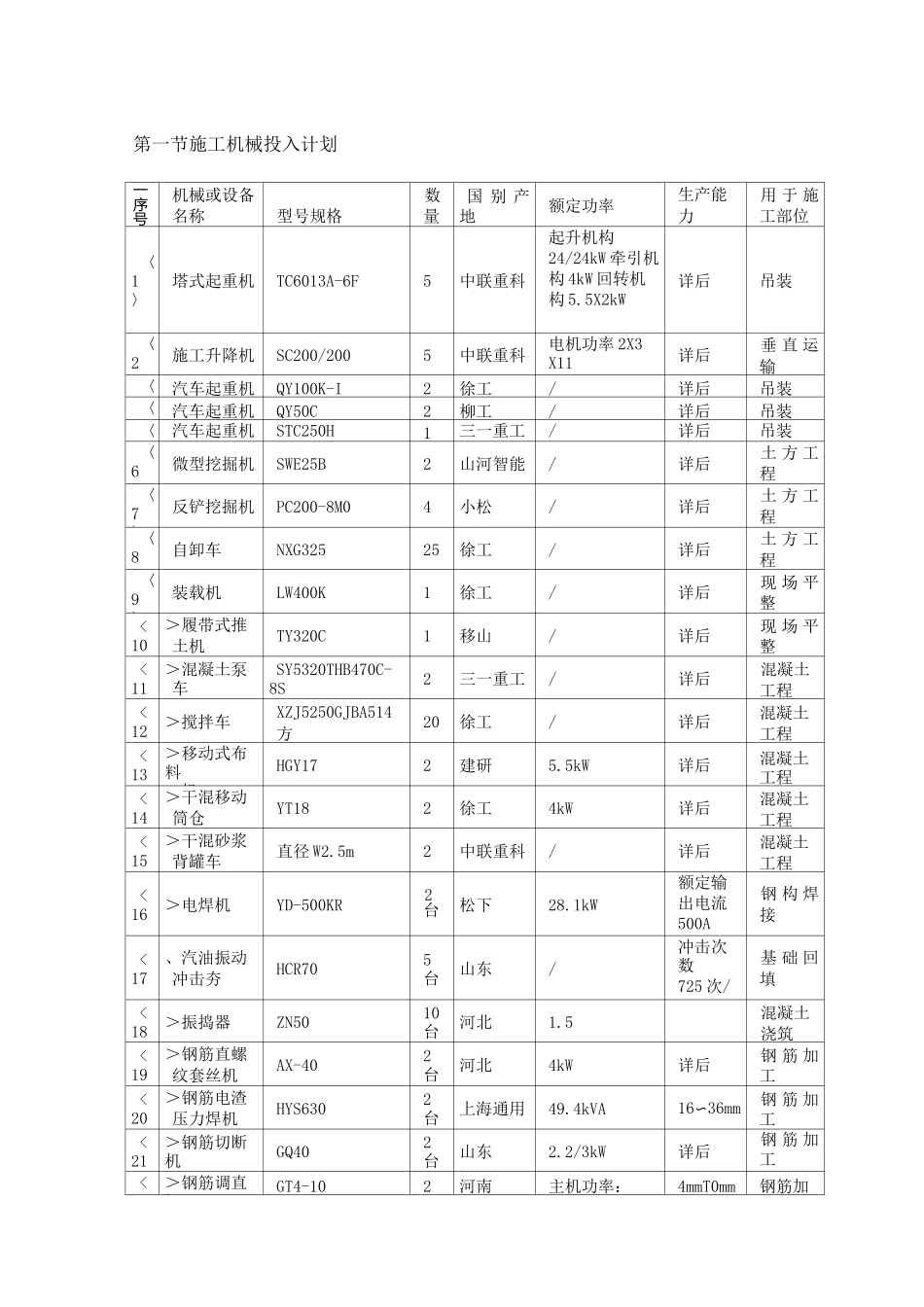

第一节施工机械投入计划一序号机械或设备名称型号规格数量国 别 产地额定功率生产能力用 于 施工部位〈1〉塔式起重机TC6013A-6F5中联重科起升机构24/24kW 牵引机构 4kW 回转机构 5.5X2kW详后吊装〈2〉施工升降机SC200/2005中联重科电机功率 2X3X11详后垂 直 运输〈3汽车起重机QY100K-I2徐工/详后吊装〈4汽车起重机QY50C2柳工/详后吊装〈5汽车起重机STC250H1三一重工/详后吊装〈6〉微型挖掘机SWE25B2山河智能/详后土 方 工程〈7〉反铲挖掘机PC200-8M04小松/详后土 方 工程〈8〉自卸车NXG32525徐工/详后土 方 工程〈9〉装载机LW400K1徐工/详后现 场 平整<10>履带式推土机TY320C1移山/详后现 场 平整<11>混凝土泵车SY5320THB470C-8S2三一重工/详后混凝土工程<12>搅拌车XZJ5250GJBA514方20徐工/详后混凝土工程<13>移动式布料>机HGY172建研5.5kW详后混凝土工程<14>干混移动筒仓YT182徐工4kW详后混凝土工程<15>干混砂浆背罐车直径 W2.5m2中联重科/详后混凝土工程<16>电焊机YD-500KR2台松下28.1kW额定输出电流500A钢 构 焊接<17、汽油振动冲击夯HCR705台山东/冲击次数725 次/分基 础 回填<18>振捣器ZN5010台河北1.5混凝土浇筑<19>钢筋直螺纹套丝机AX-402台河北4kW详后钢 筋 加工<20>钢筋电渣压力焊机HYS6302台上海通用49.4kVA16〜36mm钢 筋 加工<21>钢筋切断机GQ402台山东2.2/3kW详后钢 筋 加工<22>钢筋调直切GT4-102河南主机功率:4mmT0mm钢筋加一序号机械或设备名称型号规格数量国别产地额定功率生产能力用于施工部位断机台5.5kW压辊电机功率:1.5KW调直速度:40m/分工第二节项目机械设备管理<1>对进场的机械设备必须进行安装验收,并做到资料齐全准确。进入现场的机械设备在使用中应做好维护和管理。<2>项目经理部采取技术、经济、组织、合同措施保证施工机械设备合理使用,提高施工机械设备的使用效率,用养结合,降低项目的机械使用成本。<3>机械设备操作人员持证上岗、实行岗位责任制,严格按照操作规范作业,搞好班组核算,加强考核和激励。第三节施工要求及注意事项一、土建工程施工注意事项<1>本工程质量要求高。过程管理按照现场要求 100%测量,不合格部分 10 天内 100%整改完毕。维修的合格率以及一次维修成功率达到 95%以上。<2>主体施工过程中,为便于质量控制,将外檐窗口、内檐窗口弹出控制外檐窗口的水平及垂直控制线,控制线与窗口间距 100mm,便于随时调整洞口位置,保证窗口在...
