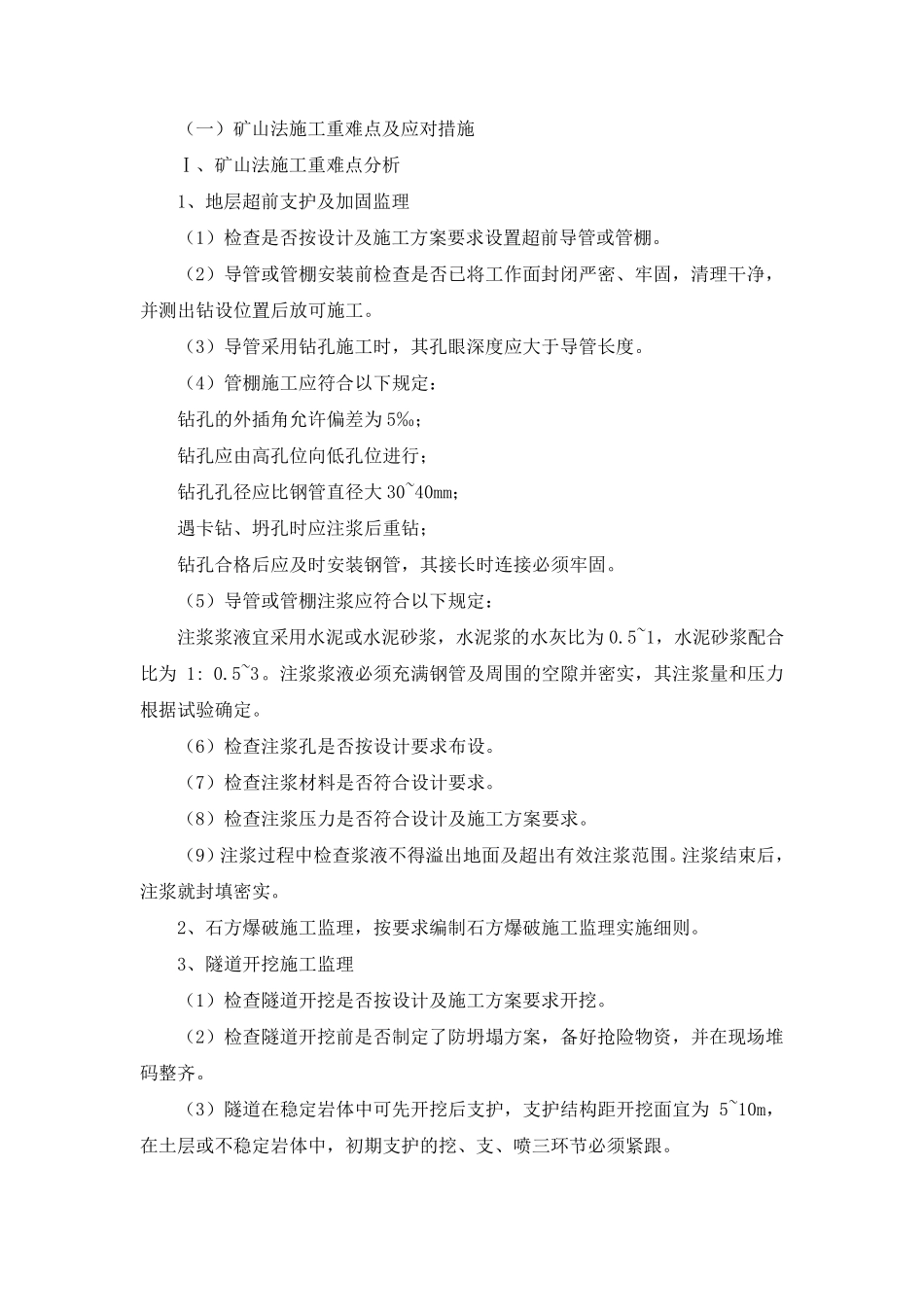

(一)矿山法施工重难点及应对措施 Ⅰ、矿山法施工重难点分析 1、地层超前支护及加固监理 (1)检查是否按设计及施工方案要求设置超前导管或管棚
(2)导管或管棚安装前检查是否已将工作面封闭严密、牢固,清理干净,并测出钻设位置后放可施工
(3)导管采用钻孔施工时,其孔眼深度应大于导管长度
(4)管棚施工应符合以下规定: 钻孔的外插角允许偏差为5‰; 钻孔应由高孔位向低孔位进行; 钻孔孔径应比钢管直径大30~40mm; 遇卡钻、坍孔时应注浆后重钻; 钻孔合格后应及时安装钢管,其接长时连接必须牢固
(5)导管或管棚注浆应符合以下规定: 注浆浆液宜采用水泥或水泥砂浆,水泥浆的水灰比为0
5~1,水泥砂浆配合比为1: 0
注浆浆液必须充满钢管及周围的空隙并密实,其注浆量和压力根据试验确定
(6)检查注浆孔是否按设计要求布设
(7)检查注浆材料是否符合设计要求
(8)检查注浆压力是否符合设计及施工方案要求
(9)注浆过程中检查浆液不得溢出地面及超出有效注浆范围
注浆结束后,注浆就封填密实
2、石方爆破施工监理,按要求编 制 石方爆破施工监理实施细 则
3、隧 道 开 挖 施工监理 (1)检查隧 道 开 挖 是否按设计及施工方案要求开 挖
(2)检查隧 道 开 挖 前是否制 定了 防 坍塌 方案,备 好 抢 险 物 资 ,并在 现 场 堆码 整 齐
(3)隧 道 在 稳 定岩 体 中可先 开 挖 后支护,支护结构 距 开 挖 面宜为5~10m,在 土 层或不稳 定岩 体 中,初 期 支护的挖 、支、喷 三 环 节 必须紧 跟

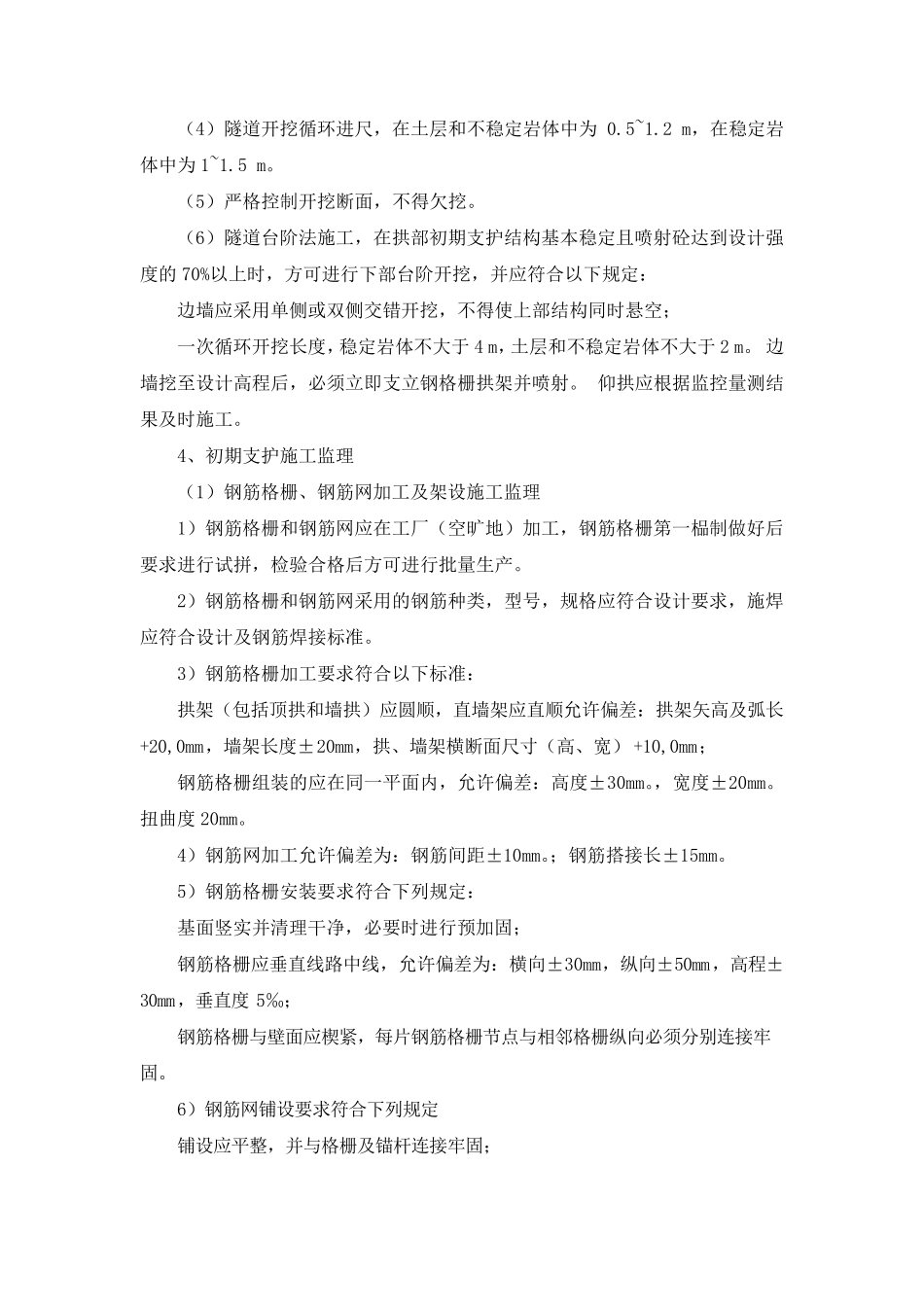

( 4) 隧 道 开 挖 循 环 进 尺 , 在 土 层 和 不 稳 定 岩 体 中 为0
2 m, 在 稳 定 岩体 中 为 1~1

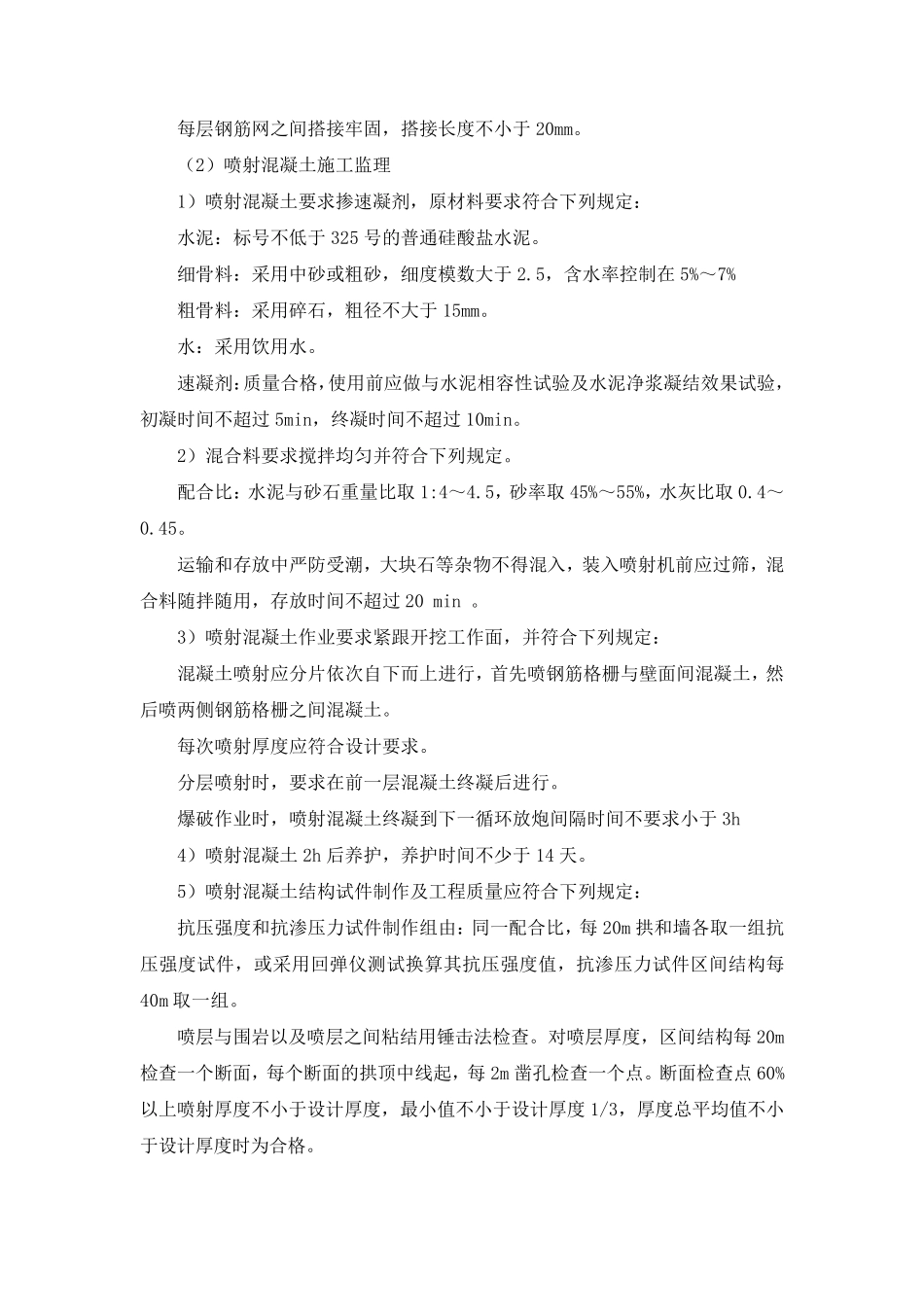

( 5) 严 格 控 制 开 挖 断 面 , 不 得 欠 挖
