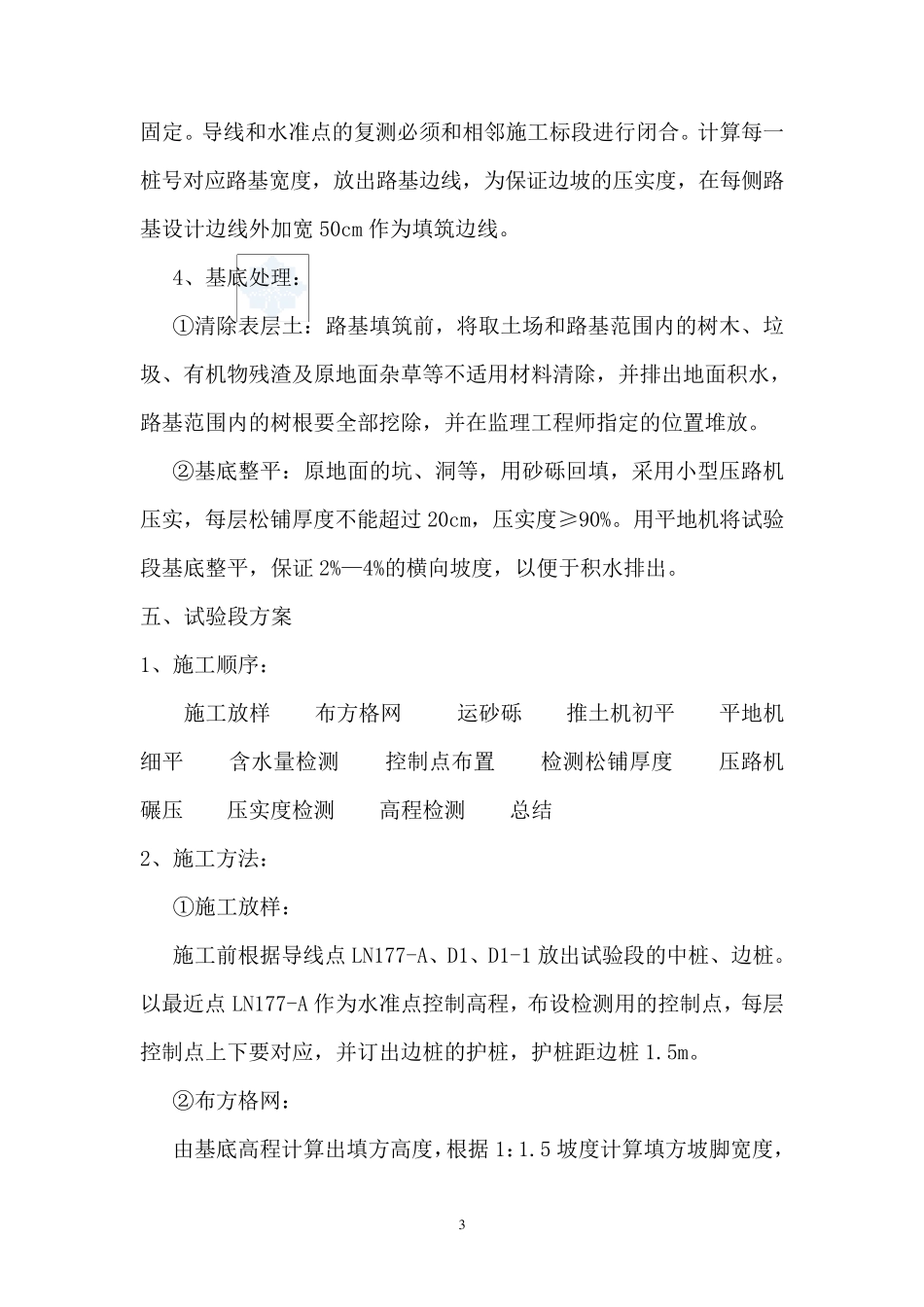

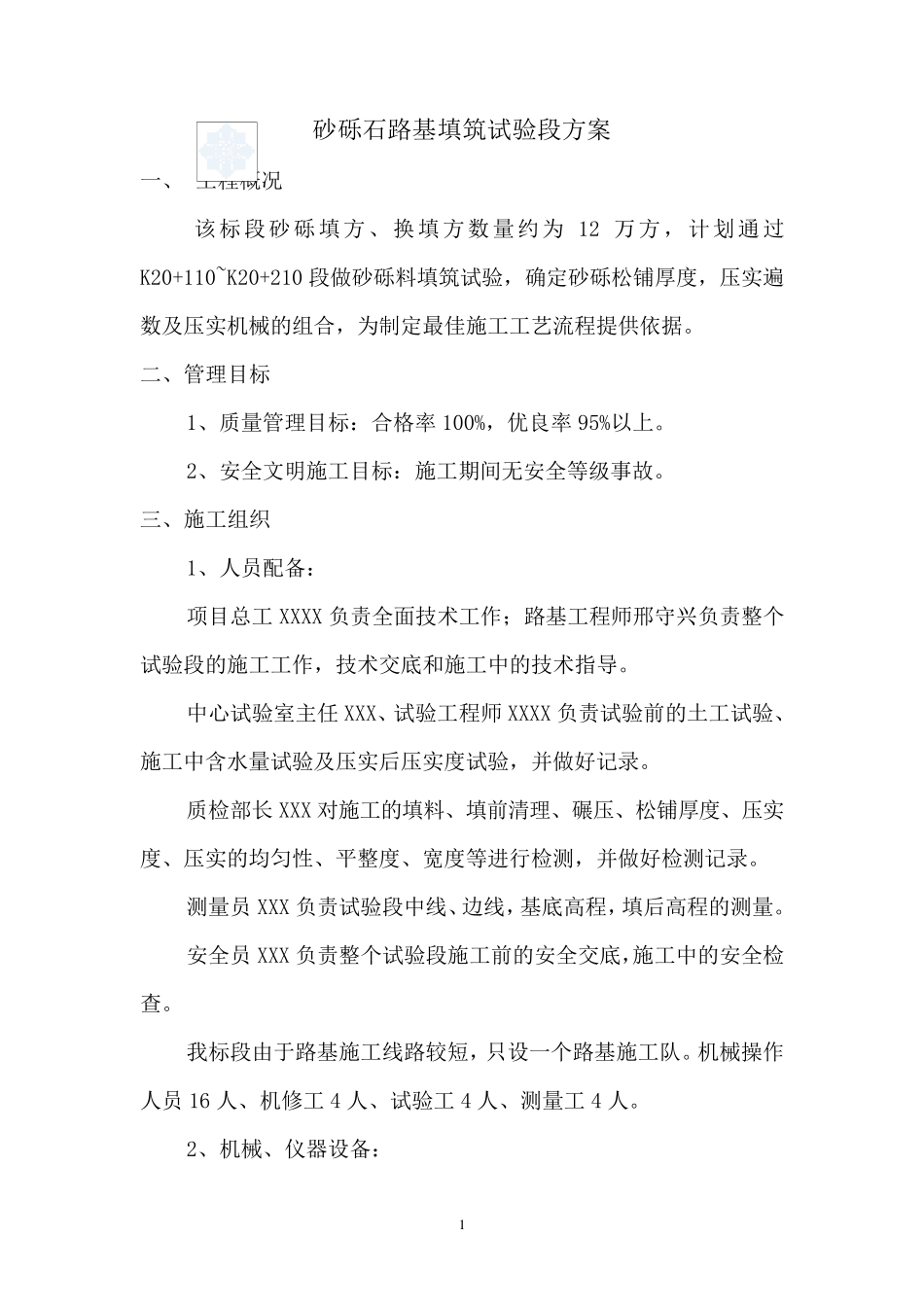

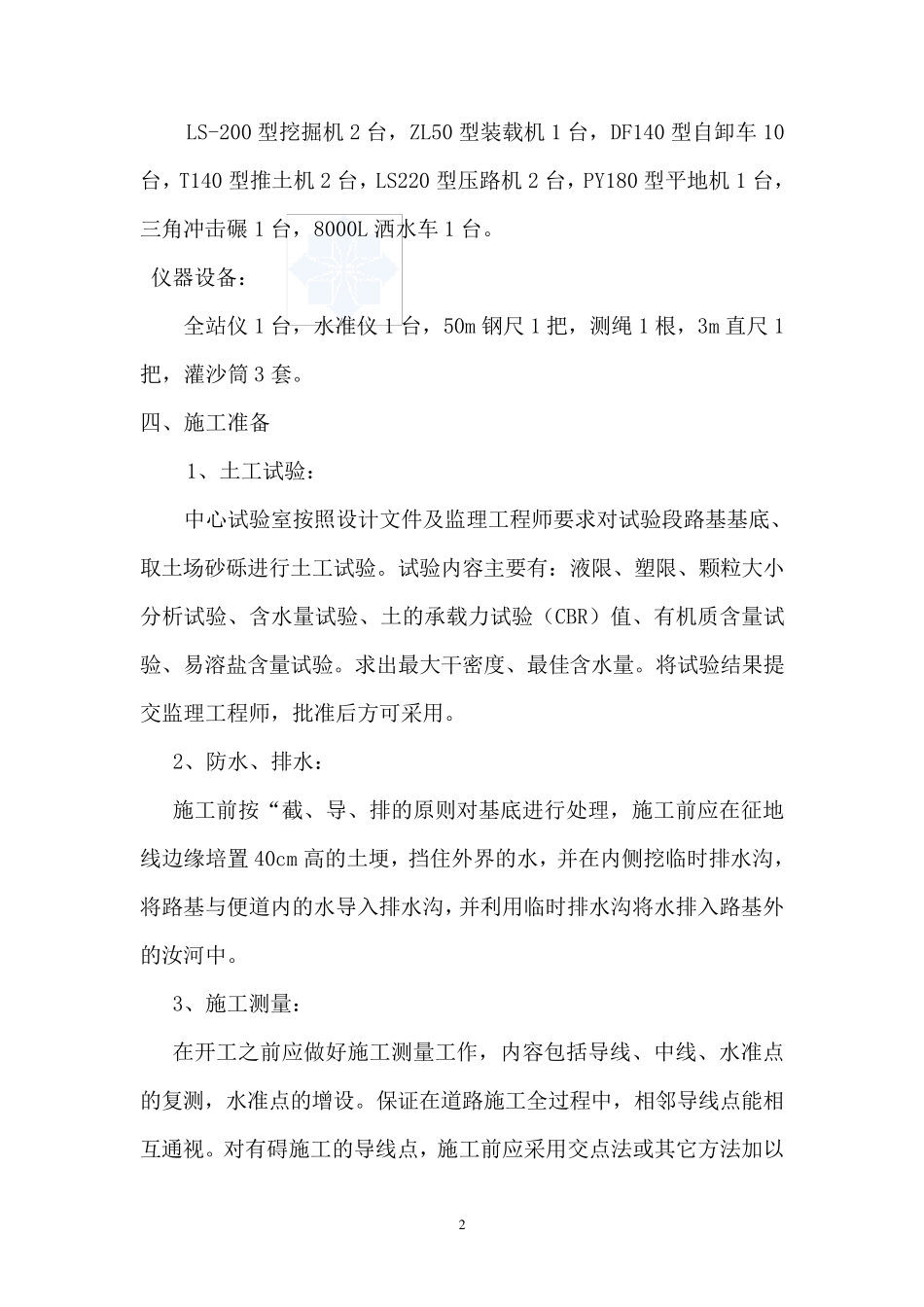

1 砂砾石路基填筑试验段方案 一、 工程概况 该标段砂砾填方、换填方数量约为 12 万方,计划通过K20+110~K20+210 段做砂砾料填筑试验,确定砂砾松铺厚度,压实遍数及压实机械的组合,为制定最佳施工工艺流程提供依据。 二、管理目标 1、质量管理目标:合格率 100%,优良率 95%以上。 2、安全文明施工目标:施工期间无安全等级事故。 三、施工组织 1、人员配备: 项目总工 XXXX 负责全面技术工作;路基工程师邢守兴负责整个试验段的施工工作,技术交底和施工中的技术指导。 中心试验室主任 XXX、试验工程师 XXXX 负责试验前的土工试验、施工中含水量试验及压实后压实度试验,并做好记录。 质检部长 XXX 对施工的填料、填前清理、碾压、松铺厚度、压实度、压实的均匀性、平整度、宽度等进行检测,并做好检测记录。 测量员 XXX 负责试验段中线、边线,基底高程,填后高程的测量。 安全员 XXX 负责整个试验段施工前的安全交底,施工中的安全检查。 我标段由于路基施工线路较短,只设一个路基施工队。机械操作人员 16 人、机修工 4 人、试验工 4 人、测量工 4 人。 2、机械、仪器设备: 2 LS-200 型挖掘机2 台,ZL50 型装载机1 台,DF140 型自卸车10台,T140 型推土机2 台,LS220 型压路机2 台,PY180 型平地机1 台,三角冲击碾1 台,8000L 洒水车1 台。 仪器设备: 全站仪1 台,水准仪1 台,50m 钢尺1 把,测绳1 根,3m 直尺1把,灌沙筒3 套。 四、施工准备 1、土工试验: 中心试验室按照设计文件及监理工程师要求对试验段路基基底、取土场砂砾进行土工试验。试验内容主要有:液限、塑限、颗粒大小分析试验、含水量试验、土的承载力试验(CBR)值、有机质含量试验、易溶盐含量试验。求出最大干密度、最佳含水量。将试验结果提交监理工程师,批准后方可采用。 2、防水、排水: 施工前按“截、导、排的原则对基底进行处理,施工前应在征地线边缘培置40cm 高的土埂,挡住外界的水,并在内侧挖临时排水沟,将路基与便道内的水导入排水沟,并利用临时排水沟将水排入路基外的汝河中。 3、施工测量: 在开工之前应做好施工测量工作,内容包括导线、中线、水准点的复 测,水准点的增 设。保 证 在道路施工全过 程中,相 邻 导线点能 相互 通 视 。对有碍 施工的导线点,施工前应采用交点法 或 其 它 方法 加 以 3 固 定 。 导 线 和 水 准 点 的 复 ...
