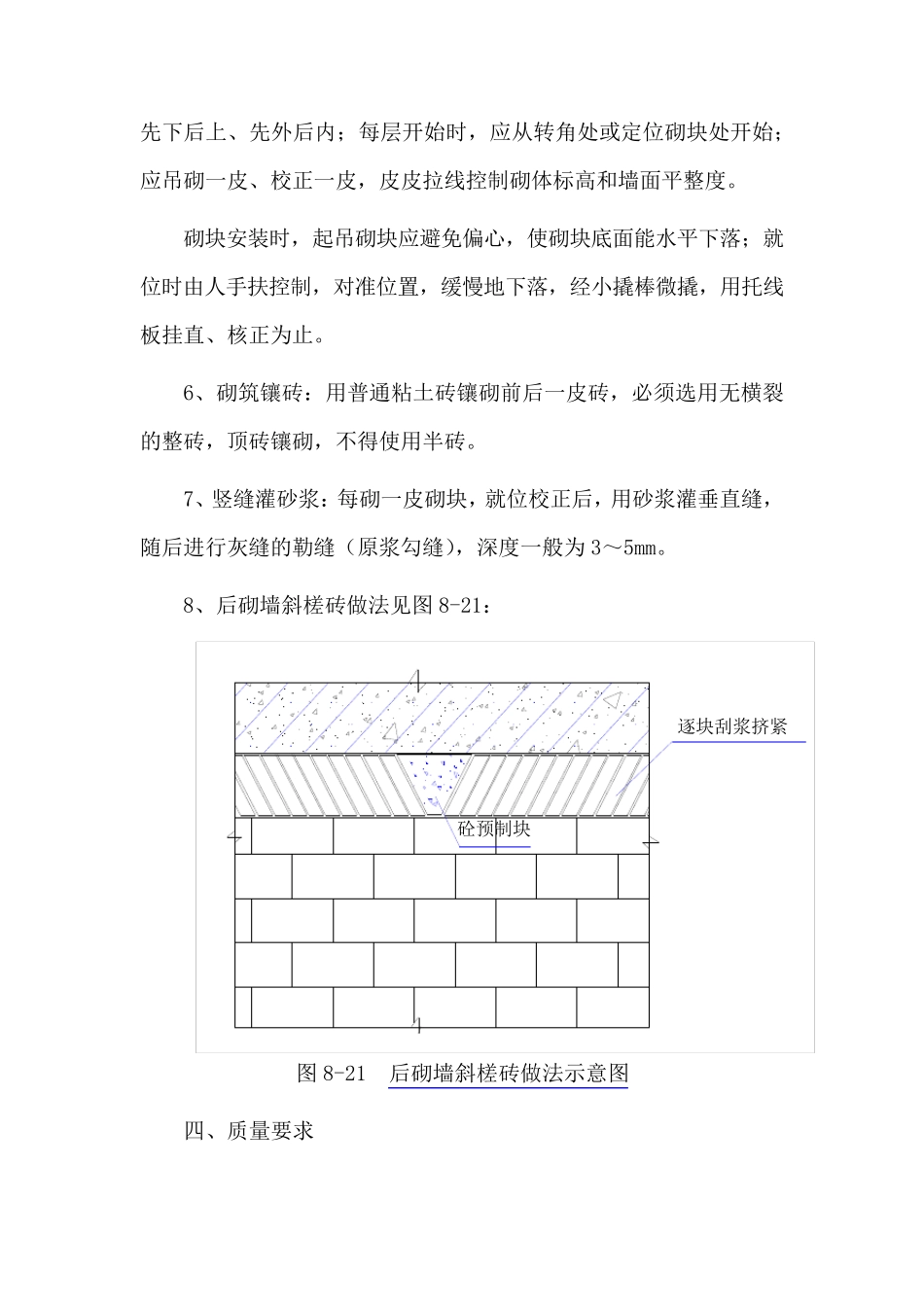

砌体工程 一、材料准备 根据材料需求计划,保证砖、水泥、砂及时供应
砖、水泥应有出厂合格证及复验单,强度等性能应满足设计要求
二、工艺流程 配合比申请→材料试验→放线→墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→砌块浇水→校正→砂筑镶砖→竖缝灌砂浆→勒缝 三、施工工艺 1、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线
2、砌块排列:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下: (1)、砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块
(2)、砌块排列应从地基或基础面、±0
00 面排列,排列时尽可能采用主规格的砌块,砌体中主规格砌块应占总量的75%~80%
(3)、砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于 150mm,如果搭错缝长度满足不了规定的压搭要求,应采取压砌钢筋网片的措施,具体构造按设计规定
(4)、 外 墙 转 角 及 纵 横 墙 交 接 处 , 应 将 砌 块 分 皮 咬 槎 , 交 错 搭 砌 ,如 果 不 能 咬 槎 时 , 按 设 计 要 求 采 取 其 它 的 构 造 措 施 ; 砌 体 垂 直 缝 与 门窗 洞 口 边 线 应 避 开 同 缝 , 且 不 得 采 用 砖 镶 砌
(5)、 砌 体 水 平 灰 缝 厚 度 一 般 为15mm, 如 果 加 钢 筋 网 片 的 砌 体 ,水 平 灰 缝 厚 度 为 20~ 25mm, 垂 直 灰 缝 宽 度 为 20mm
大 于 30mm 的 垂 直缝 , 应 用 C20 的 细 石 混 凝 土 灌 实
(6)、 砌 块 排 列 尽 量 不 镶 砖 或 少 镶 砖 , 必 须 镶 砖 时 ,
