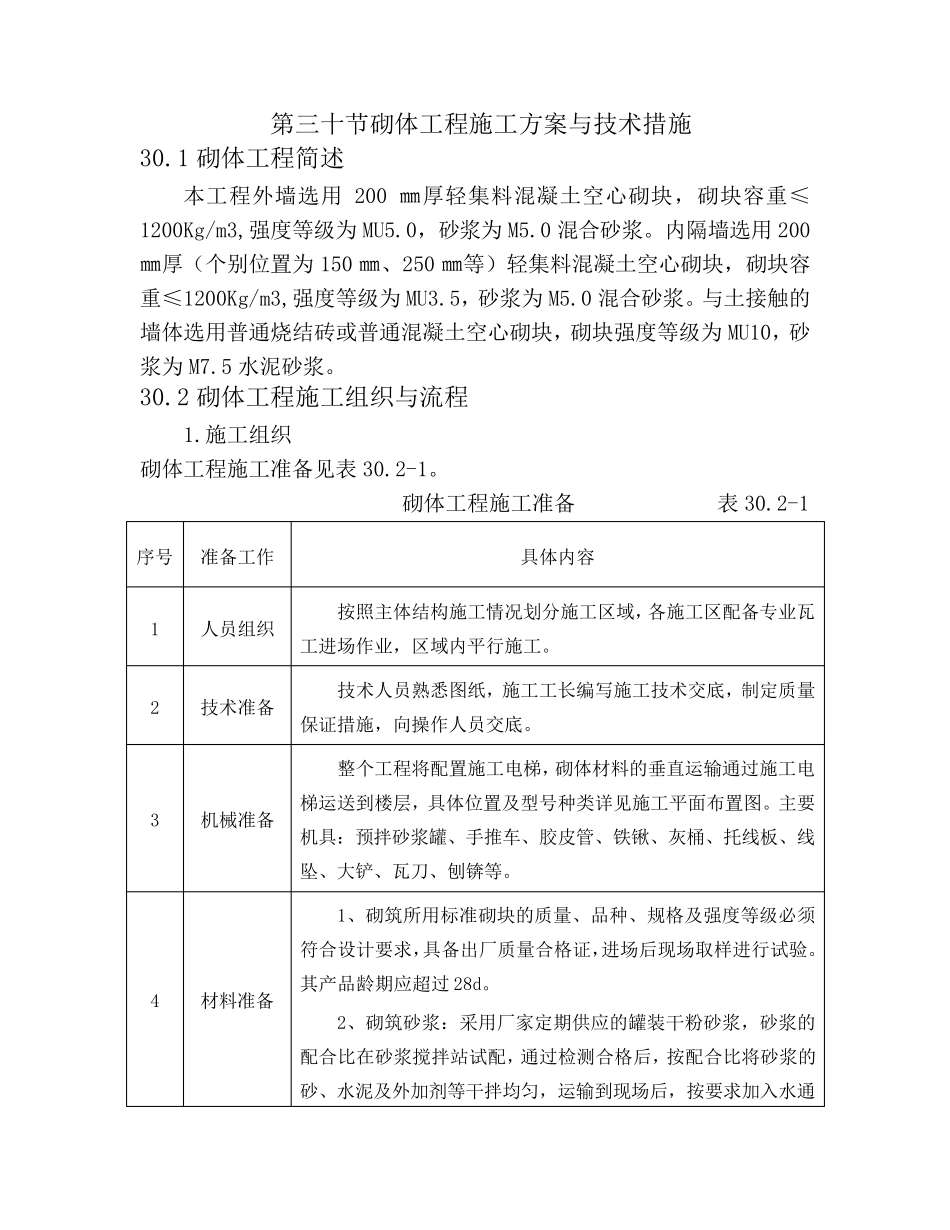

第三十节砌体工程施工方案与技术措施 30.1 砌体工程简述 本工程外墙选用200 ㎜厚轻集料混凝土空心砌块,砌块容重≤1200Kg/m3,强度等级为 MU5.0,砂浆为 M5.0 混合砂浆。内隔墙选用200㎜厚(个别位置为 150 ㎜、250 ㎜等)轻集料混凝土空心砌块,砌块容重≤1200Kg/m3,强度等级为 MU3.5,砂浆为 M5.0 混合砂浆。与土接触的墙体选用普通烧结砖或普通混凝土空心砌块,砌块强度等级为 MU10,砂浆为 M7.5 水泥砂浆。 30.2 砌体工程施工组织与流程 1.施工组织 砌体工程施工准备见表 30.2-1。 砌体工程施工准备 表 30.2-1 序号 准备工作 具体内容 1 人员组织 按照主体结构施工情况划分施工区域,各施工区配备专业瓦工进场作业,区域内平行施工。 2 技术准备 技术人员熟悉图纸,施工工长编写施工技术交底,制定质量保证措施,向操作人员交底。 3 机械准备 整个工程将配置施工电梯,砌体材料的垂直运输通过施工电梯运送到楼层,具体位置及型号种类详见施工平面布置图。主要机具:预拌砂浆罐、手推车、胶皮管、铁锹、灰桶、托线板、线坠、大铲、瓦刀、刨 锛 等。 4 材料准备 1、砌筑 所 用标 准砌块的质量、品 种、规 格 及强度等级必 须符 合设 计 要求 ,具备出 厂 质量合格 证,进场后 现 场取 样 进行试 验 。其 产 品 龄 期 应 超 过 28d。 2、砌筑 砂浆:采 用厂 家 定期 供 应 的罐装 干 粉 砂浆,砂浆的配合比 在 砂浆搅 拌站 试 配,通过检 测 合格 后 ,按配合比 将砂浆的砂、水泥及外加 剂 等干 拌均 匀 ,运输到现 场后 ,按要求 加 入 水通 过预拌砂浆罐搅拌均匀。 3、皮数杆:用 50 ㎜ X40 ㎜的木料制作,皮数杆上注明砖的皮数、灰缝厚、门窗洞口、拉接筋位置、圈梁过梁尺寸和标高。皮数杆间距不得超过15m,在墙体转角处,丁字及十字相交处必须设置。 2.砌体施工工艺流程 砌体工程施工工艺流程见图 30.2-1。 30.3 砌体工程施工工艺 1.砂浆拌制: (1)专用砌筑砂浆拉到现场后,加入水通过预拌砂浆罐搅拌均匀。 (2)搅拌完成后砂浆稠度 7~8cm,随拌随用,拌成后 3~4h 用完毕,如当施工期间最高气温超过30 度时,必须在拌成后 2~3h 内使用完毕。如使用过程中,砂浆出现沁水现象,应在砌筑前再次拌合。 (3)按照规范要求留置砂浆试块,搅拌砂浆应定期用砂浆稠度仪检测其稠度,工人不得随意加水搅拌,避免降低砂浆强度等...
