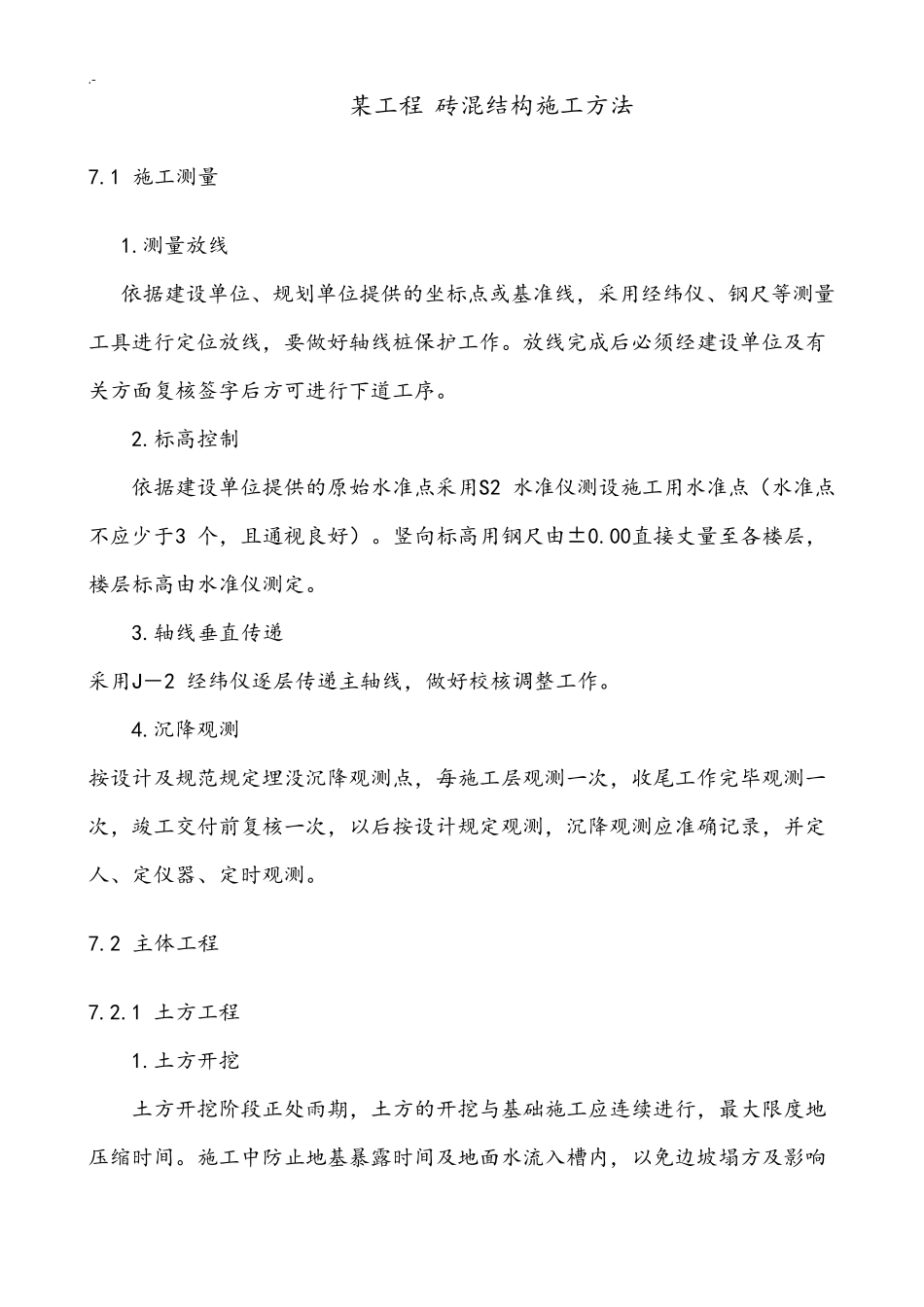

- 某工程 砖混结构施工方法 7
1 施工测量 1
测量放线 依据建设单位、规划单位提供的坐标点或基准线,采用经纬仪、钢尺等测量工具进行定位放线,要做好轴线桩保护工作
放线完成后必须经建设单位及有关方面复核签字后方可进行下道工序
标高控制 依据建设单位提供的原始水准点采用S2 水准仪测设施工用水准点(水准点不应少于3 个,且通视良好)
竖向标高用钢尺由±0
00直接丈量至各楼层,楼层标高由水准仪测定
轴线垂直传递 采用J-2 经纬仪逐层传递主轴线,做好校核调整工作
沉降观测 按设计及规范规定埋没沉降观测点,每施工层观测一次,收尾工作完毕观测一次,竣工交付前复核一次,以后按设计规定观测,沉降观测应准确记录,并定人、定仪器、定时观测
2 主体工程 7
1 土方工程 1
土方开挖 土方开挖阶段正处雨期,土方的开挖与基础施工应连续进行,最大限度地压缩时间
施工中防止地基暴露 时间及地面水流 入 槽 内 ,以免 边 坡 塌 方及影 响

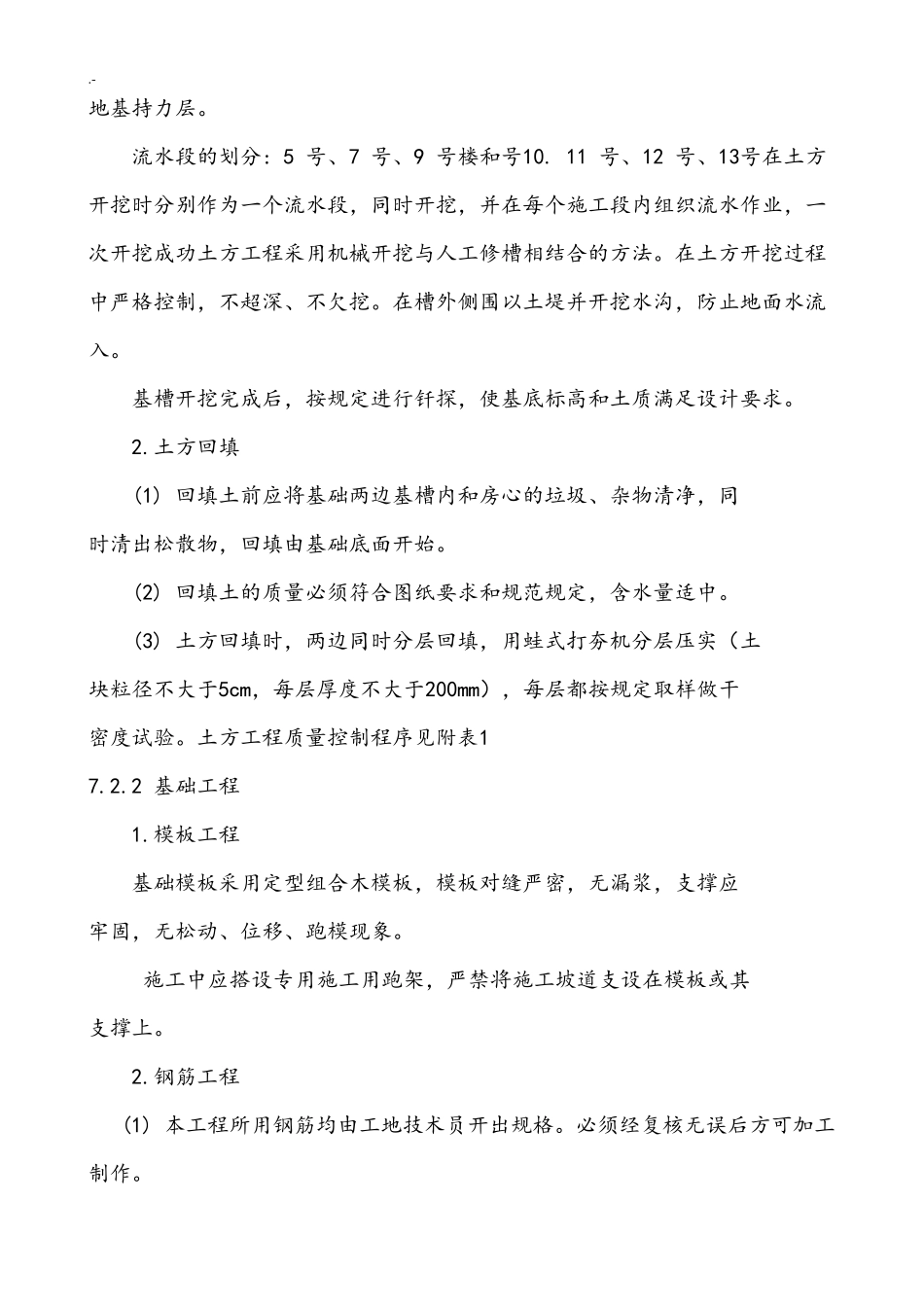

- 地基持力层
流水段的划分: 5 号、7 号、9 号楼和号10
11 号、12 号、13号在土方开挖时分别作为一个流水段,同时开挖,并在每个施工段内组织流水作业,一次开挖成功土方工程采用机械开挖与人工修槽相结合的方法
在土方开挖过程中严格控制,不超深、不欠挖
在槽外侧围以土堤并开挖水沟,防止地面水流入
基槽开挖完成后,按规定进行钎探,使基底标高和土质满足设计要求
土方回填 (1) 回填土前应将基础两边基槽内和房心的垃圾、杂物清净,同 时清出松散物,回填由基础底面开始
(2) 回填土的质量必须符合图纸要求和规范规定,含水量适中
(3) 土方回填时,两边同时分层回填,用蛙式打夯机分层压实(土 块粒径不大于5cm,每层厚度不大于200mm),每层都按规定取样做干 密度试验
土方工程质量控制程序见附表1 7
