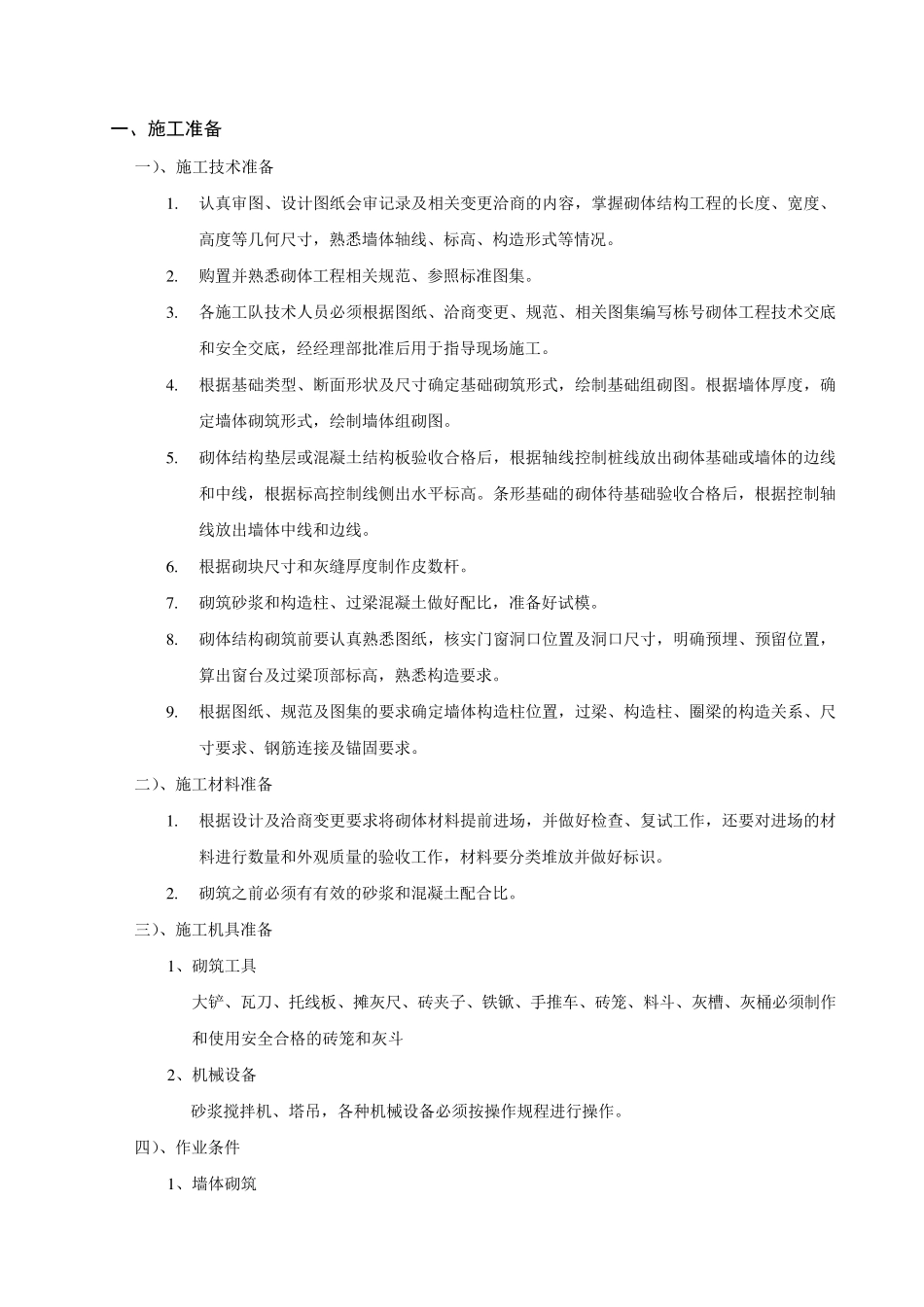

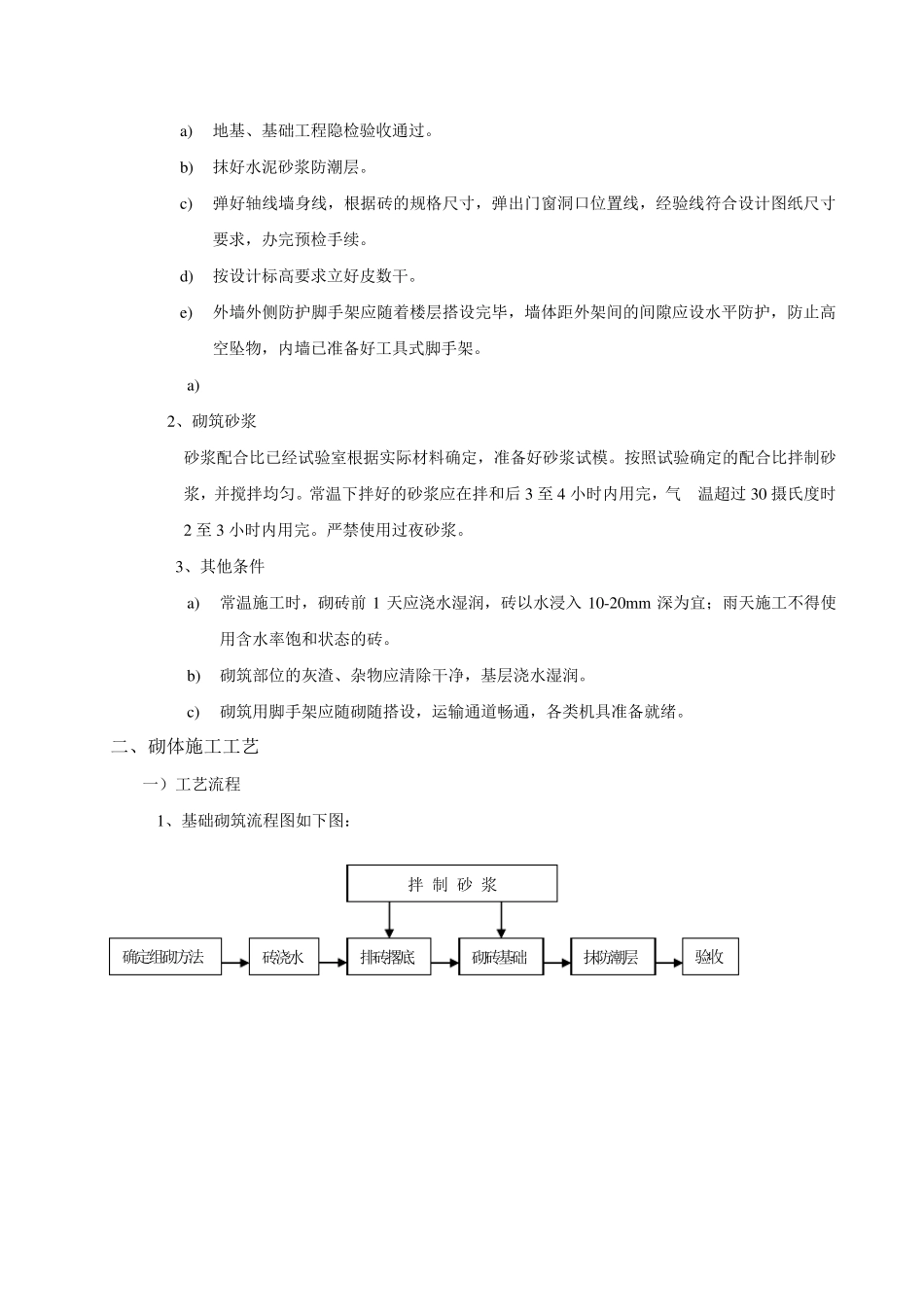

砖砌体工程施工方案 一、施工准备 一)、施工技术准备 1 . 认真审图、设计图纸会审记录及相关变更洽商的内容,掌握砌体结构工程的长度、宽度、高度等几何尺寸,熟悉墙体轴线、标高、构造形式等情况。 2 . 购置并熟悉砌体工程相关规范、参照标准图集。 3 . 各施工队技术人员必须根据图纸、洽商变更、规范、相关图集编写栋号砌体工程技术交底和安全交底,经经理部批准后用于指导现场施工。 4 . 根据基础类型、断面形状及尺寸确定基础砌筑形式,绘制基础组砌图。根据墙体厚度,确定墙体砌筑形式,绘制墙体组砌图。 5 . 砌体结构垫层或混凝土结构板验收合格后,根据轴线控制桩线放出砌体基础或墙体的边线和中线,根据标高控制线侧出水平标高。条形基础的砌体待基础验收合格后,根据控制轴线放出墙体中线和边线。 6 . 根据砌块尺寸和灰缝厚度制作皮数杆。 7 . 砌筑砂浆和构造柱、过梁混凝土做好配比,准备好试模。 8 . 砌体结构砌筑前要认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉构造要求。 9 . 根据图纸、规范及图集的要求确定墙体构造柱位置,过梁、构造柱、圈梁的构造关系、尺寸要求、钢筋连接及锚固要求。 二)、施工材料准备 1 . 根据设计及洽商变更要求将砌体材料提前进场,并做好检查、复试工作,还要对进场的材料进行数量和外观质量的验收工作,材料要分类堆放并做好标识。 2 . 砌筑之前必须有有效的砂浆和混凝土配合比。 三)、施工机具准备 1 、砌筑工具 大铲、瓦刀、托线板、摊灰尺、砖夹子、铁锨、手推车、砖笼、料斗、灰槽、灰桶必须制作和使用安全合格的砖笼和灰斗 2 、机械设备 砂浆搅拌机、塔吊,各种机械设备必须按操作规程进行操作。 四)、作业条件 1 、墙体砌筑 a) 地基、基础工程隐检验收通过。 b) 抹好水泥砂浆防潮层。 c) 弹好轴线墙身线,根据砖的规格尺寸,弹出门窗洞口位置线,经验线符合设计图纸尺寸要求,办完预检手续。 d) 按设计标高要求立好皮数干。 e) 外墙外侧防护脚手架应随着楼层搭设完毕,墙体距外架间的间隙应设水平防护,防止高空坠物,内墙已准备好工具式脚手架。 a) 2、砌筑砂浆 砂浆配合比已经试验室根据实际材料确定,准备好砂浆试模。按照试验确定的配合比拌制砂浆,并搅拌均匀。常温下拌好的砂浆应在拌和后 3 至 4 小时内用完,气 温超过 30 摄氏度时2 至 3 小时内用完。严禁使...
