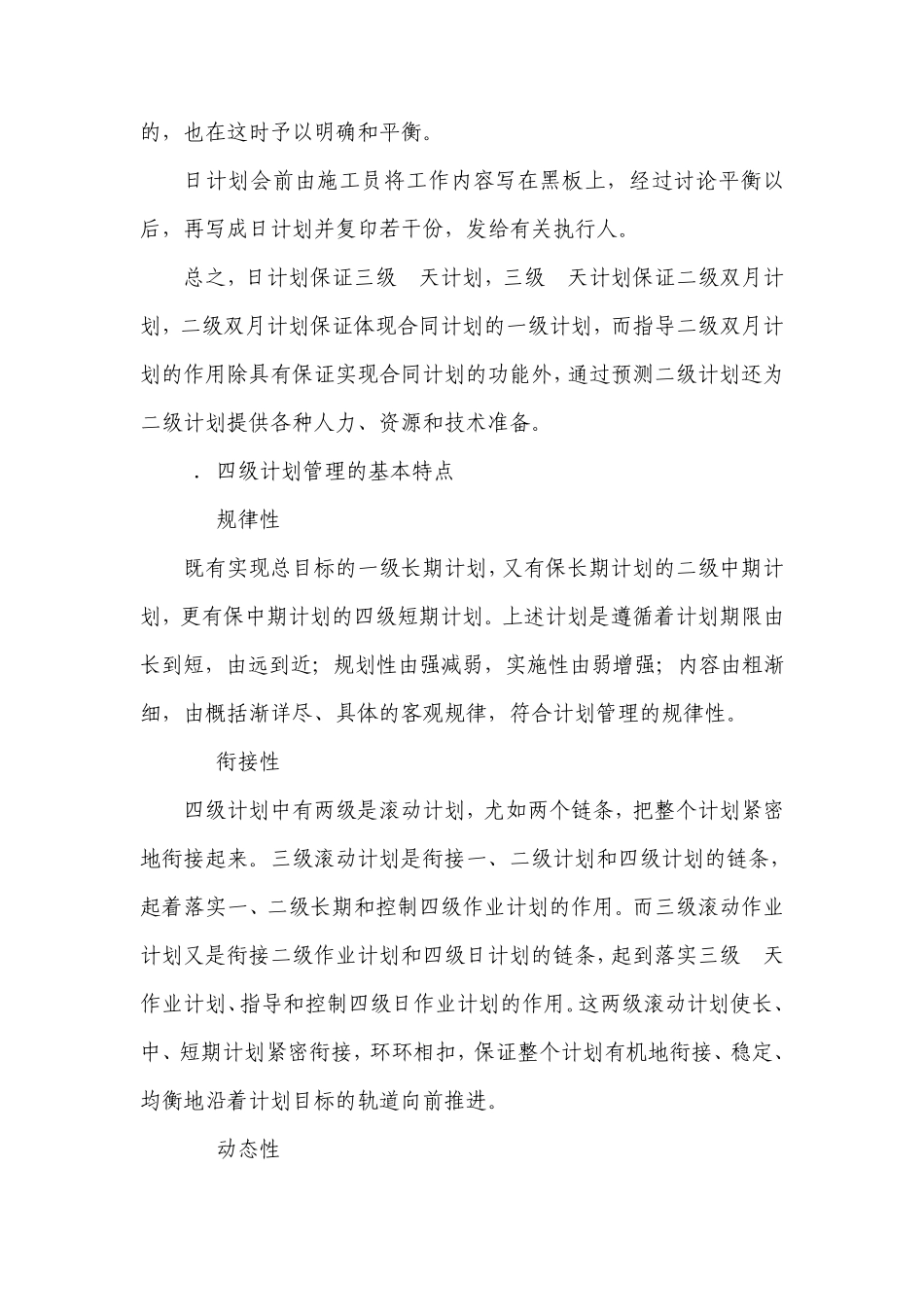

工程进度计划与措施 (一)施工进度计划 我方将严格按进度计划表进行施工,确保在合同工期内完成所有施工任务。 (二)进度保证措施 1.进度管理目标 根据工程施工招标文件的要求: 本工程总工期为720日历天; 计划开工日期:2011年7月10日; 计划竣工日期:2013年6月28日。 2.建立动态计划模式、确保工期准点 其宗旨是以实现合同指令性计划目标,以控制关键日期准点到达为主干,以滚动计划为链条,确保计划的衔接、稳定与均衡,通过信息反馈,对计划实行的全过程作有效控制的四级计划管理模式。 (1)四级计划的主要内容 一级计划:为合同计划、与本投标计划的目标是一致的,在此计划中关键日期对工程影响的大小分为一、二、三、四个等级,规定如有延误,则根据不同处以罚款。 二级计划:由项目部以一级计划为依据主持编制,由工程部经理协调同意,报业主核准后执行。 此级计划每 10天编一次,计划工期为二个月,执行10天后,再编排一次,计划期仍为二个月,即在执行前 10天计划的基础上,调整后一个10天的计划,再预测下一个10天的计划,如此连环持续下去,故称为滚动计划。 二级计划是很详细很具体的计划,需分项目、分部位、分工序、分月地编排,有工程量及开工和完工日期,流水穿插顺序分明。因此,编制二级计划的人要有丰富的施工经验,而且要下很大的工夫,详细了解图纸,明确划分施工阶段,按照施工阶段图计算工程量,根据施工规范的要求确定施工方法,使工序安排合理,体现合同对该计划期的要求,还要弄清各种材料、设备、加工品是业主提供还是自行加工或采购的,供应能力和时间,以及其他施工单位的协作条件等。否则编出来的计划就不完整、不合理,不能按计划组织施工和实现计划目标。 三级计划:为7天作业计划,内容与二级计划相同,只是时间仅限于 7天。该级计划由项目部主管工程师编制,施工队长协调同意后,报工程部经理审批。 三级计划的资料,如施工阶段划分、工序排列、工程量等可照二级计划套用,只是各工序的开工和完工时间应根据变化的条件重新画线,因此,三级计划较容易编制。 四级计划:为日计划,由施工员针对现场进展情况每日安排,每天下午 5点各施工班组的技术骨干以会议形式在一起安排第二天的工作,平衡第二天的施工机械,根据周计划和当时的实际情况,明确第二天要进行的各项工作的具体作法和进度要求,为保证实现第二天的目标和给第三天的工作创造条件而需要当晚、第二天或星期天加班的,也...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确保工程进度计划与措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
