项目资金筹措方案(一)项目总投资本项目总投资估算约人民币,具体构成包括但不限于以下费用:1
前期征地和拆迁费用;2
土建工程费用;3
装饰装修工程费用;4
水电安装工程费用;5
其他配套工程费用
(二)项目投资计划1
项目投资计划表为保证项目建设的顺利实施,优化各种资金的利用,根据主管部门对项目所要求的开发顺序和时间要求,以及根据项目本身的实际情况和项目建设进度计划
具体投资计划投资计划安排如下表:项目投资计划表2
项目建设投资计划横道图经研读招标及相关文件,根据本建设项目的特点,以及优化资金使用,将整个项目分专项工程实施建设,进行流水作业施工,优化投资方案,优化配套机械设备,对期中进度及投资目标进行跟踪管理,严格按计划控制进度及投资,通过进度及投资计划的对比分析,采取相应措施作出调整,确保工期以及投资目标
具体投资计划见《建设项目投资控制计划横道图》

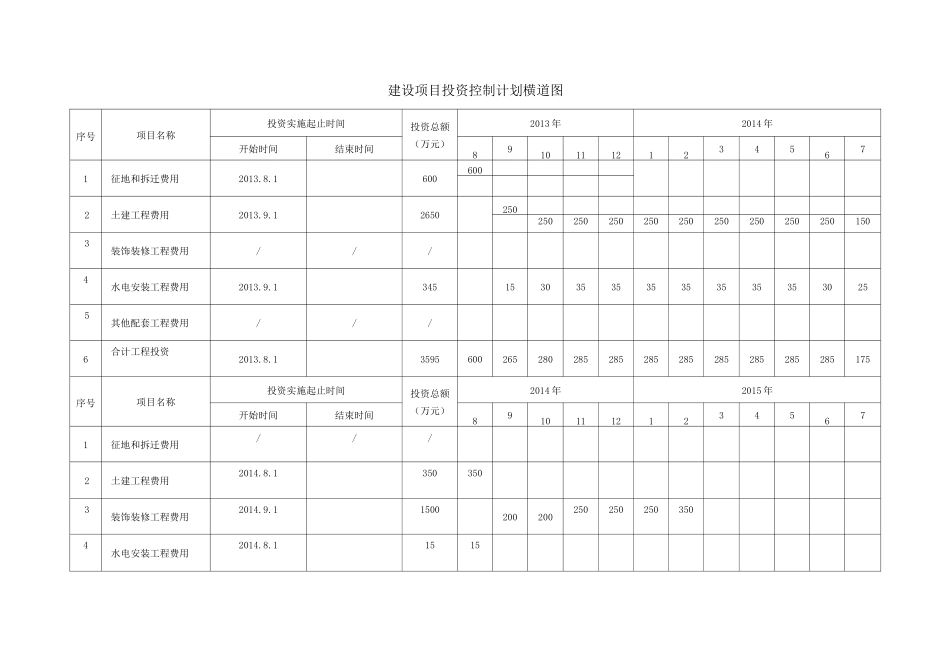

建设项目投资控制计划横道图序号项目名称投资实施起止时间投资总额(万元)2013 年2014 年开始时间结束时间8910111212345671征地和拆迁费用2013
16006002土建工程费用2013
126502502502502502502502502502502501503装饰装修工程费用///4水电安装工程费用2013
134515303535353535353530255其他配套工程费用///6合计工程投资2013
13595600265280285285285285285285285285175序号项目名称投资实施起止时间投资总额(万元)2014 年2015 年开始时间结束时间8910111212345671征地和拆迁费用///2土建工程费用2014
13503503装饰装修工程费用2014
115002002002502502503504水电安装工程费用2014

115155其他配
