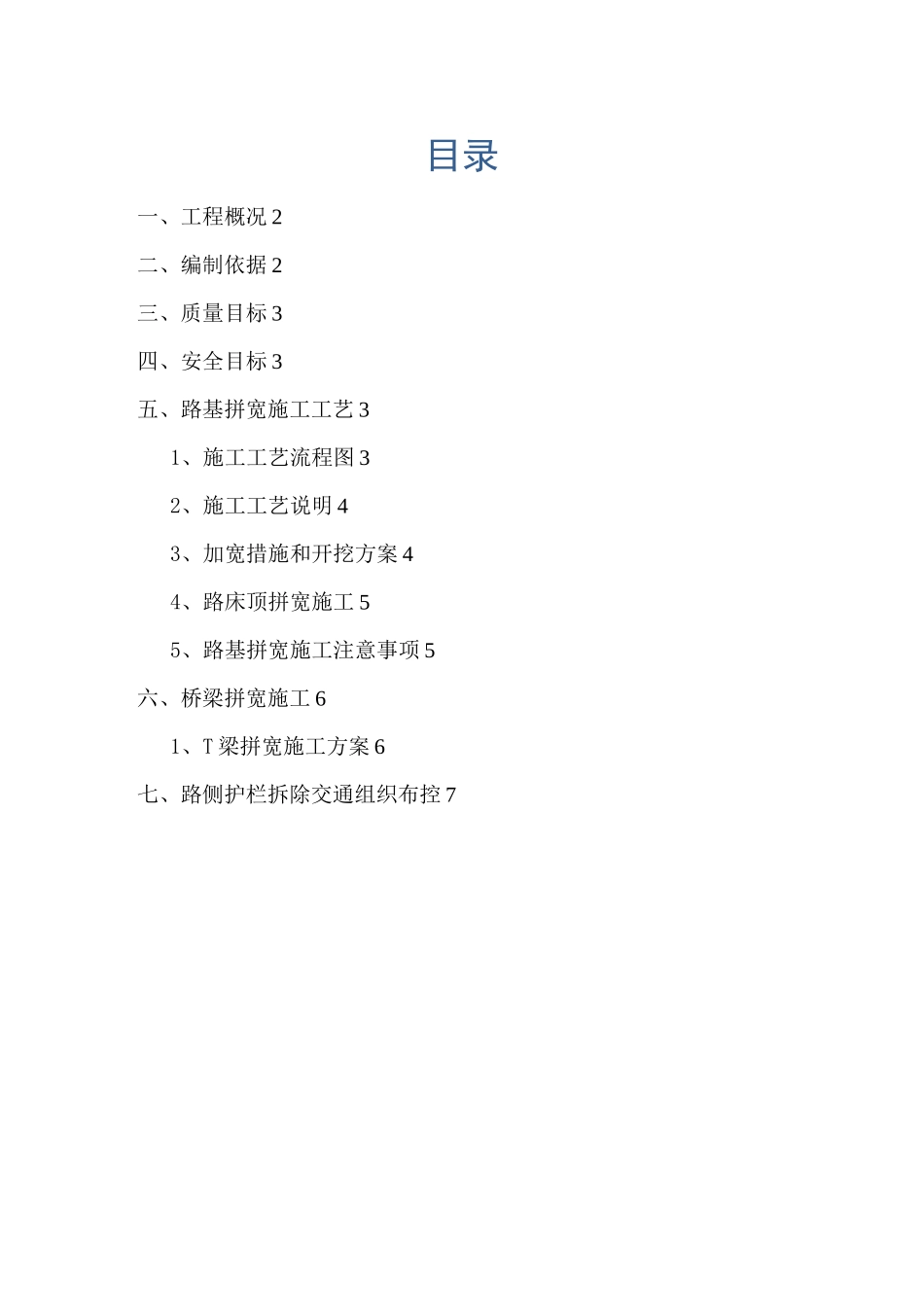

目录一、工程概况 2二、编制依据 2三、质量目标 3四、安全目标 3五、路基拼宽施工工艺 31、施工工艺流程图 32、施工工艺说明 43、加宽措施和开挖方案 44、路床顶拼宽施工 55、路基拼宽施工注意事项 5六、桥梁拼宽施工 61、T 梁拼宽施工方案 6七、路侧护栏拆除交通组织布控 7一、工程概况厦蓉高速公路漳州段改扩建工程 A4 标段起点里程:K59+550,终点里程:K76+560,线路全长 17
项目起点位于漳州市芗城区天宝镇天宝互通终点处,终点位于漳州市南靖县龙山镇南蔗村
线路经过城镇有:漳州市芗城区天宝镇、五峰农场、龙山镇南屿村、南蔗村、丰田镇红星村
新建线路是沿既有厦蓉高速公路两侧加宽,将原来的双向四车道加宽为双向八车道
K59+55 卜 K71+276
908 段 11
741Km 为整体式路基,宽度为 41m;K71+276
90^76+55 段 5
283Ki 为分离式路基,宽度为 20
5m 本合同段控制点工程为风霜岭隧道、南靖丰田互通
主要工程数量为:路基土石 2 方 77
5 万方,主线桥梁 982
1 米/9 座,互通区桥梁 619 米/4 座,天桥 619 米/7 座,涵洞 44 道,通道 24 处,风霜岭隧道为分离式隧道,隧道左左洞长 856 米/1 座,右右洞长 865 米/1 座,丰田互通 1 处,天宝服务区 1处,防护、排水工程,线外路面工程,绿化工程
合同工期为 24 个月
二、编制依据1、两阶段施工图设计2、招标文件
3、《公路路基施工技术规范》
4、《公路工程质量检验评定标准》
5、有关设计技术交底
6、国家、交通部及地方政府有关安全生产、环境保护、水土保持、文物保护等相关法律、法规、条例
7、《福建省高速公路施工标准化管理指南》

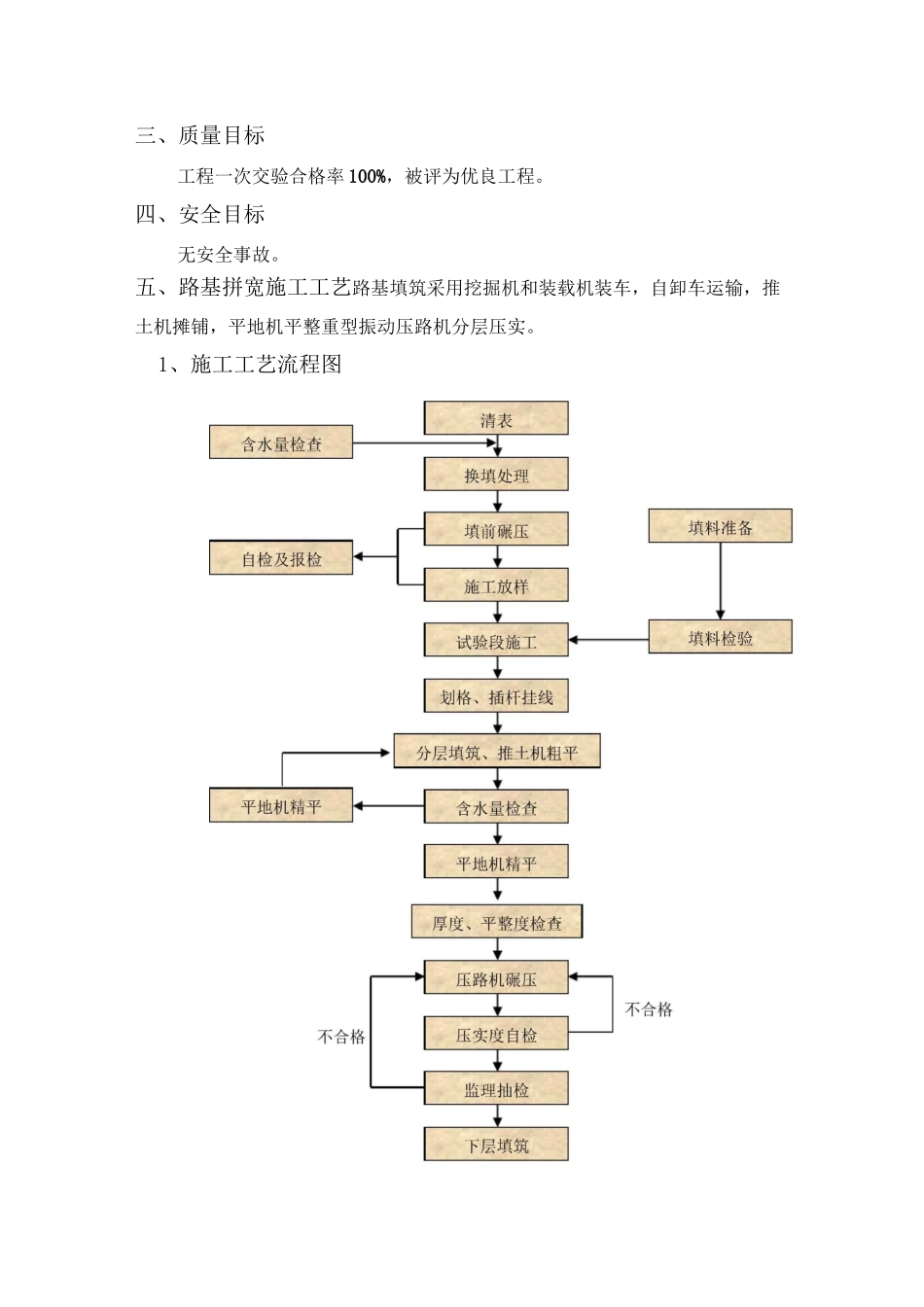

三、质量目标工程一次交验合格率 100%,被评为优良工程
四、安全目标无安全事故
